Realizátor
Statutární město Prostějov
Financování
Rozpočet města a dotace?
Priority
Mobilita
Popis

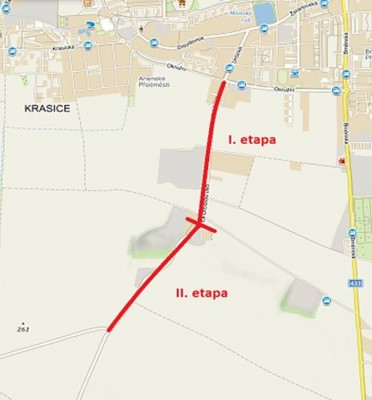

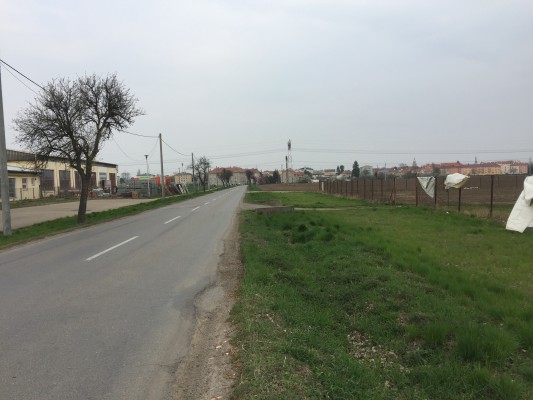

V roce 2020 byla dokončena projektová dokumentace pro územní řízení (dále jen PD) na akci „Cyklistická stezka v ulici Určická I. a II. etapa (I. etapa od okružní křižovatky Určická/Okružní po odbočku do Azylového domu, II. etapa od Azylového domu po odbočku do Seloutek). I. etapa má délku cca 950 m a II. etapa cca 850 m.
Součástí navržené trasy jsou zatím nedořešené majetkoprávní vztahy k dotčeným pozemkům.
Dle Územního plánu je CS veřejně prospěšnou stavbou (možnost vyvlastnění pozemků pro realizaci CS). Dle liniového zákona je vedení územního řízení a proces vyvlastňování věcně a místně příslušný správnímu orgánu Krajskému úřadu Olomouckého kraje.
Zpracovatelem PD pro územní řízení I. a II. etapa je společnost ALFAPROJEKT OLOMOUC, a.s., náklady na projekční činnost činily 350.900,- Kč.
V současné době probíhá územní řízení na Krajském úřadu v Olomouci.
V srpnu 2023 bylo rozhodnuto o zadání projektové dokumentace pro společné územní a stavební řízení společnosti ALFAPROJEKT OLOMOUC, a.s., v září byla uzavřena smlouva o dílo.
Projektová dokumentace bude zpracování do konce roku 2023.

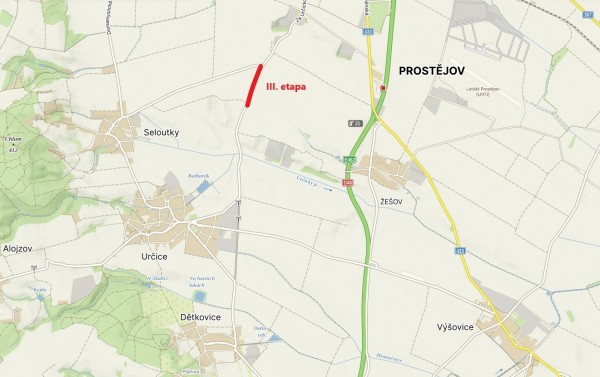

III. etapa je plánována od odbočky do Seloutek až po hranici katastru Žešov v délce cca 500 m.
Příprava
2019 - 2020
Zpracování projektové dokumentace pro územní řízení na I. a II. etapu
Vydání územního rozhodnutí pro I. a II. etapu
2023
bude vydávat Krajský úřad v Olomouci
Majetkoprávní řešení
Zpracování projektové dokumentace pro společné povolení - III. etapa
září - prosinec 2023
Vydání stavebního povolení
???
Výběrové řízení na dodavatele stavby
???
Realizace CS
???
