Realizátor
Statutární město Prostějov
Rozpočet
3 138 826 Kč
Termín
září 2022
Financování
rozpočet města
Priority
Mobilita
Popis
Město Prostějov dokončilo rozšíření parkovacích míst v blízkosti městského hřbitova na Brněnské ulici, kde byla vybudována novostavba parkoviště na severní straně hřbitova.
Jednalo se o dlážděnou plochu, segment chodníku, napojení na stávající městskou komunikaci, doplnění částečně demolovaného oplocení pro uzavření areálu (v délce 84 m), osvětlení, stromovou výsadbu a terénní úpravy. Byly realizovány dvě větve komunikací se dvěma sjezdy na místní komunikace. Parkovací plocha má 56 stání a bylo doplněno dopravní značení.
Parkovací stání jsou řešena jako kolmá o rozměru 2,5/5,0 m, krajní pásy s přesahem do zeleně 4,5 m. Jsou navržena 3 stání pro vozidla osob se sníženou schopností pohybu. Dvojice těchto stání má společný manipulační prostor, třetí stání má šířku 3,5m. Veškerá dešťová voda je vsakována na místě do podloží parkoviště drenážními rýhami a vsakovacími šachtami.
Projektovou dokumentaci pro společné územní a stavební řízení vypracovala firma ALFAPROJEKT OLOMOUC, a.s. z Olomouce v prosinci 2021. Náklady na realizaci stavby byly odhadnuty ve výši cca 4,5 mil. Kč s DPH.
Výběrové řízení se konalo v dubnu 2022 a vítězným uchazečem se stala společnost Skanska a.s. z Prahy s částkou 3 138 826 Kč. V květnu 2022 bylo vydáno stavební povolení.

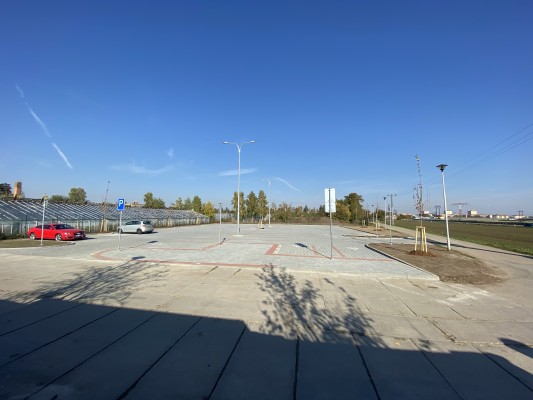

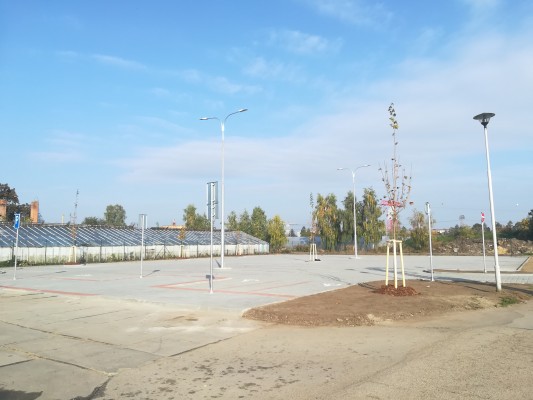

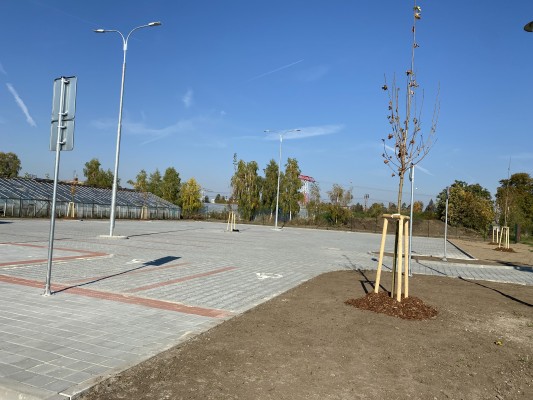

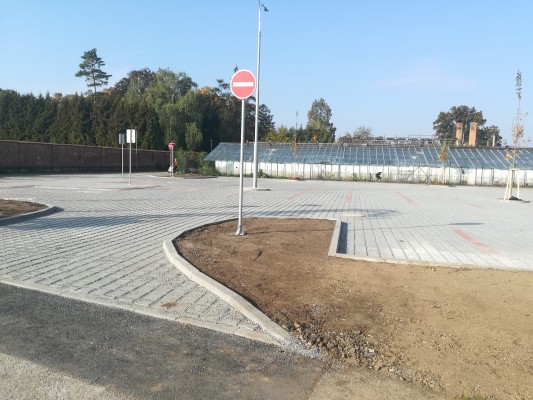

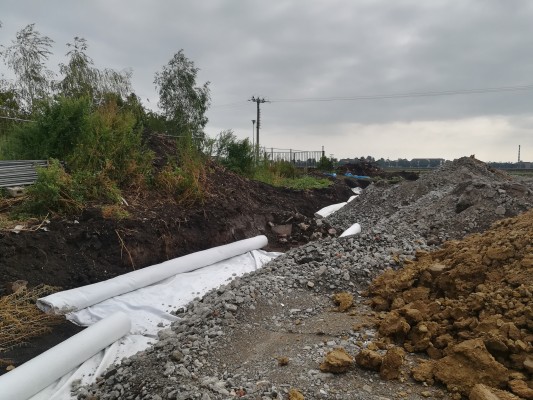

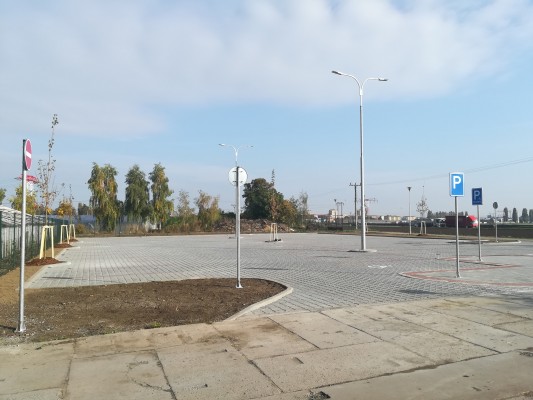

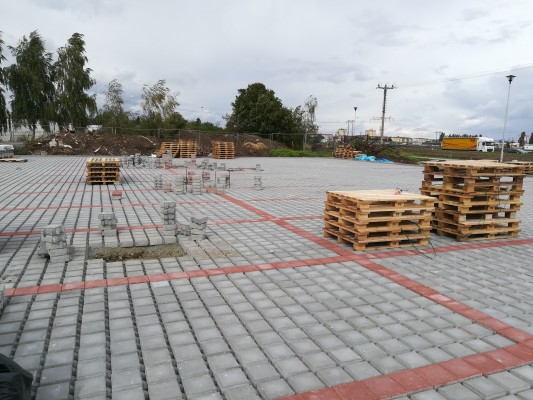

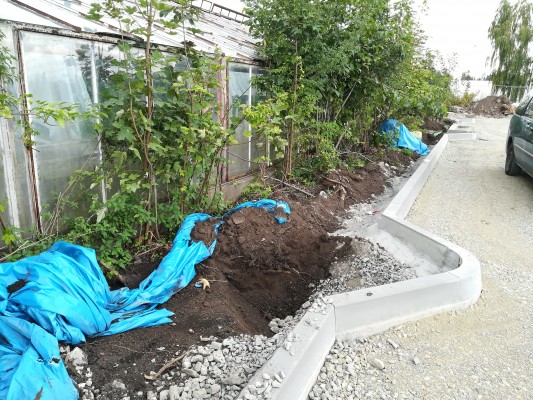

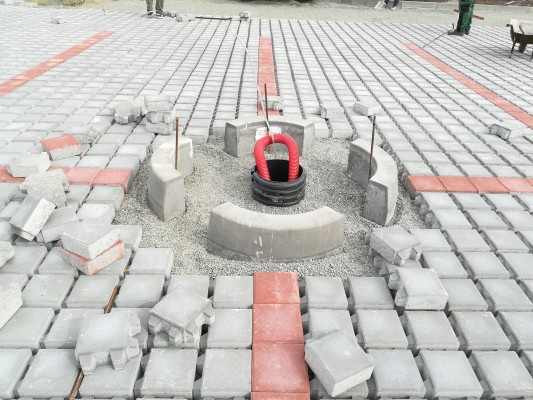

Stavba byla zahájena začátkem srpna 2022 a byla dokončena v září 2022. Kolaudace proběhla v listopadu 2022.
Příprava
prosinec 2021
zpracování projektové dokumentace pro společné povolení
Výběrové řízení na dodavatele stavby
duben 2022
Vydání společného povolení
květen 2022
Realizace stavby

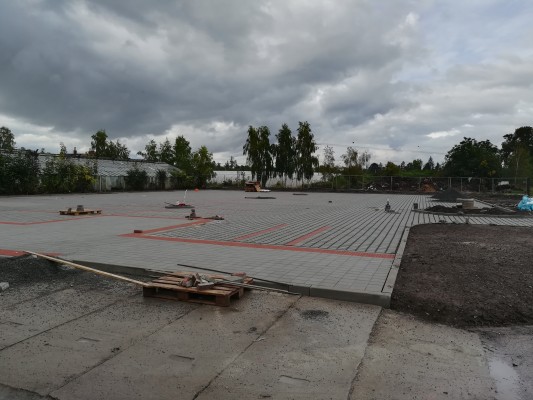

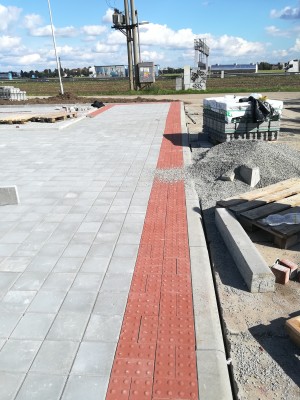

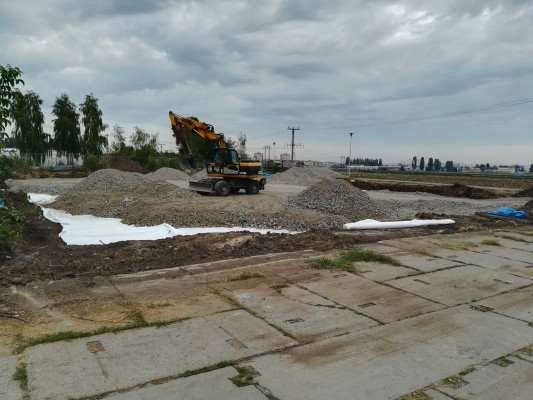

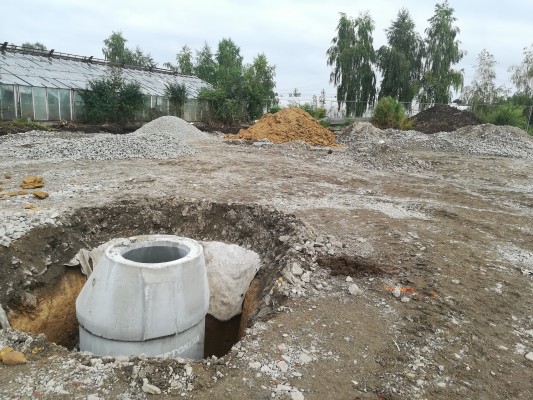

srpen - září 2022
Kolaudace stavby
listopad 2022
