Realizátor
Statutární město Prostějov
Rozpočet
14 626 768 Kč
Termín
listopad 2023
Financování
rozpočet města
Priority
Společnost a volnočasové aktivity
Popis
Rok 2022:

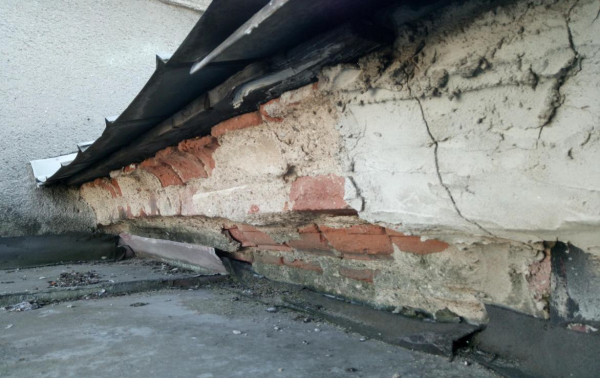

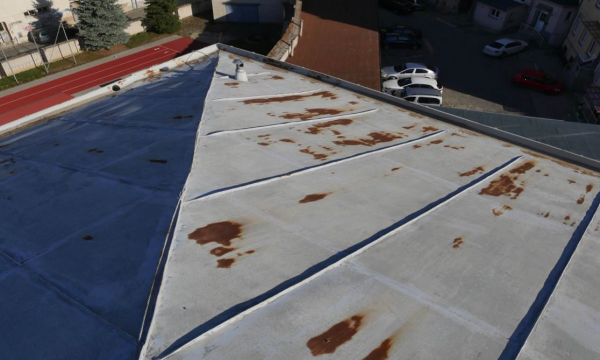

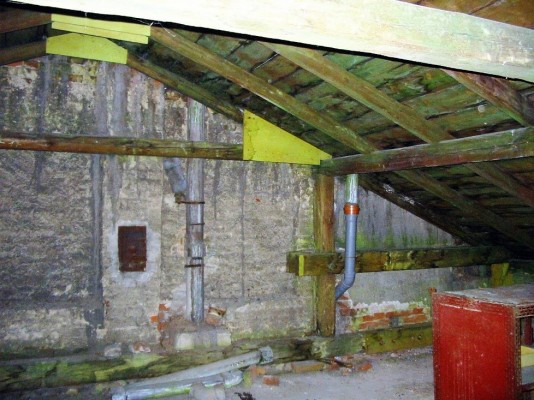

Záměrem je generální oprava střechy a krovu a odstranění původní plechové krytiny včetně bednění, výměny vadných (napadených) prvků krovu, celkové ošetření krovu, položení nové krytiny, oprava povrchu komínů a říms, zřízení hromosvodu.
V roce 2022 byla zpracována projektová dokumentace pro stavební povolení a pro provádění stavby od paní Ing. Ivany Hynkové za celkovou cenu 117 370 Kč. V květnu byla podána žádost na ohlášení stavebních úprav na stavební úřad a obratem byla kladně vyřízena.

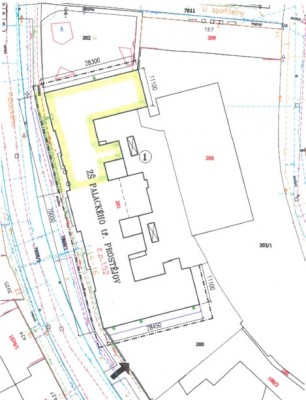

Vzhledem k velkému rozsahu prací a rozpočtové ceny za realizaci celé střechy byl projekt rozdělen na 3 stavební části - na levou část, pravou a střední část objektu. Tak je možno realizovat opravu střechy po těchto částech samostatně. Předpokládaná délka stavebních prací každé části činí cca 4-5 měsíců.
V květnu bylo rozhodnuto, že se v roce 2022 bude realizovat levé část střechy. V tomto rozsahu bylo v červenci 2022 vypsáno výběrové řízení na zhotovitele stavby. Jedinou nabídku předložila společnost H&B delta, s.r.o. ze Vsetína. Celkové náklady na realizaci akce činí 6 590 397 Kč.

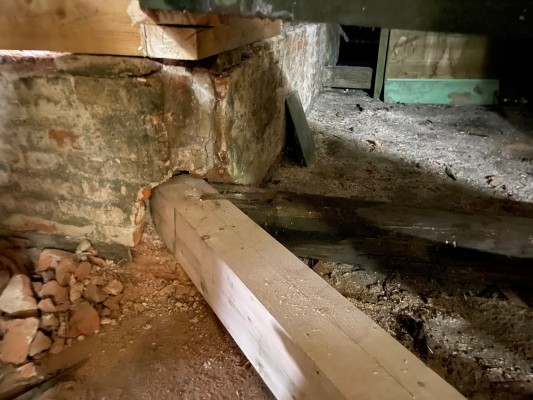

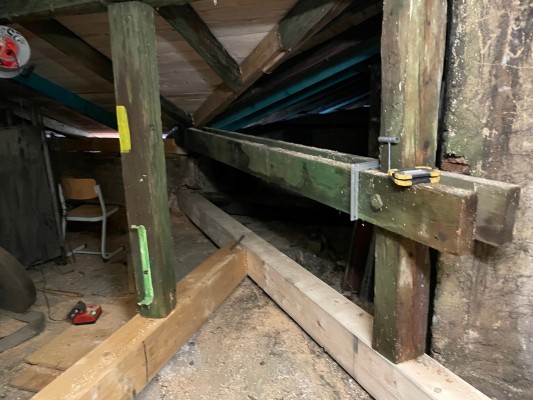

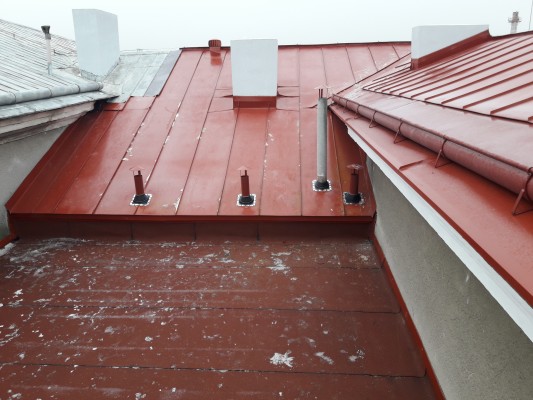

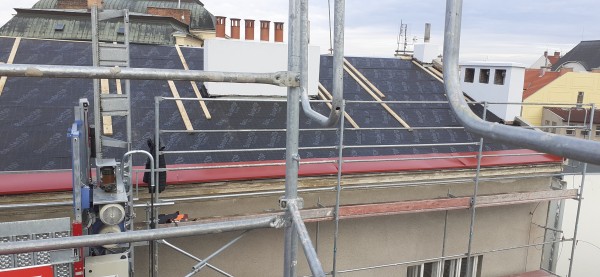

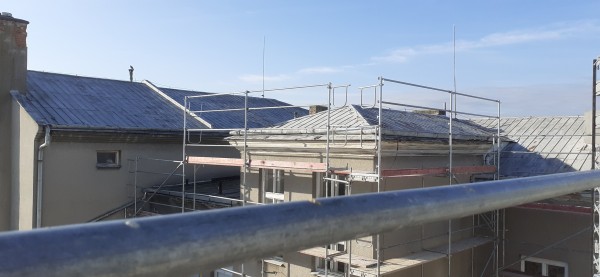

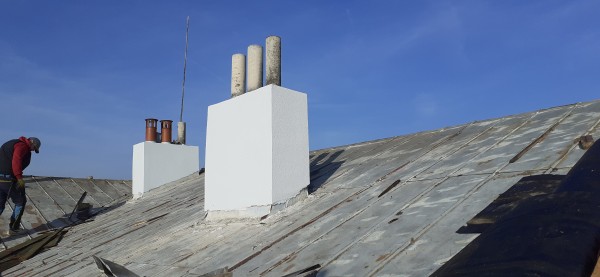

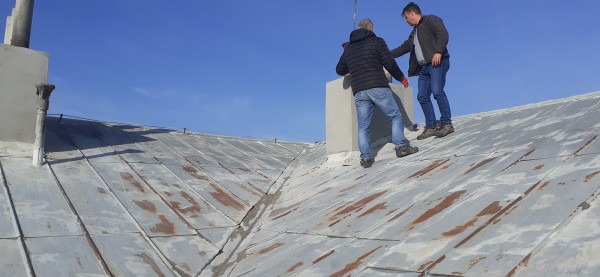

Oprava byla zahájena v měsíci září a dokončena byla v prosinci 2022.
V průběhu stavby bylo vybudováno lešení před západní částí ZŠ Palackého z důvodu zabezpečení chodců na chodníku před školou.
Rok 2023:

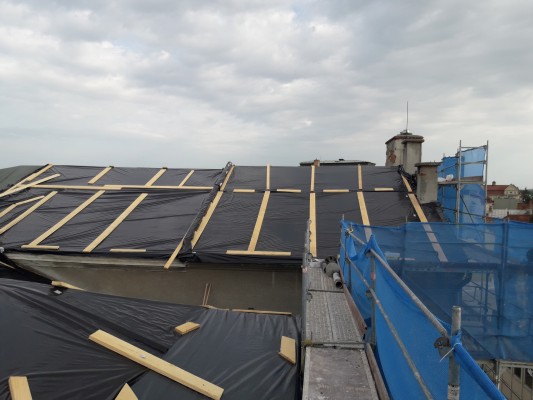

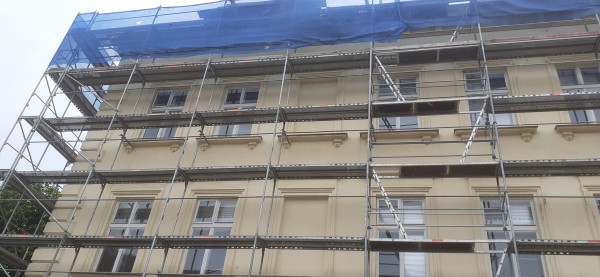

V roce 2023 bylo naplánováno dokončení generální opravy střechy - oprava střední a pravé části, kdy opět byly provedeny komplexní stavební úpravy a obnova nevyhovujícího stavu krovu, střechy a okapů. Odhad nákladů byl ve výši 8 161 435 Kč.
V březnu 2023 bylo vyhlášeno výběrové řízení na dodavatele opravy, doba realizace byla od června do prosince 2023. Zakázku získala společnost STAVBROS s.r.o. z Brodku u Prostějova za cenu 8,03 mil. Kč.

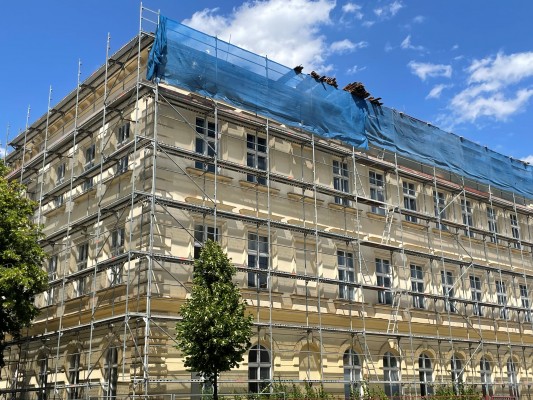

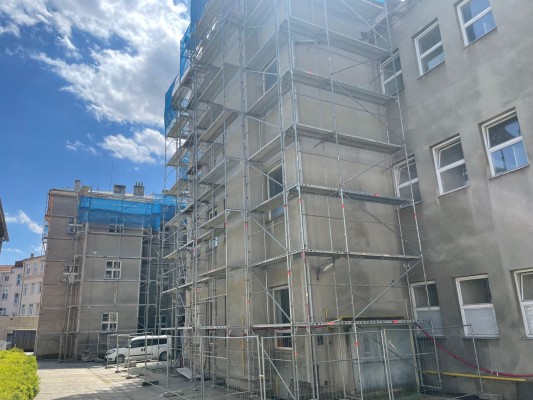

Stavba byla zahájena od 29.6.2023, hlavním stavbyvedoucím je Patrik Pazdera, tel. 734 152 602.
Po zahájení stavby bylo vybudováno lešení před západní částí ZŠ Palackého z důvodu zabezpečení chodců na chodníku před školou.

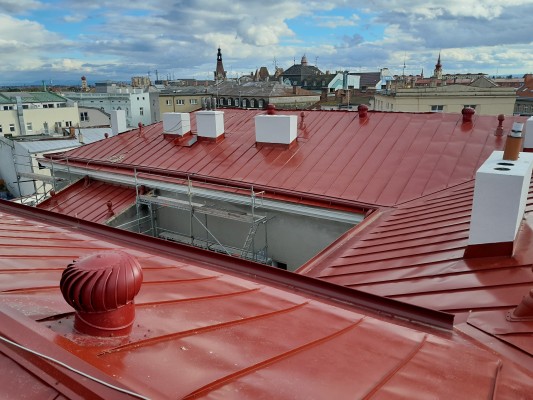

Stavba byla dokončena 16.11.2023.
Příprava
březen 2022
Vydání souhlasu se stavebním záměrem
květen 2022
Výběrové řízení na dodavatele opravy střechy a okapů v levé části objektu
červenec 2022
Realizace oprav levé části střechy
září - prosinec 2022
Výběrové řízení na dodavatele stavby - oprava pravé a střední části střechy
březen - duben 2023
Realizace oprav- střední a pravá část střechy
červen - listopad 2023
Stavba zahájena dne 29.6.2023 a dokončena 16.11.2023.
