Prvky ÚSES Za Cihelnou - vybudování biocenter a biokoridorů
Je součástí skupiny projektů: Obnova krajiny v jihozápadním kvadrantu městaPriority
Životní prostředí
Popis
Statutární město Prostějov pokračuje v řešení stabilizace okolní krajiny města. V návaznosti na dříve zpracovanou krajinářskou studii (Obnova jihozápadního kvadrantu města, 2021) město nyní nechalo zpracovat projektovou dokumentaci na vůbec první nové prvky územního systému ekologické stability (ÚSES) v Prostějově.
Tato projektová dokumentace zpracovává území od bývalé cihelny až po Žešovský rybníček. V tomto území převládá orná půda, která je kvůli absenci krajinné zeleně velmi nestabilní.
Cílem navržených opatření je snížení prašnosti, větrné a vodní eroze, zvýšení přirozené schopnosti zadržování srážek, podpora biodiverzity a v neposlední řadě zvyšení možnosti rekreace v příměstské krajině. Důležitá je také adaptace na probíhající klimatické změny a jejich průvodní jevy.

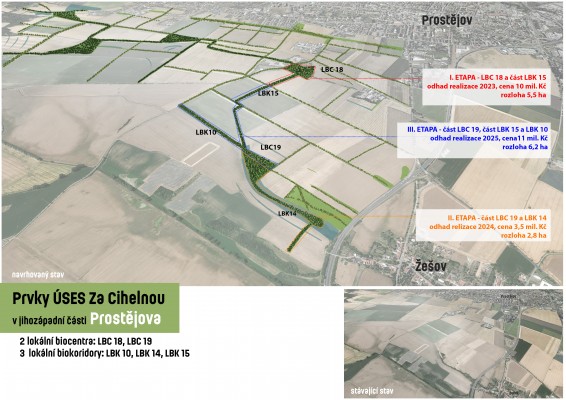

Krajinářští architekti z atelieru FLORSTYL s.r.o. zpracovávají dokumentaci, která navrhuje 2 nová biocentra (LBC 18, LBC 19) a 3 nové biokoridory (LBK 10, LBK 14, LBK 15). Navržená etapizace:

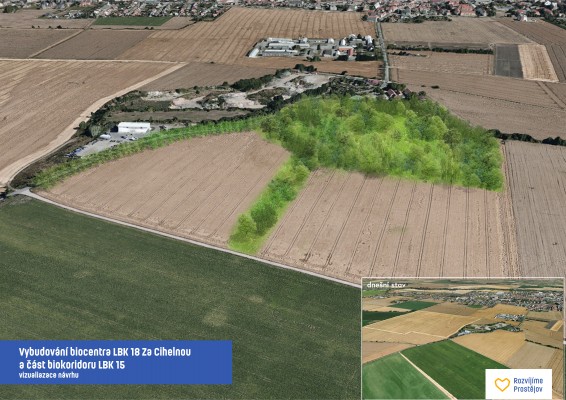

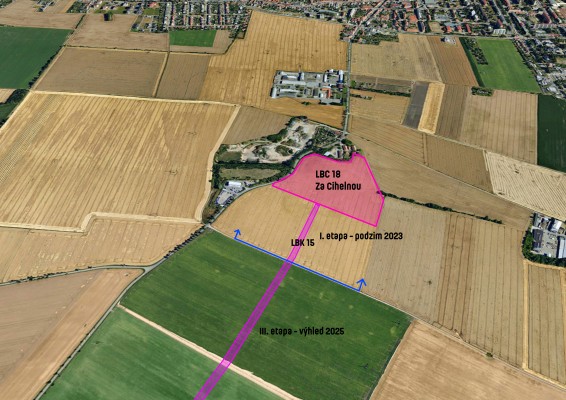

I. etapa: jako první bude vybudováno biocetrum LBC 18 Za Cihelnou a část biokoridoru LBK 15 o celkové rozloze 5,5 ha. Jedná se o pozemky, které jsou ve vlastnictví Statutárního města Prostějova. Podoba biocentra bude připomínat rozvolněná lesní společenstva s lučními trávníky. Přepokládané náklady na realizaci činí 10 milionů Kč. Nejbližší termín realizace je na podzim 2023.

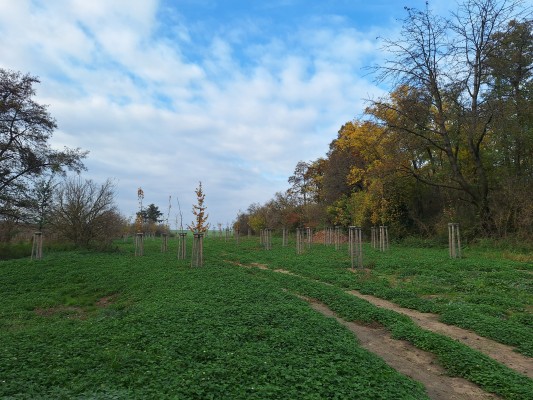

II. etapa: zahrnuje část biocentra LBC 19 a biokoridor LBK 14 o celkové rozloze 2,08 ha. Pozemky, na kterých jsou prvky navrženy jsou taktéž ve vlastnictví Statutárního města Prostějova. Zde by kromě výsadeb dřevin a založení trávníků mělo dojít k vytvoření systému prohlubní (tůní), který by zadržoval přívalové srážky z polí a chránil tak zástavbu v Žešově.Předpokládané náklady na realizaci činí 3,5 milionu Kč. Nejbližší termín realizace je stanoven na rok 2024.
III. etapa: zahrnuje část LBK 15, část LBC 19 a LBK 10. Prvky byly do této etapy zařazeny proto, že se nenachází ve vlastnictví Statutárního města Prostějova. Etapa zahrnuje území o rozloze 6,2 ha. Taktéž by zde měly být vysazeny skupiny listnatých dřevin doplněné lučními trávníky. Předpokládané náklady na realizaci činí 11 milionů Kč a a doba realizace se odhaduje na rok 2025.
Velkou část nákladů na realizaci včetně následné péče lze uhradit z dotací OPŽP (až 85 %).
V březnu 2023 bylo vydáno územní rozhodnutí - stavební úřad rozhodl o změně využití území pro účel Prvky ÚSES - Za cihelnou.
V rozpočtu města Prostějova je pro rok 2023 vyčleněno 5 mil. Kč na realizaci I. etapy.
Veřejný přínos
podpora ekologické stability
zadržování vody v krajině
podpora biodiverzity
omezení vodní a větrné eroze
zvýšení rekreačních možností obyvatel
STUDIE
2021
Projektová dokumentaci k realizaci (DUR)
10/2022
Vydání územního rozhodnutí
březen 2023
stavební úřad vydal územní rozhodnutí - rozhodl o změně využití území Prvky ÚSES - Za Cihelnou
Realizace I. etapy - biocentrum Za Cihelnou LBC 18, část LBK 15
podzim 2023
Realizace II. etapy - LBK 14, část LBC 19
podzim 2024
Realizace III. etapy - LBK 10 a část LBK 15, část LBC 19
podzim 2025
