Parkování na sídlišti Svobody u bloku 17
Realizátor
Statutární město Prostějov
Rozpočet
1 871 889 Kč
Termín
říjen 2024
Financování
rozpočet města
Priority
Mobilita
Popis
Na základě podnětu občanů na sídl. Svobody rozhodla rada města v únoru 2022 zadat studii „Parkování na sídlišti Svobody - podél bloku 17“.
Zpracovatelem studie byl Ing. Tomáš Ruth ze Zlína, který předložil tři varianty možného řešení. Všechny tři varianty počítaly se zjednosměrněním předmětné ulice ve směru ke kruhovému objezdu. Zjednosměrnění navazuje na jednosměrku z Jungmannovy a pokračuje na jednosměrku Holandská, Italská. Toto řešení se jeví jako lepší, rychlejší a přirozenější napojení na okružní křižovatku než na ulici Plumlovskou.
Na základě doporučení Odboru dopravy, Komise dopravy, Komise výstavby a Odboru rozvoje a investic byla vybrána varianta č. 2 k dalšímu rozpracování.
Jedná se o ekonomické řešení, kdy je zachována stávající komunikace a je upraveno jen napojení na okružní křižovatku z důvodu větší bezpečnosti. Konec úseku je řešen stavebně a spočívá v zařezání nově navržených ploch do stávající komunikace. Komunikace má šířku 3,50 m a parkovací pruh 2,50 m. Celkem je ve studii navrženo 20 parkovacích stání pro osobní vozidla, ale může dojít ke snížení počtu vlivem vedení inženýrských sítí (bude prověřeno v dalším stupni PD).
Řešení parkování dle varianty č. 2 bylo kladně projednáno i se zástupci přilehlých bytových domů, které zjednosměrnění ulice dopravně omezí.
Další stupeň projektové dokumentace pro společné územní řízení a stavební povolení vybrané varianty č. 2 zpracovával od srpna 2022 autor studie, pan Ing. Tomáš Ruth. Náklady na její pořízení byly ve výši 84 700 Kč včetně DPH.
Celková délka úseku je cca 165 m, parkování bude řešeno parkovacím pruhem vyznačeným na vozovce. Stavba umožní parkování pro 19 osobních vozidel, šířka parkovacího pruhu umožní i parkování dodávek.
Projektová dokumentace byla dokončena v listopadu 2022. Odhad nákladů je 1 283 tis. Kč. Skutečná výše nákladů bude závislá na výsledku výběrového řízení na dodavatele stavby.
V prosinci 2022 byla podána žádost o vydání společného povolení, v dubnu 2023 bylo vydáno.
V rozpočtu města na rok 2023 nejsou na realizaci vyčleněny finanční prostředky.
Rok 2024:
V rozpočtu města na rok 2024 byla vyčleněna finanční částka ve výši 2 mil. Kč.

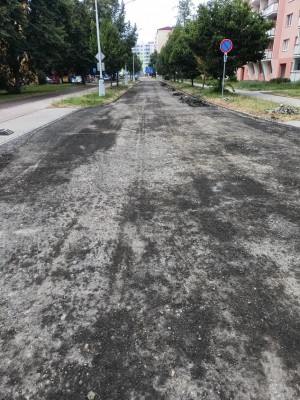

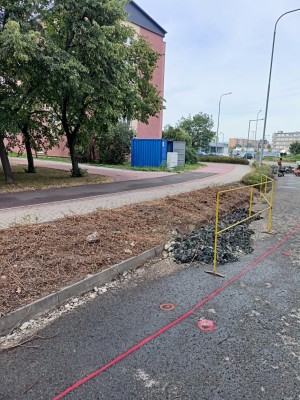

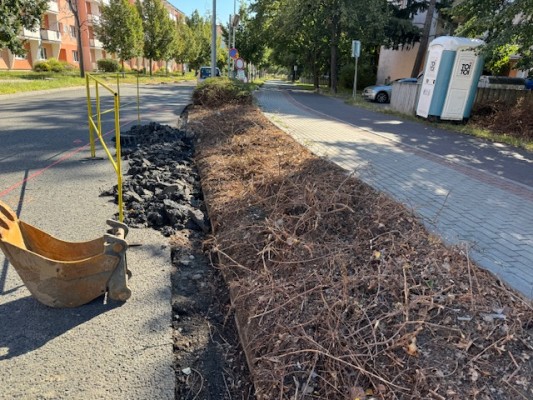

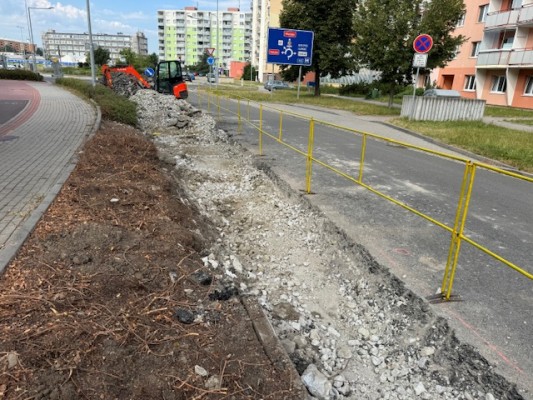

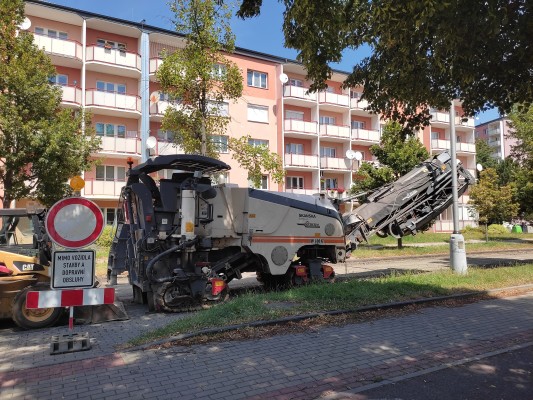

V dubnu 2024 bylo vyhlášeno výběrové řízení na dodavatele stavby a úspěšných uchazečem se stala firma DW STAVBY BRNO, s.r.o. Hrušovany nad Jevišovkou s cenou 1 871 889 Kč. Od zahájení prací by měla být stavba dokončena do 75 dnů. Smlouva o dílo byla podepsána, zahájení stavby 26.7.2024. V tento den nebude v čase od 7 do 14 hodin umožněn průjezd vozidel z důvodu frézování vozovky, viz přiložené Oznámení.

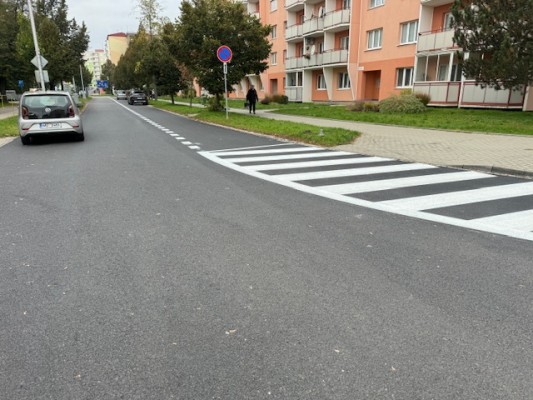

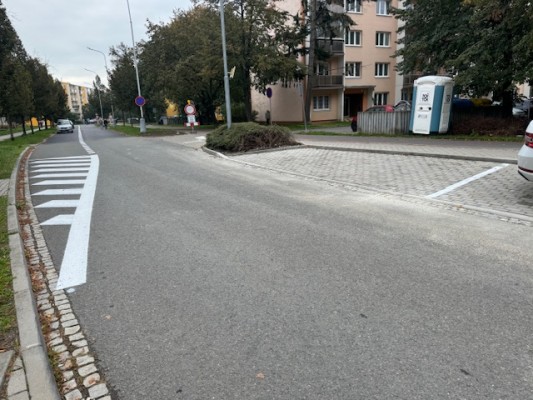

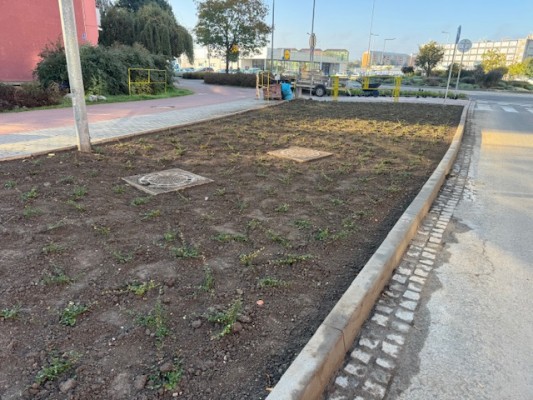

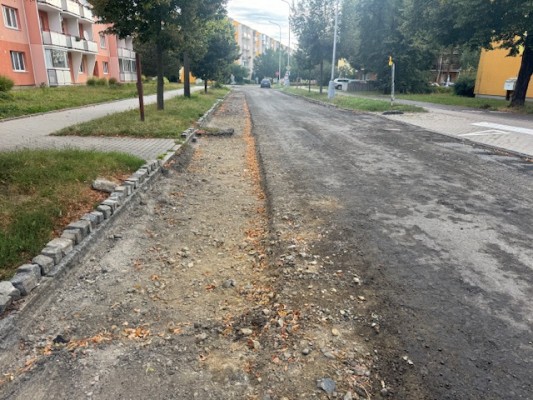

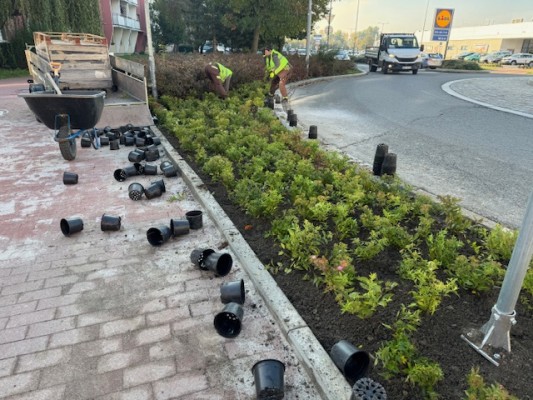

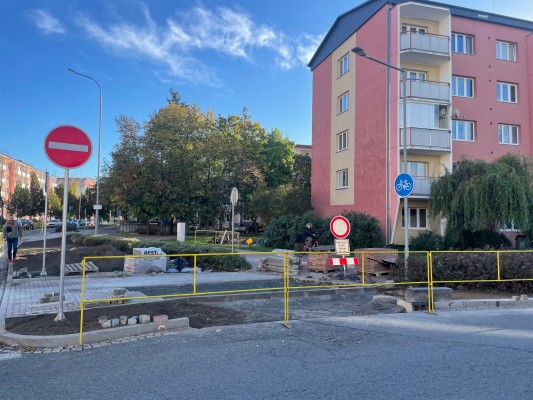

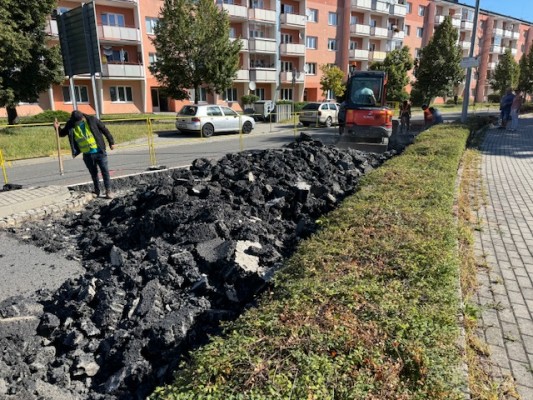

Dokončení stavby se předpokládá do poloviny října 2024.

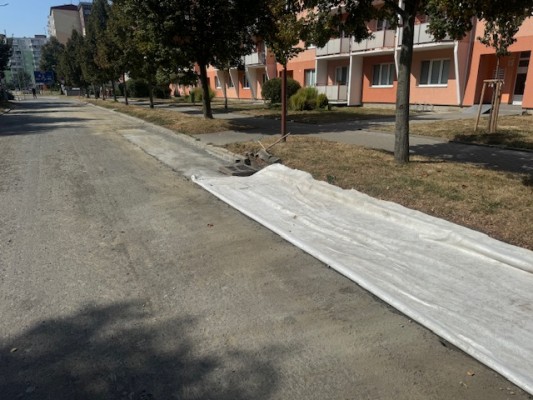

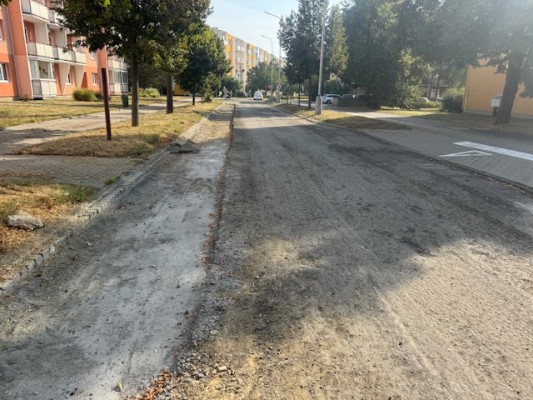

Ve dnech od 24.09. do 26.09. nebude umožněn průjezd vozidel z důvodu opravy vozovky, viz Oznámení magistrátu, které je v příloze.
Idea
únor - červen 2022
zpracování studie
Výběr varianty
červenec 2022
Příprava
srpen - listopad 2022
zpracování projektové dokumentace pro společné povolení
Vydání společného povolení
duben 2023
Výběrové řízení na dodavatele stavby
duben 2024
Realizace stavby
červenec - říjen 2024
Zahájení prací 26.7.2024
Kolaudace
2024
