Realizátor
Statutární město Prostějov
Rozpočet
3 699 174 Kč
Termín
říjen 2024
Financování
Rozpočet města
Priority
Životní prostředí
Popis

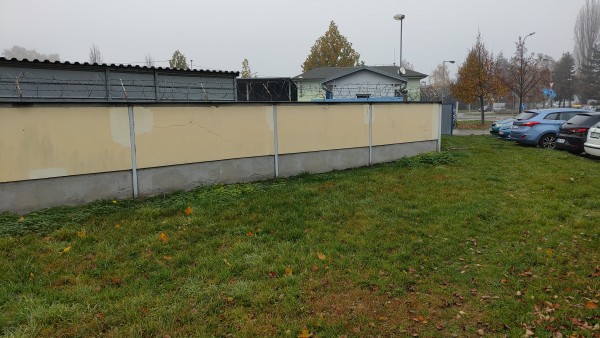

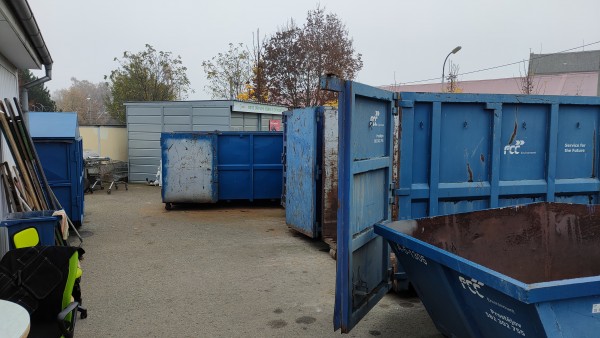

Město Prostějov se rozhodlo zřídit re-use centrum, které by mělo být umístěné ve sběrném dvoru Anenská 11 a tento dvůr rozšířit.
V současnosti areál dvora postavený v letech 1998 – 1999 je sestaven z provozně sanitární buňky, objektu skladu nebezpečných látek, ocelového krytého přístřešku a otevřené skladovací plochy.

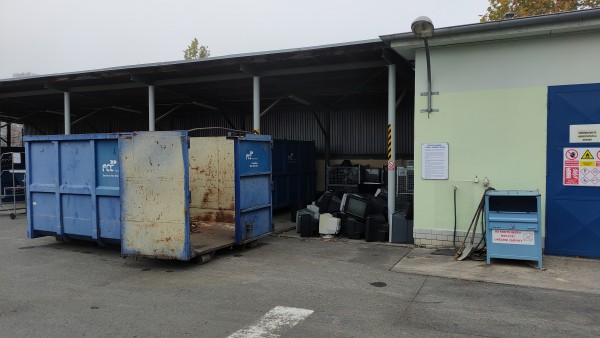

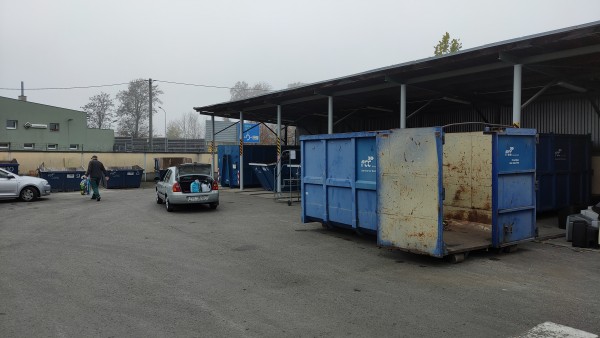

Provozovna byla doplněna o re-use centrum, kde veřejnost může odkládat již nepotřebné či použité věci z domácností, které mohou být následně využity, např. nádobí, obrazy, keramika, kočárky, koloběžky, hračky atd. , jedná se o drobnější věci umístěné do regálů, na stoly a podél stěny. Přístup veřejnosti do centra je novým chodníkem podél venkovní stěny oplocení a přístupovou brankou v oplocení. Centrum je propojeno i s prostorem dvora.

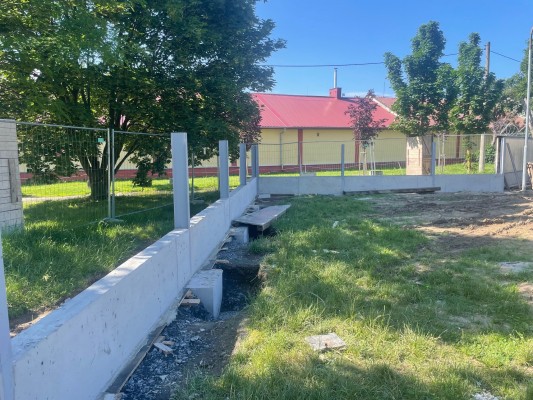

Rozšíření dvora zahrnuje rozšíření asfaltobetonové plochy v návaznosti na stávající nové oplocení rozšířené části dvora. Oplocení bylo provedeno ve stejném duchu, jako je původní, z cihelného zdiva do ocelových sloupků a na betonový základový práh, výška oplocení cca 1850 mm.

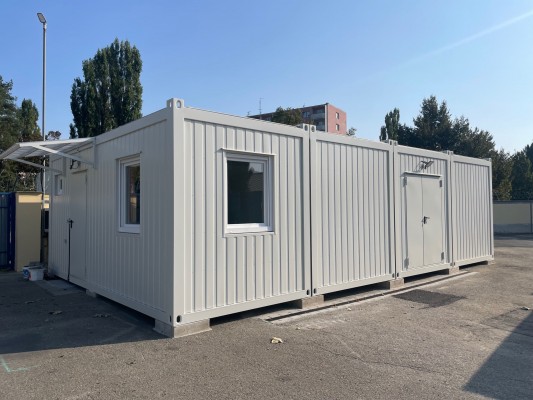

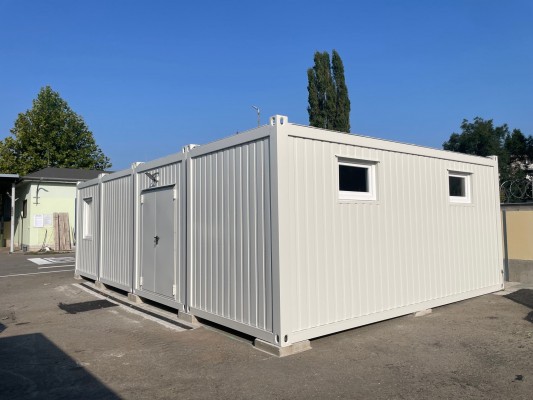

K rozšíření prostoru dvora došlo o cca 207 m2. Součástí úprav bylo odstranění původní sanitární buňky a umístění nové sestavy – 4 kontejnerů, sestávající se ze sanitární buňky a obytných kontejnerů, které budou sloužit pro re-use centrum. Tato sestava je umístěna v místě původní buňky u vjezdové brány podél severní stěny oplocení. Jedná se o typové kontejnery o venkovním rozměru 2438 x 6058 mm, výška 2800 mm. Přípojky do areálu dvora se nemění, bude provedena úprava – rozšíření napojení osvětlení dvora z veřejného osvětlení.
V lednu 2023 se konalo výběrové řízení na zpracovatele PD a nejvýhodnější nabídku předložila Ing. Ivana Hynková z Prostějova s cenou 181.500,-- Kč vč. DPH s termínem vyhotovení projektové dokumentace pro společné povolení do 30. 06. 2023 a do 31. 07. 2023 pro provádění stavby. PD už byly odevzdány.

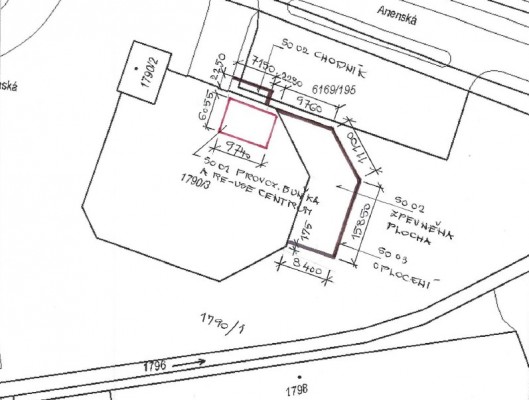

PD řeší tyto stavební objekty:

SO 01 – provozní buňka a re-use centrum

SO 02 – zpevněná plocha a chodník
SO 03 – oplocení
SO 04 – rozšíření osvětlení sběrného dvora
Z důvodu rozšíření dvora byly odstraněny 3 ks stromů o obvodu do 47 cm.
Předpokládané náklady dle PD byly ve výši 2 997 686 Kč s DPH.
V červnu byla podána žádost o vydání společného povolení. V září 2023 povolení vydané stavebním úřadem nabylo právní moci.
Uvažuje se o využití dotačních prostředků (Operační program Životní prostředí).
Rok 2024:
V rozpočtu města na rok 2024 byla vyčleněna částka ve výši 2,5 mil. Kč.
V březnu 2024 bylo vyhlášeno výběrové řízení na dodavatele stavby. Vítězným uchazečem se stala firma Prostějovská stavební společnost - PROSTAS, s.r.o. s částkou 3 624 567 Kč včetně DPH.
Předpokládaná délka stavby - 120 dní
Na chybějící finanční prostředky bylo v dubnu 2024 předloženo a schváleno rozpočtové opatření do orgánů města (rada a zastupitelstvo).

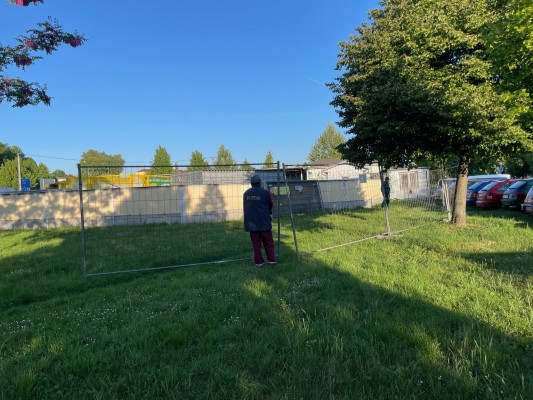

Dne 9.5.2024 byla stavba zahájena a trvala do konce září 2024.
V červenci byl odsouhlasen dodatek č. 1 k navýšení celkové ceny z důvodu víceprací (zřízení a odstranění bednění u základových patek, demontáž vrátnice a domku) na částku 3 699 174 Kč.
U společnosti STOLZA s.r.o. bylo objednáno vybavení re-use centra ve výši 90 750 Kč. Otevření centra je plánované od 1.1.2025.

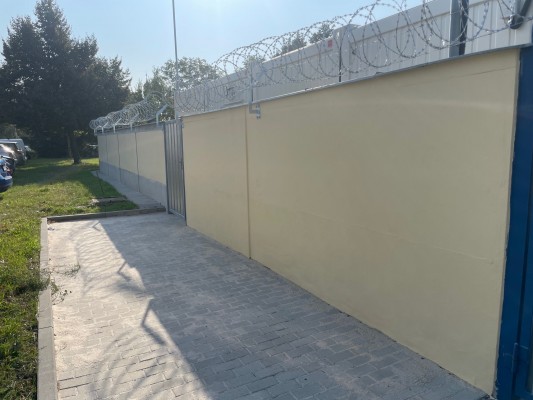

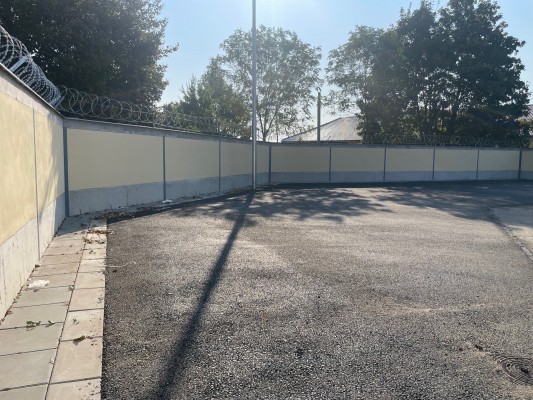

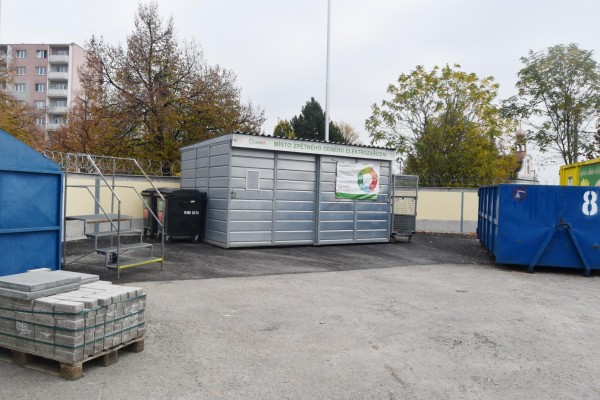

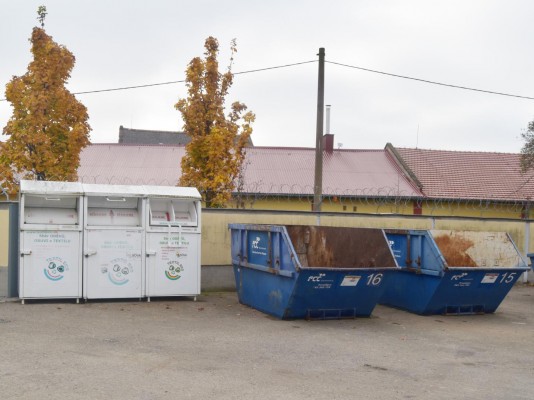

Začátkem září bylo vše stavebně hotovo, nezbytná je kolaudace, která proběhla v říjnu 2024 a nabyla právní moci dne 25.10.2024.

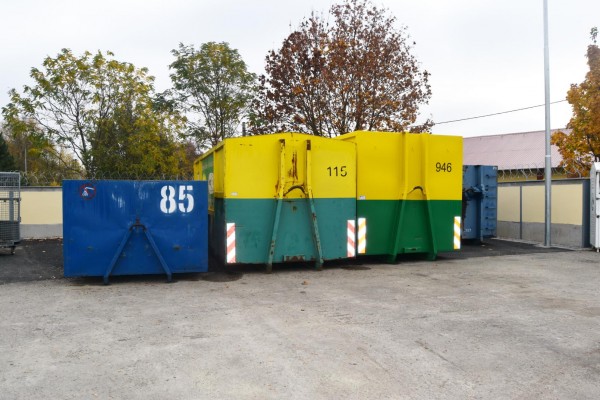

Od 1.11.2024 je opět sběrný dvůr otevřen.
Výběrové řízení na zpracovatele projektové dokumentace
leden 2023
Vyčlenění finančních prostředků na zpracování PD
březen 2023
Zpracování projektové dokumentace
březen - červenec 2023
Vydání společného povolení
září 2023
Výběrové řízení na dodavatele stavby
březen 2024
Vyčlenění chybějících finančních prostředků
duben 2024
rada i zastupitelstvo města schvalují chybějící finanční prostředky, aby mohla být uzavřena smlouva o dílo.
Realizace stavby
květen - září 2024
Kolaudace stavby
říjen 2024
