Novostavba fotbalového hřiště ve Vrahovicích
Realizátor
Statutární město Prostějov
Rozpočet
6 300 000 Kč
Termín
září 2025
Financování
rozpočet města
Priority
Společnost a volnočasové aktivity
Popis
V roce 2024 se uvažovalo o zřízení fotbalového hřiště s umělým povrchem včetně osvětlení u hřiště Sokola Vrahovice a části oplocení na pozemku města Prostějova.

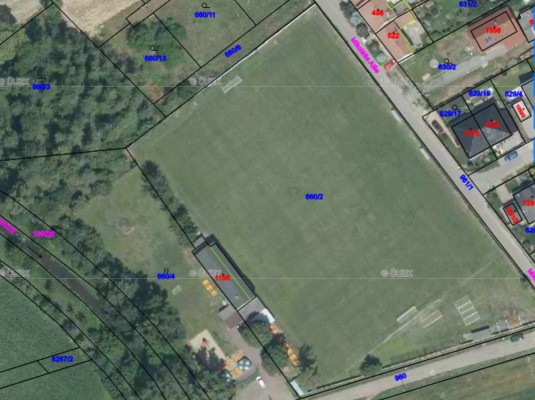

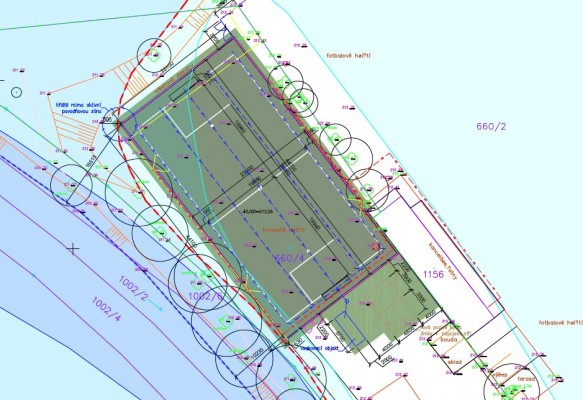

Situování hřiště bylo naplánováno na pozemku p.č. 660/4 v k.ú. Vrahovice. Bylo provedeno geodetické zaměření stávajícího prostoru včetně stromů, aby bylo zřejmé, s jak velkým prostorem se může ve skutečnosti pracovat. Maximálně možný rozměr hřiště byl vyhodnocen na velikost 40x20 m, hrací plocha včetně výběhů 44x24 m. Je to rozměr futsalu, který je menší než na malou kopanou. Návrh byl projednán se Sokolem Vrahovice.
Společnost Sportovní projekty s.r.o. zpracovala projektovou dokumentaci pro společné povolení za částku 310 970,-- Kč s DPH. Termín dodání PD byl 6 měsíců.
Z projektové dokumentace:
Stavba řeší realizaci tréninkového fotbalového hřiště, která doplňuje stávající fotbalové hřiště většího měřítka. Součástí stavby nového fotbalového hřiště bude realizace vlastního hrazení a úprava tras oplocení areálu.
Stavba se nachází v záplavovém území Q100, stavba byla uzpůsobena a umístěna tak, aby nezasahovala do aktivní povodňové zóny.
Zastavěná plocha fotbalového hřiště – 1012m2 – zpevněné sportovní plochy (celková zastavěná plocha – 1044m2)
SO-01 – fotbalové hřiště
Pochozí vrstva fotbalového hřiště bude provedena z vodopropustného fotbalového umělého bezzásypového trávníku se stabilizačním zásypem z křemičitého písku. Plocha hřiště je ohraničena betonovými obrubami a betonovou dlažbou proti zarůstání plevele do prostoru hřiště.
Oplocení areálu je tvořeno tak, aby co nejméně omezovalo případný průtok vody v případě povodňových aktivit vodního oku Romže. Jedná se o oplocení tvořeno ocelovými zinkovanými sloupky o osové modulární vzdálenosti 2530mm. Výplň oplocení je tvořeno panelem se svařovaných drátů. Výška nového oplocení činí 2,1m.
IO-01 – osvětlení hřiště
Navržená konstrukce stavby je typová. Nové stožáry budou umístěny na přírubách v betonových základech a přívodní podzemní vedení bude v kabelové rýze dle ČSN 33 2000-5-52 ed.2/II. 2012. Nová světelná místa pro osvětlení budou dle výpočtu osazeny na stožárech o výšce 10 m a osvětlovacími tělesy odpovídajících parametrů dle světelně-technického výpočtu. Rozmístění stožárů bude dle doložených výpočtů, přívodní kabely budou uloženy v zemi v kabelové rýze a ochranné chráničce dle PD.
Nové stožáry pro osvětlení budou typové, ocelové, 10ti metrové v provedení–na přírubu, barva stožáru žárově zinkovaný, sklápěcí. Svítidla budou LED, o výkonu 400W.
Připojení nových světelných míst bude z nového rozvaděče RO a ze stávajícího rozvodu NN, ze stávajícího rozvaděče umístěného v přilehlém objektu. Spotřeba elektrické energie je dle osazených světelných zdrojů.
8x 400W = 3,2kW
IO-02 – kanalizační jímka
Nová areálová kanalizace je napojena na stávající potrubí splaškové kanalizace v líci objektu stávajících šaten, před- pokládaná dimenze potrubí DN 150. Nové potrubí je zavedeno do nově osazení betonové žumpy umístěné v ploše před stávajícími šatnami.
V rozpočtu města na rok 2024 nebyly vyčleněny finanční prostředky, na březnové schůzi rady byly schváleny rozpočtovým opatřením potřebné finance.
Rok 2025:
V rozpočtu města na rok 2025 byly vyčleněny finanční prostředky ve výši 3 mil. Kč. Dle aktuálního rozpočtu jsou náklady odhadnuty na 7,9 mil. Kč. V březnu bylo zahájeno výběrové řízení na dodavatele stavby. V dubnu bylo vydáno stavebním úřadem povolení stavby.

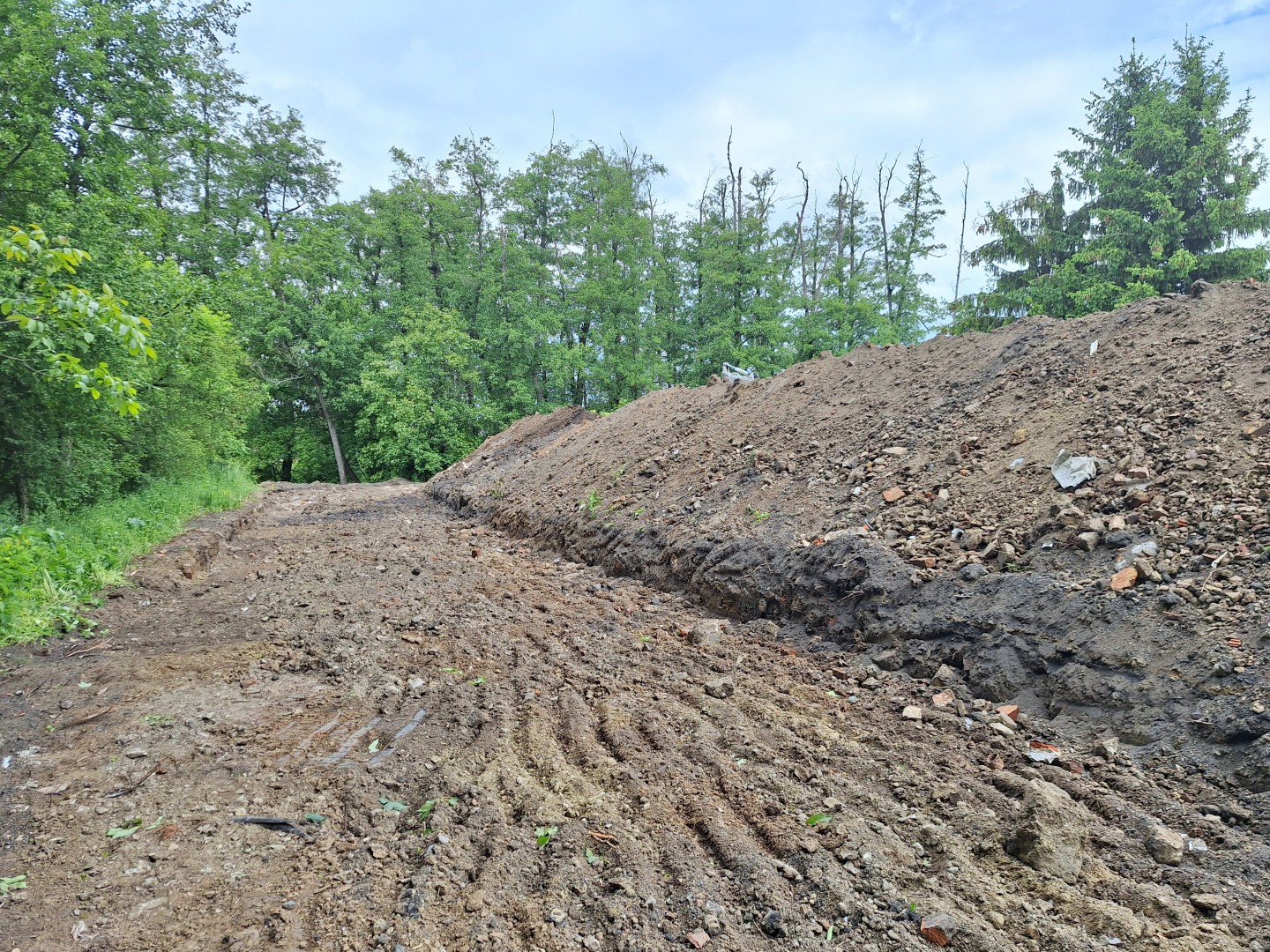

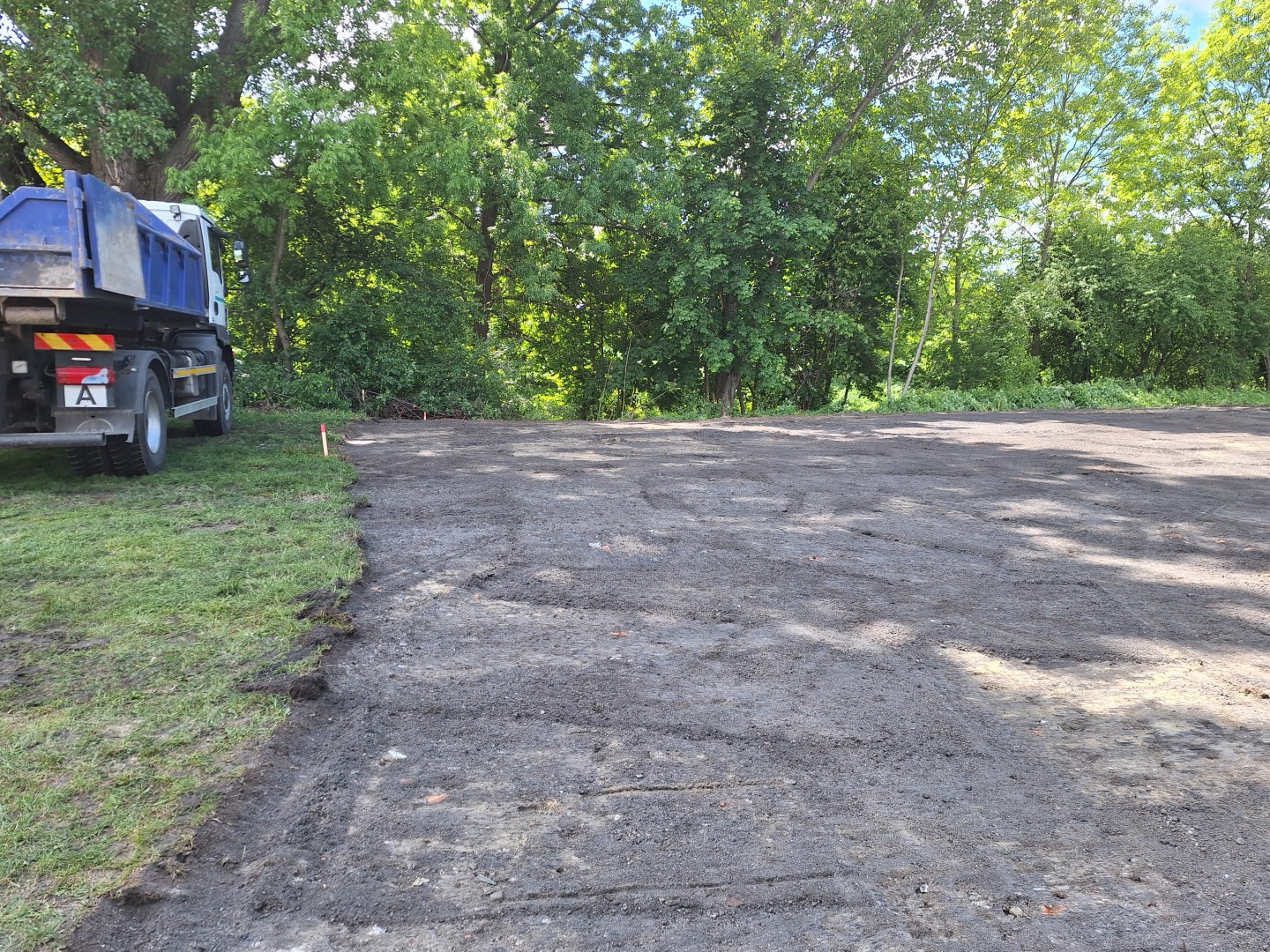

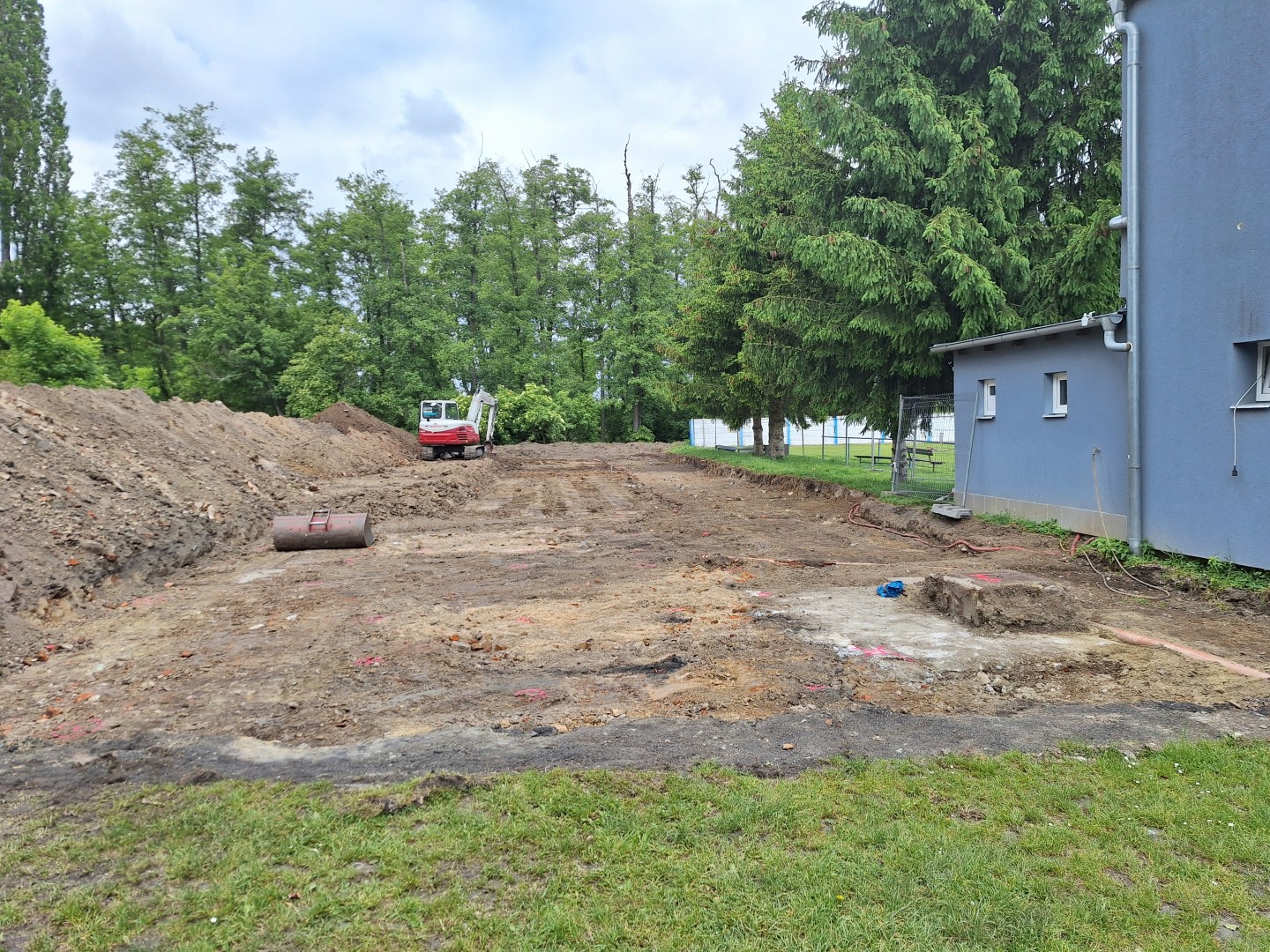

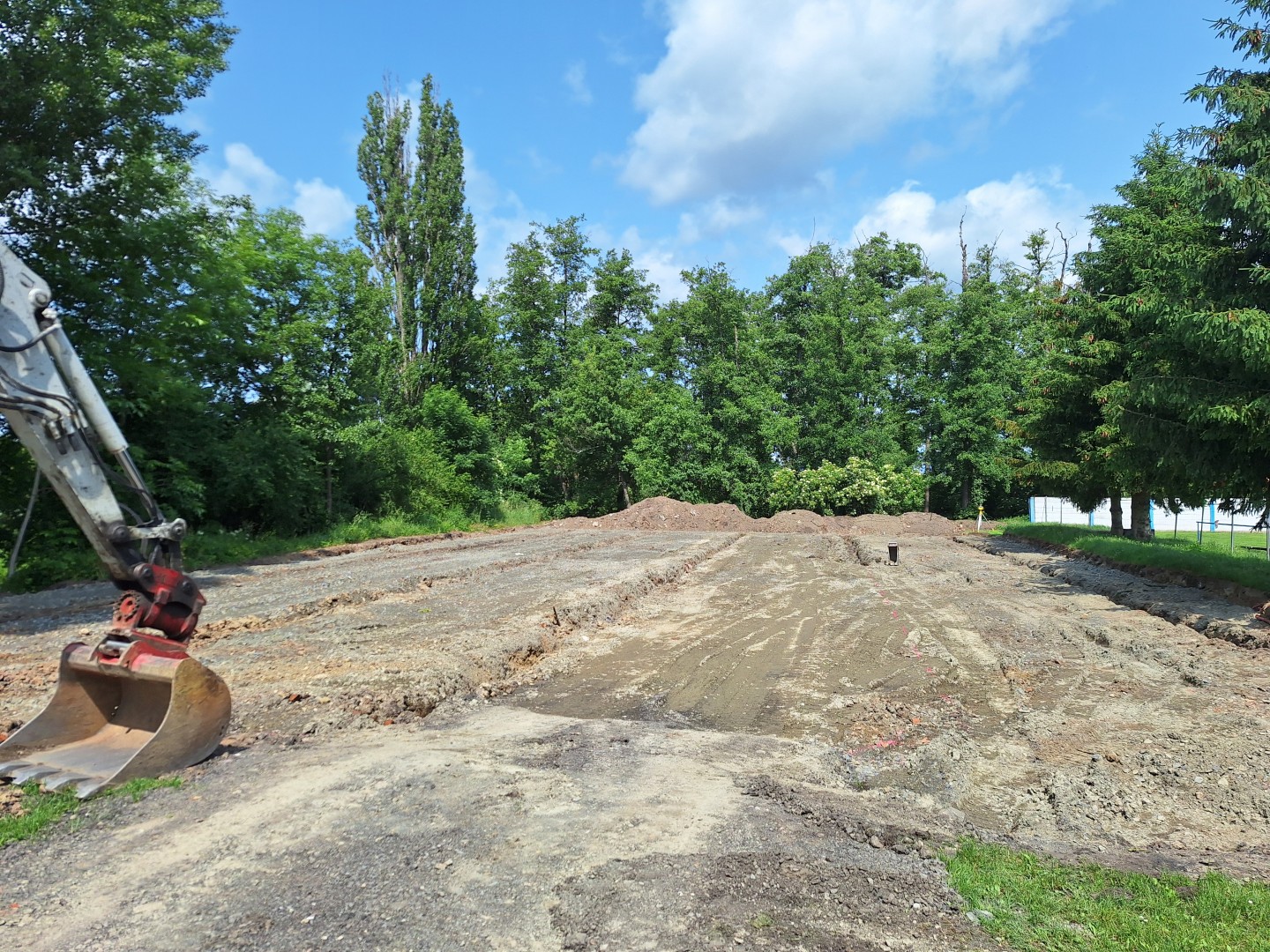

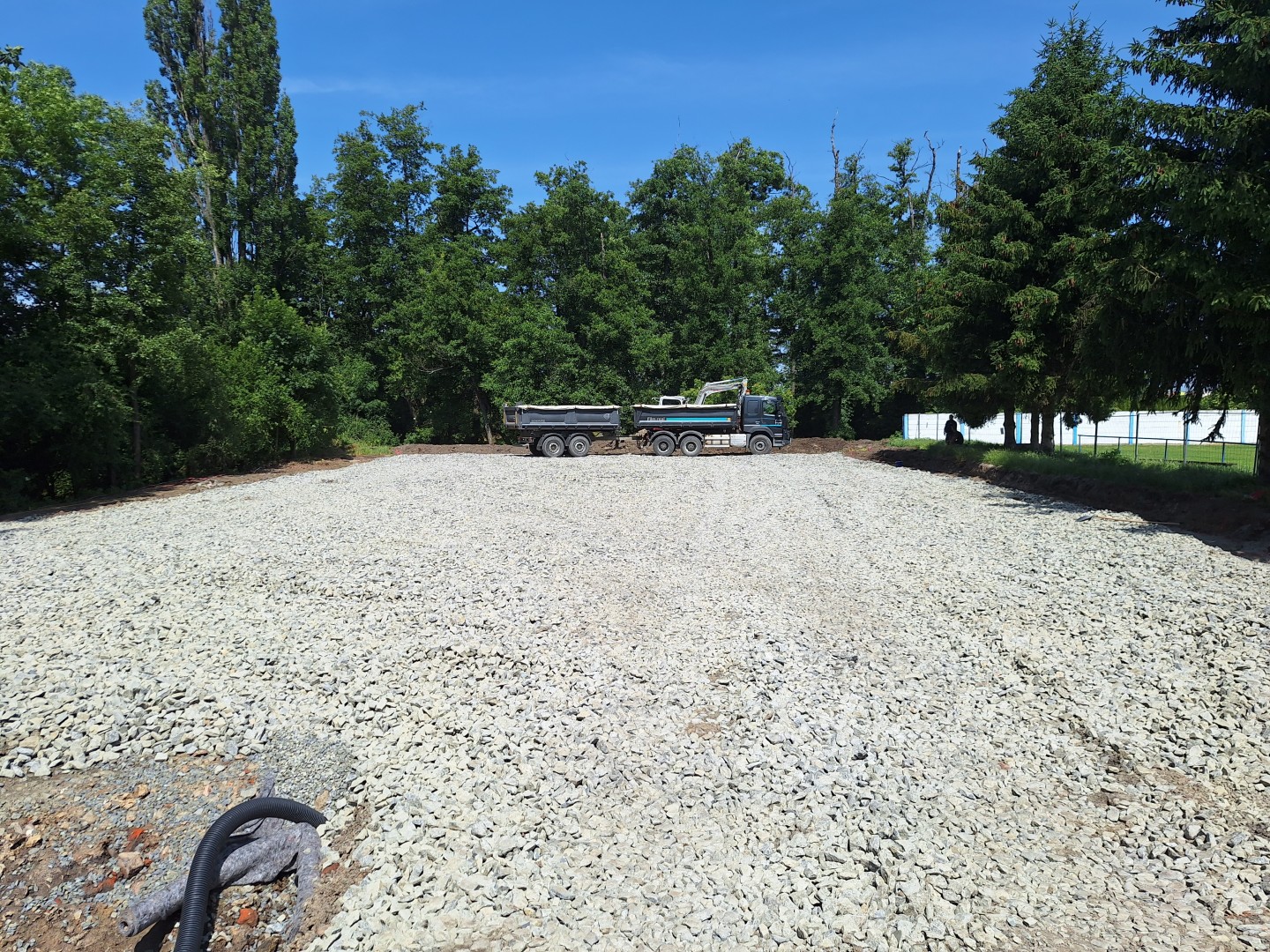

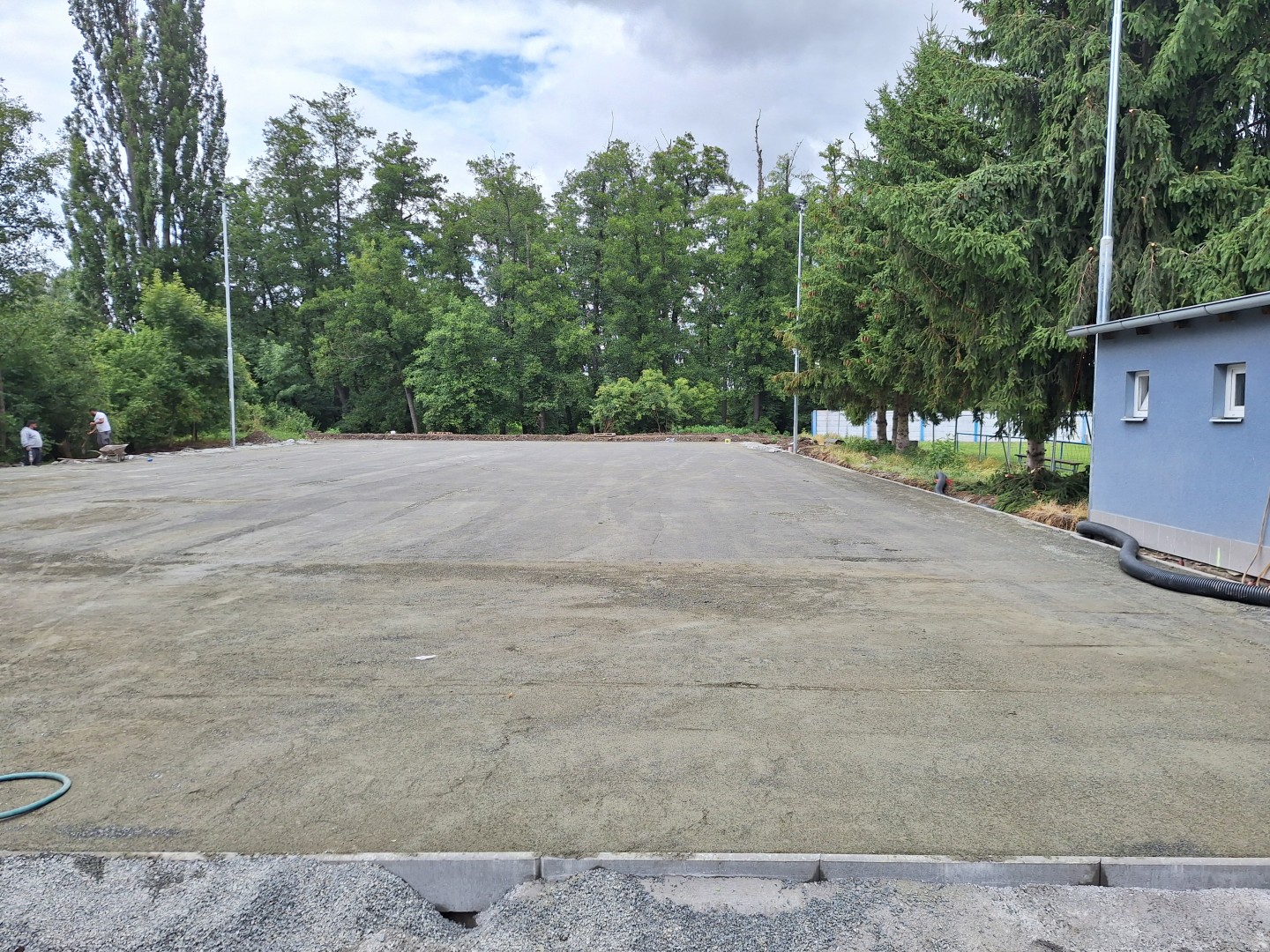

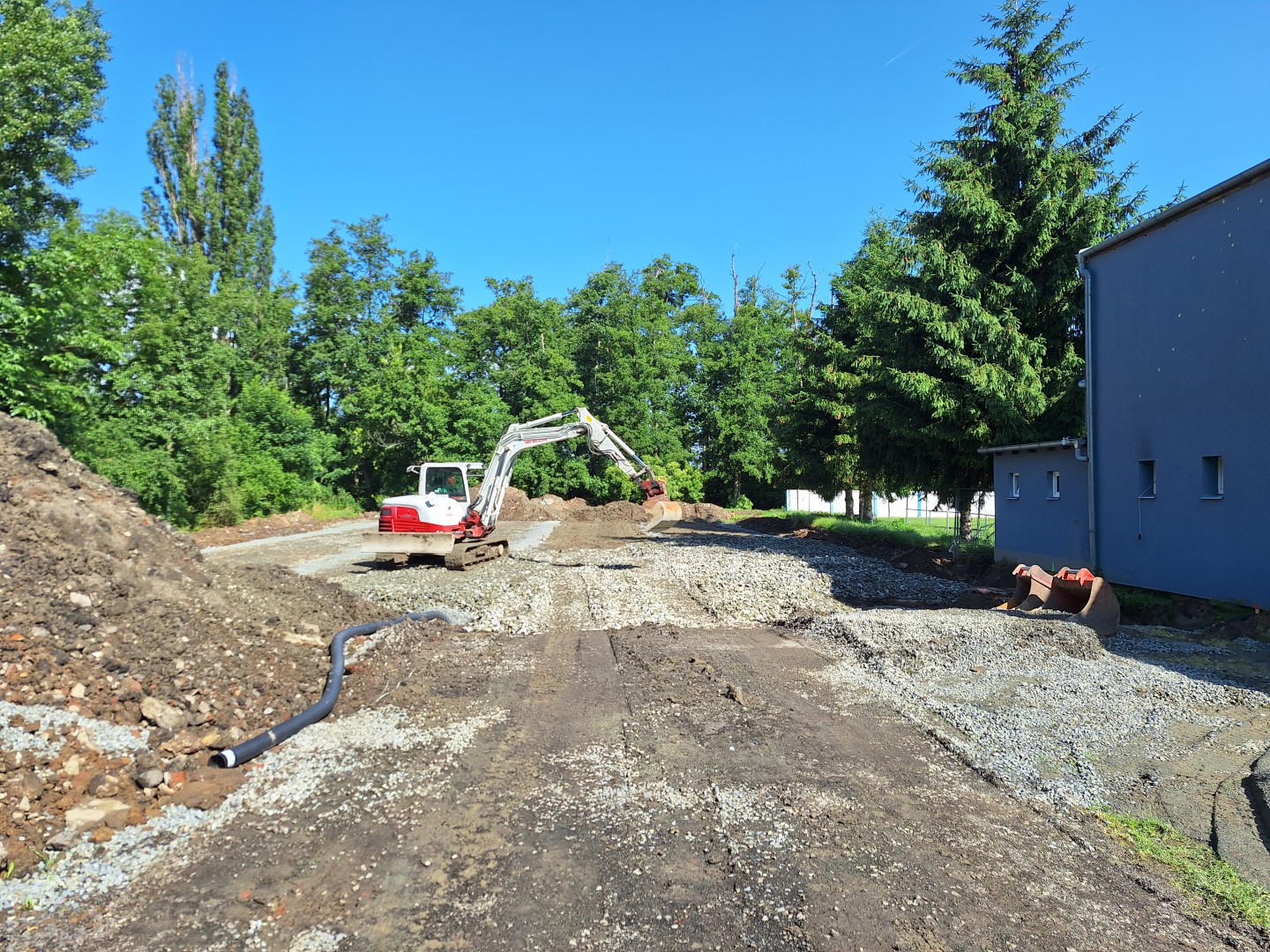

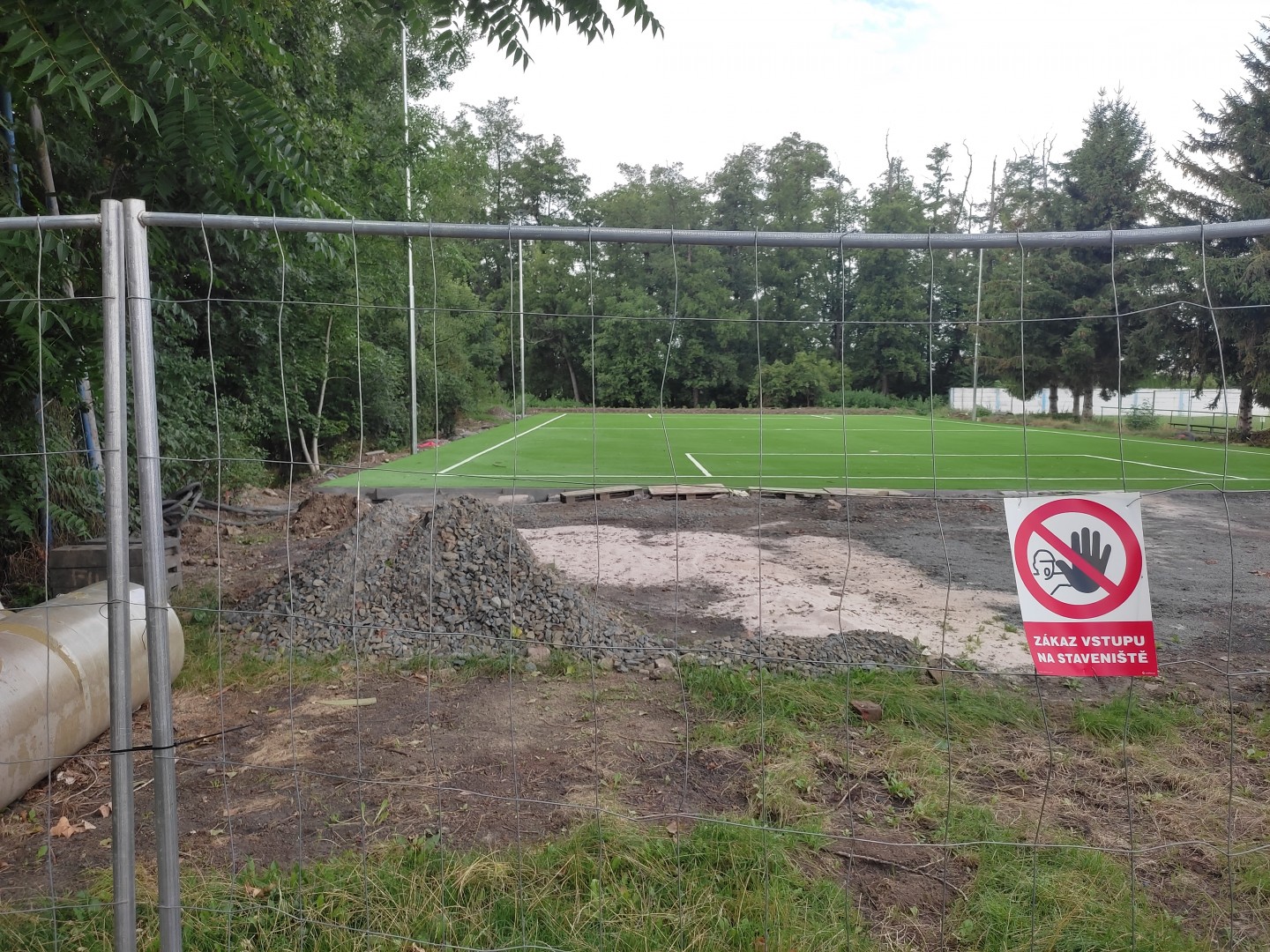

V dubnu bylo rozhodnuto o výběru dodavatele - Sportovní hřiště s.r.o. ze Zlína a v květnu byla uzavřena smlouva o dílo. Náklady jsou ve výši 5 051 459 Kč. Realizace stavby bude probíhat 120 dnů od jejího zahájení. Předpoklad dokončení byla v září 2025. Stavba byla zahájena v polovině května 2025.
Dalšími náklady stavby byly poplatky za vynětí ze ZPF, které činí 103 531 Kč.
Během realizace vyvstaly nepředpokládané vícepráce - zvýšené množství odpadů, které bylo nutné zlikvidovat za vyšší částky (zvýšení nákladů o cca 1,15 mil. Kč.

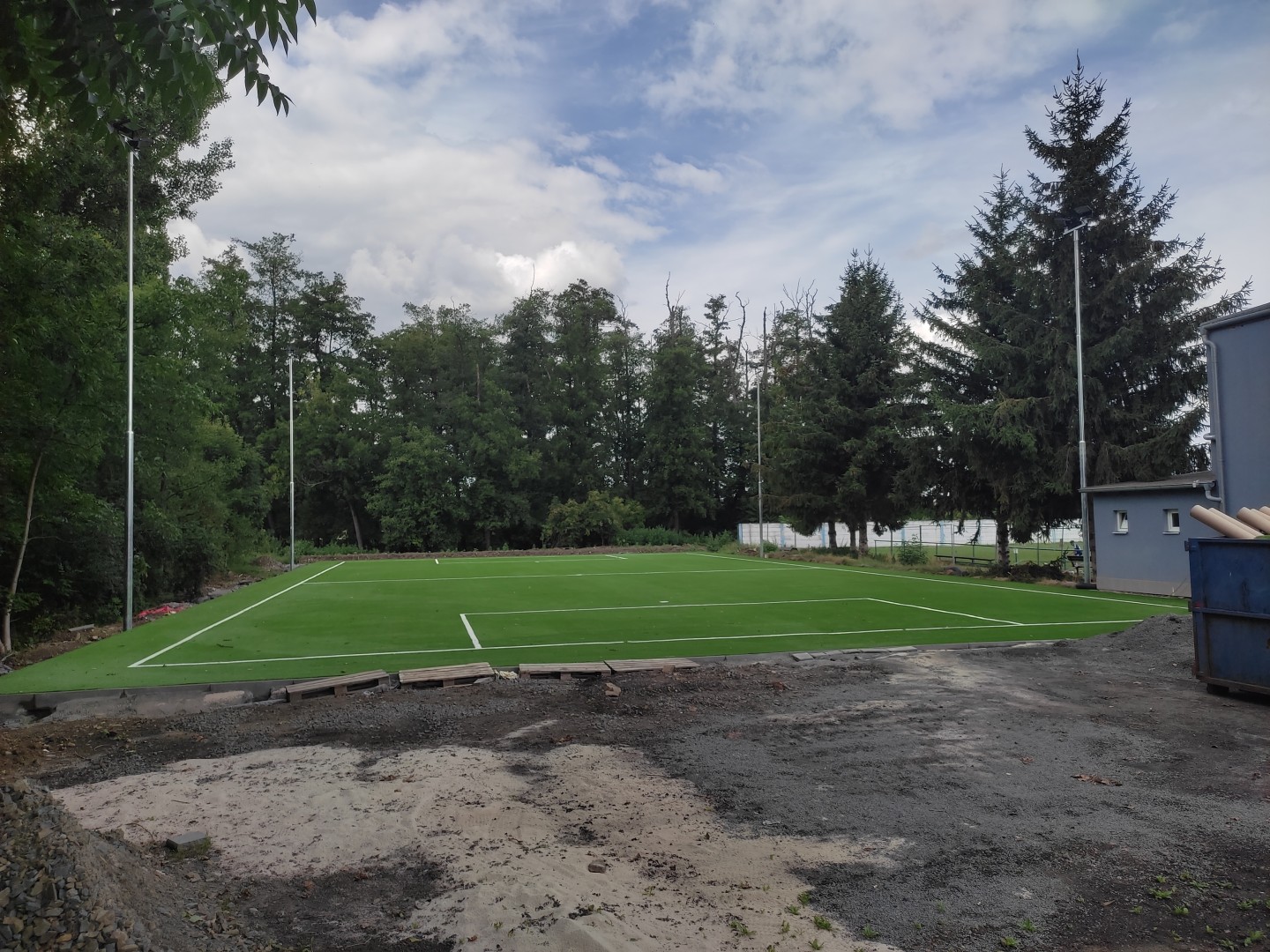

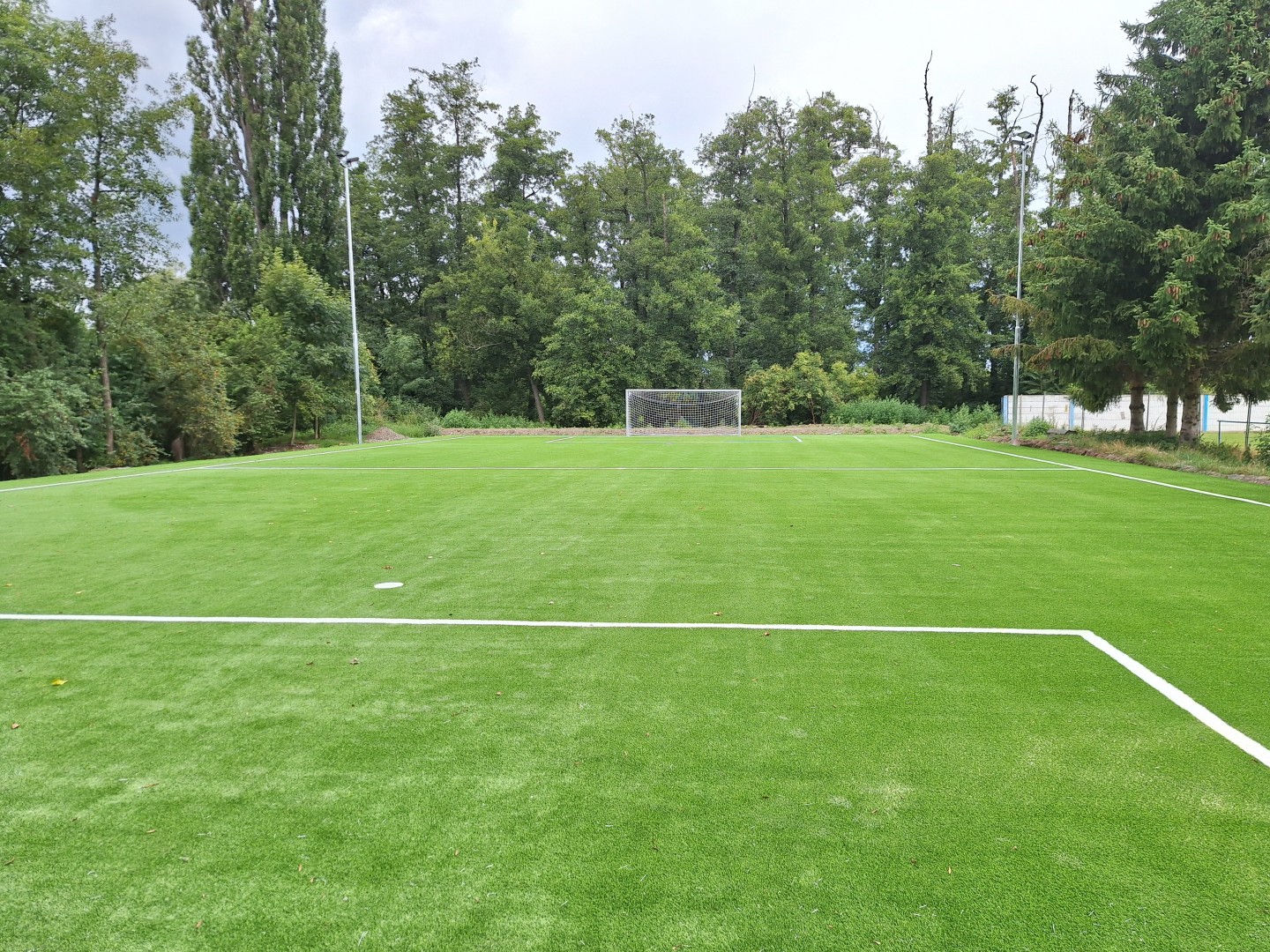

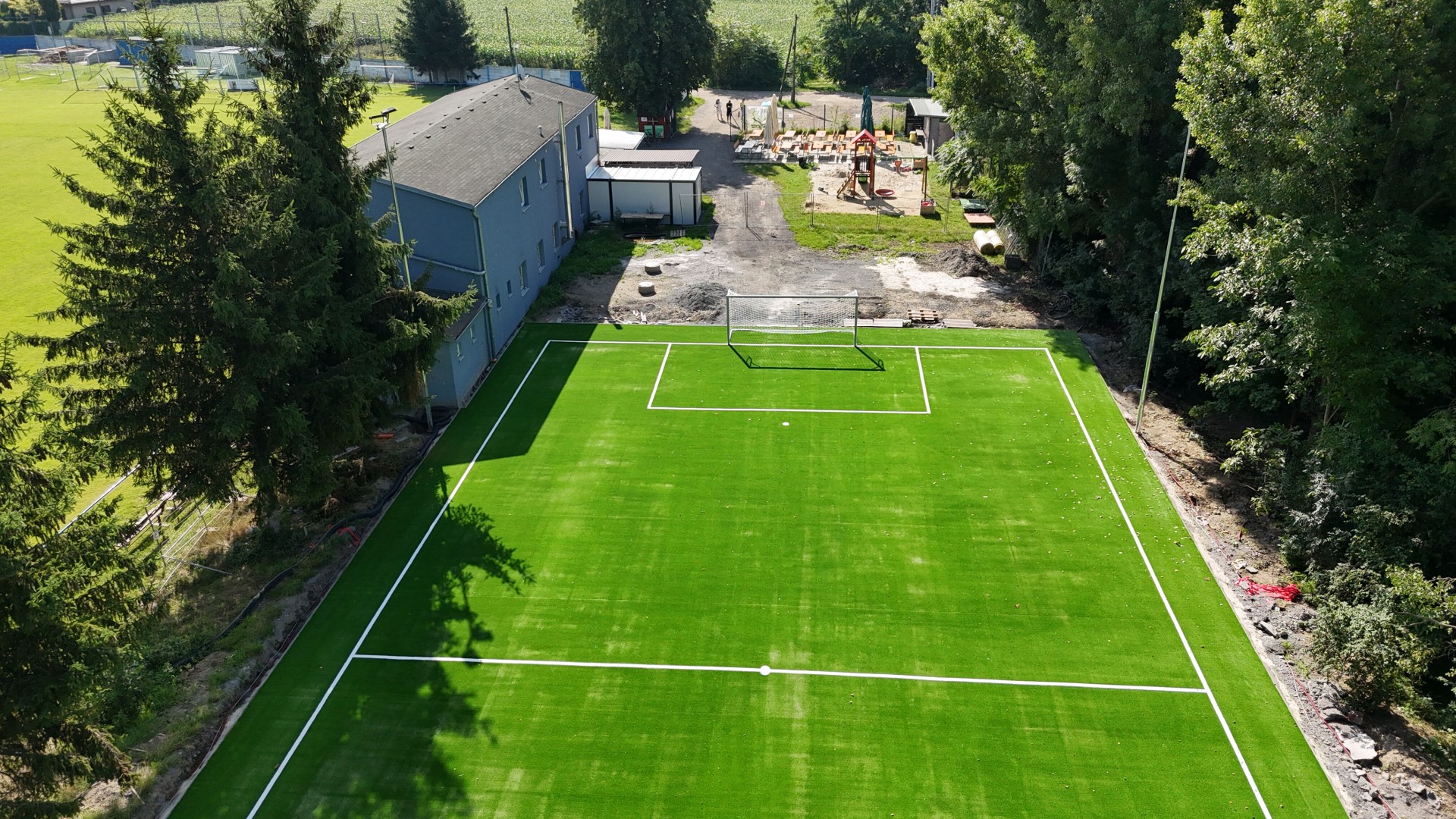

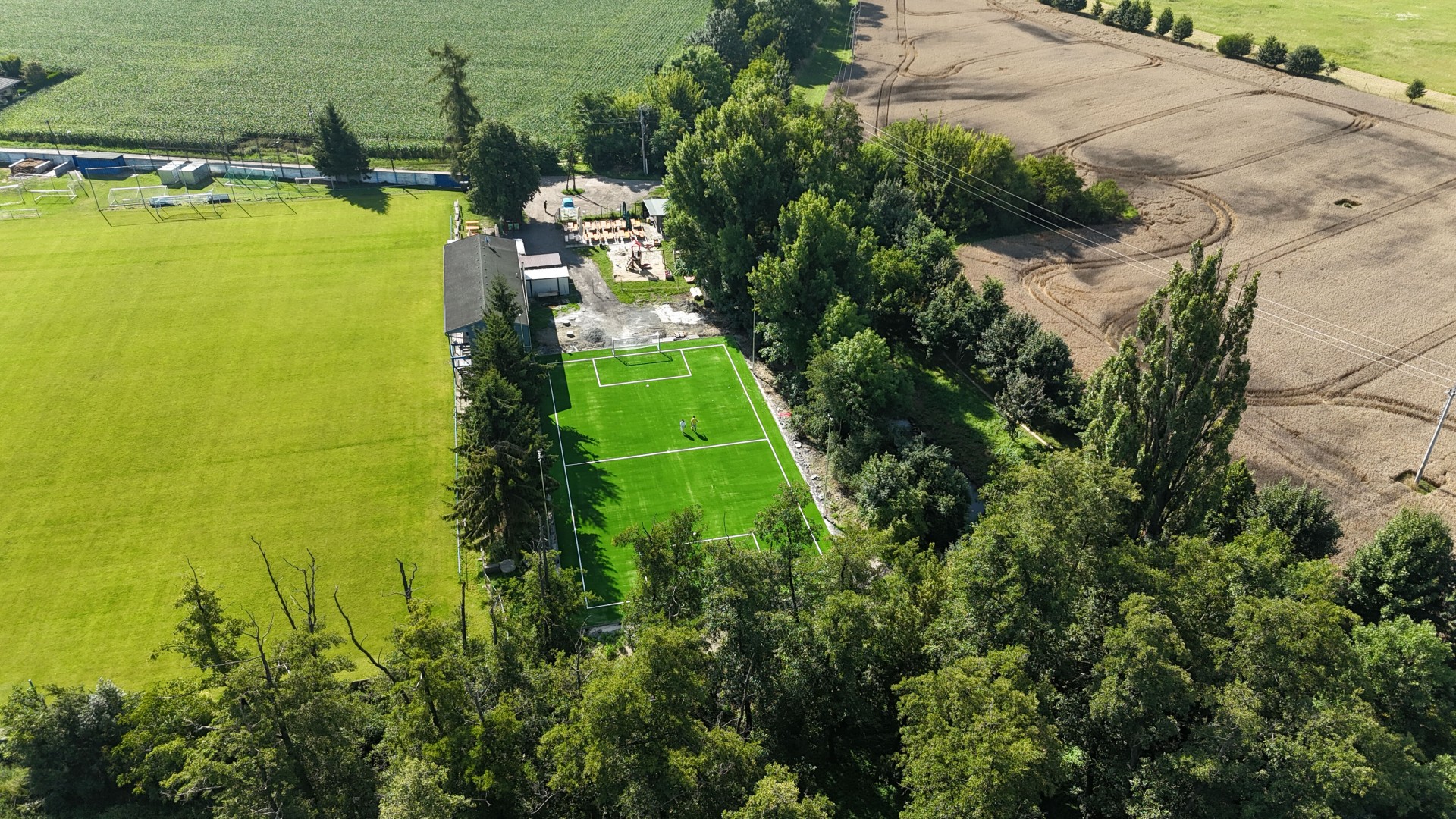

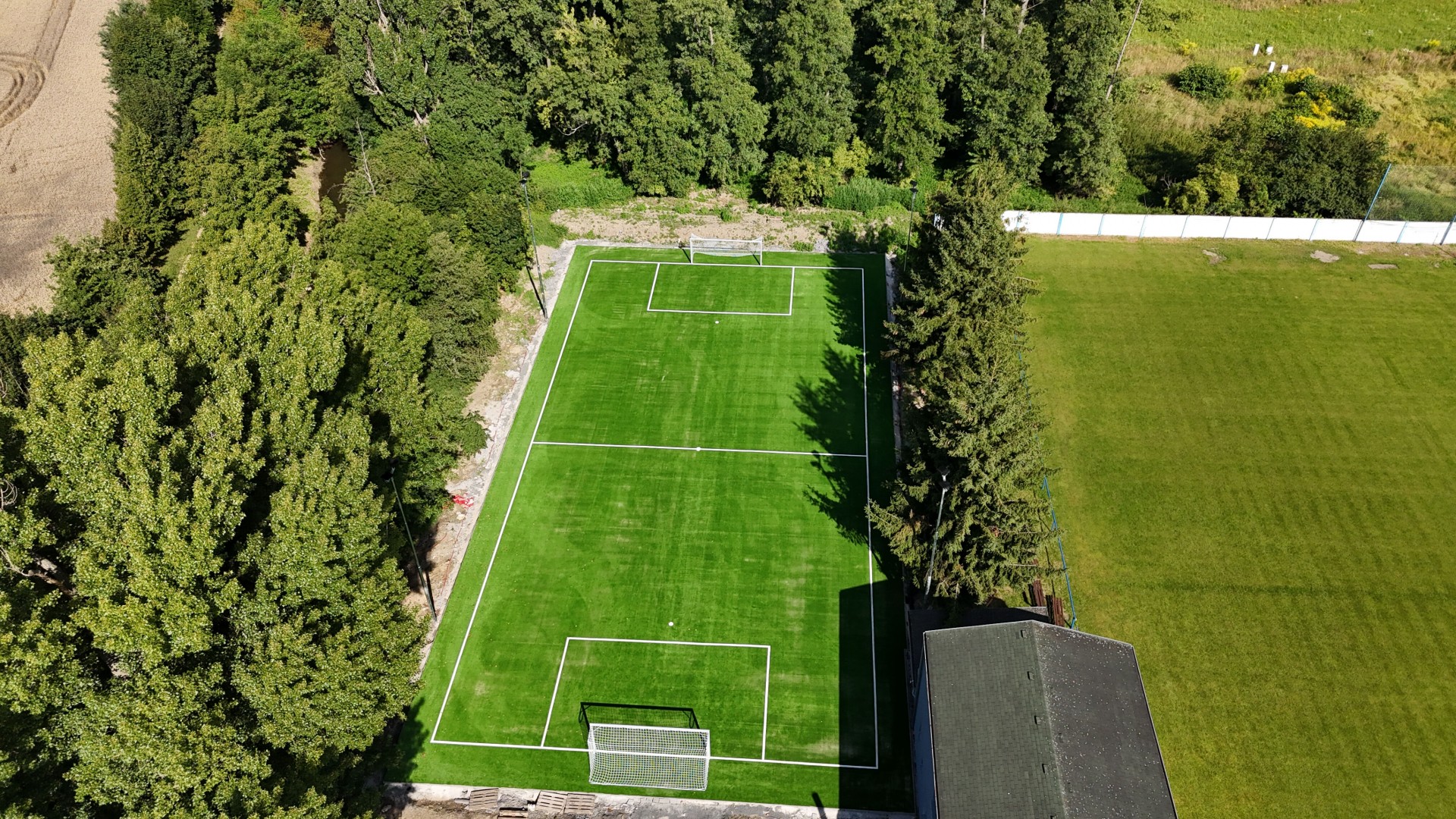

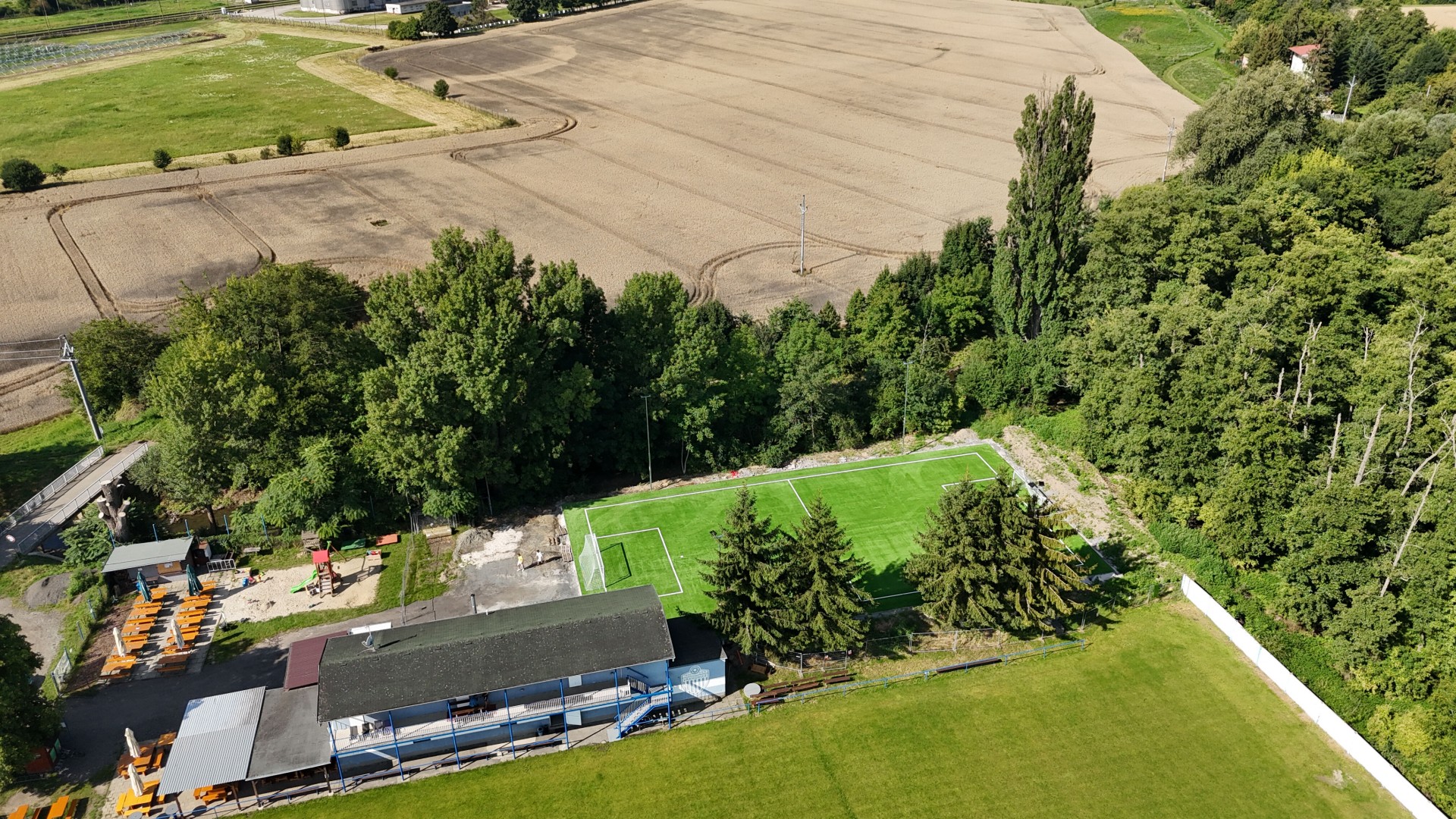

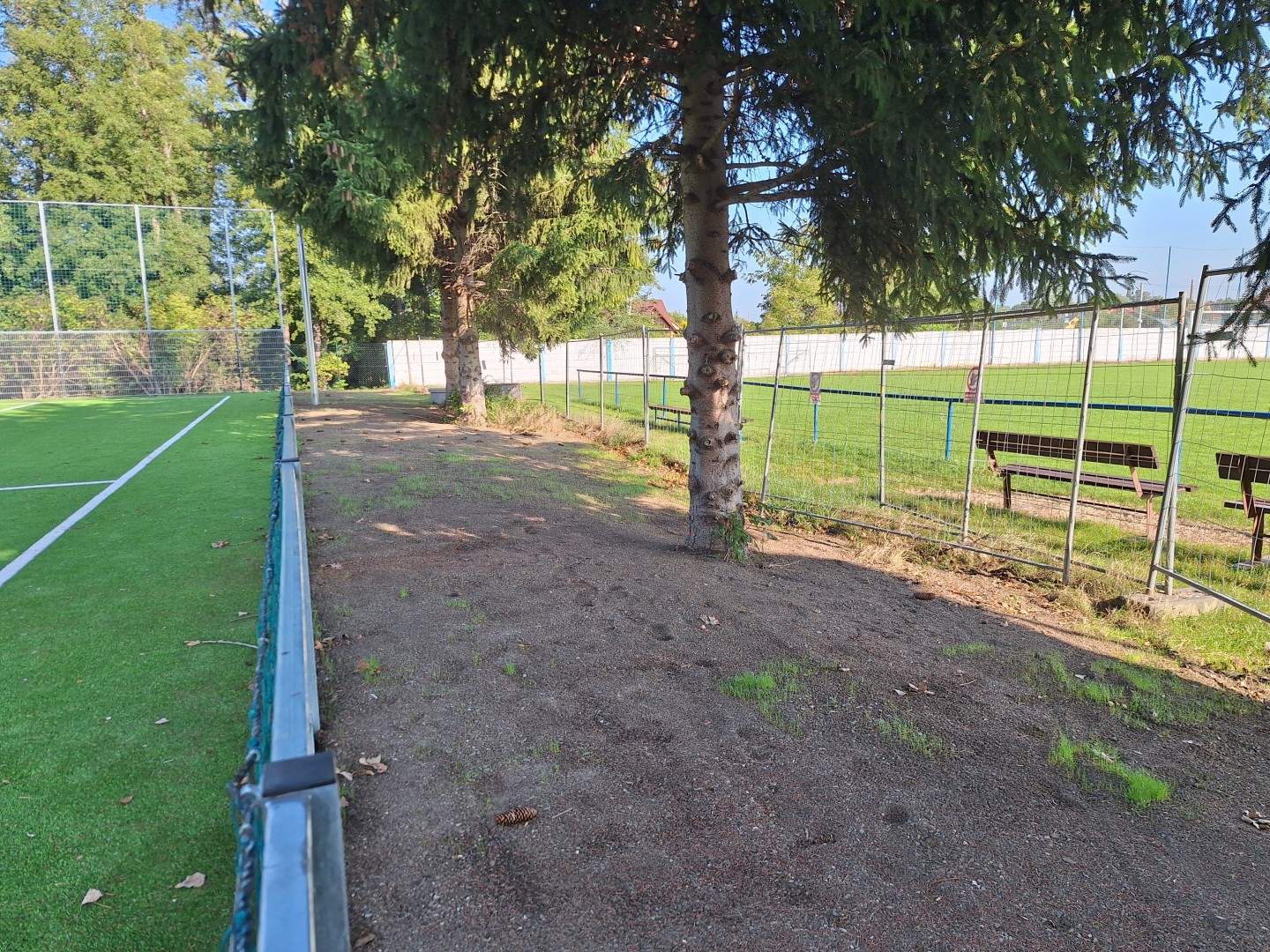

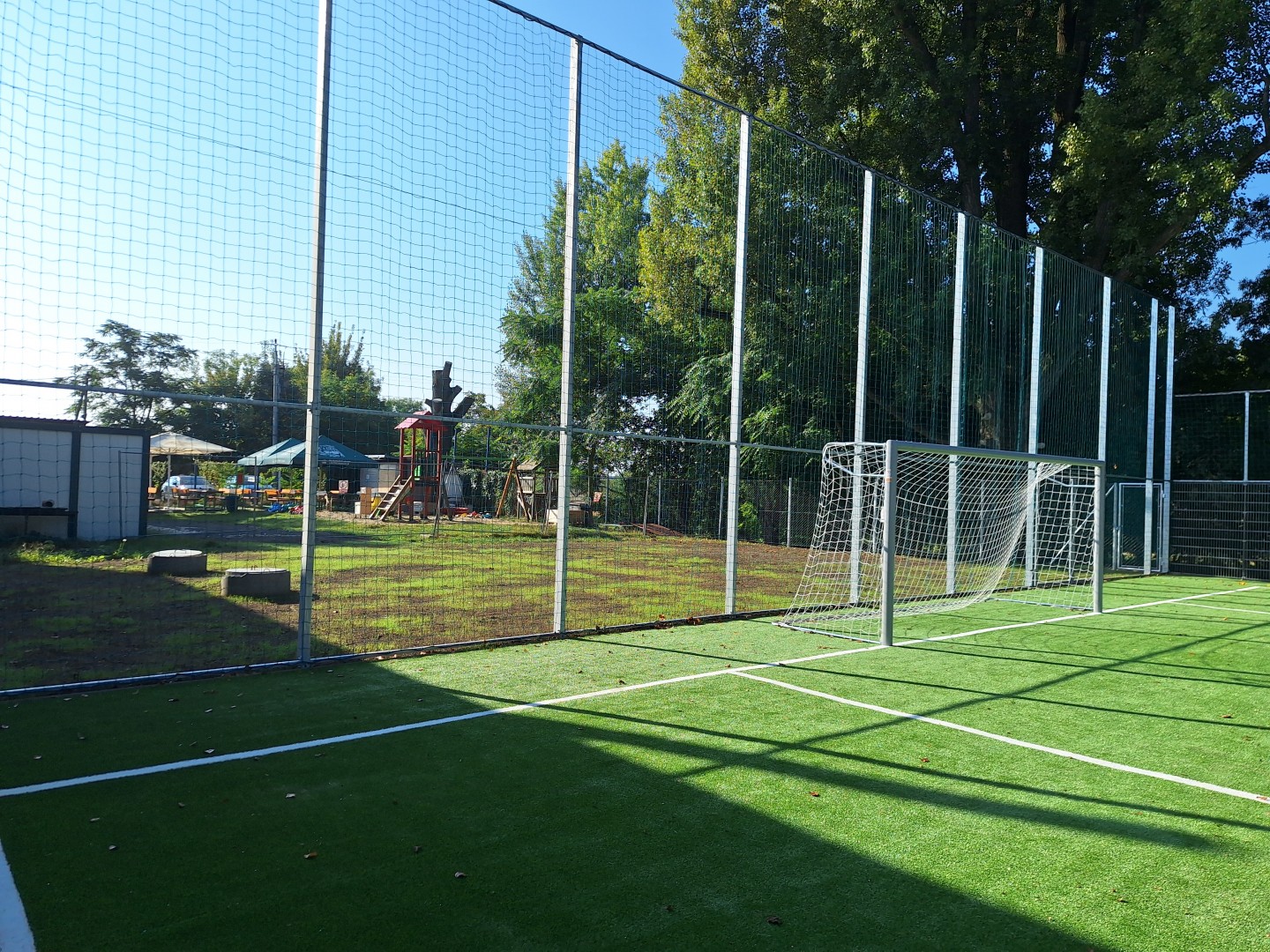

Na chybějící finanční prostředky bylo schváleno rozpočtové opatření v orgánech města (září 2025). Celkové náklady byly ve výši 6,3 mil. Kč. Stavba byla dokončena v září dle předpokladu.
Příprava
duben - listopad 2024
zpracování projektové dokumentace
Vydání povolení
duben 2025
Výběrové řízení na dodavatele stavby
duben 2025
Realizace hřiště
květen - září 2025
Kolaudace stavby
2025
