Realizátor
Statutární město Prostějov
Rozpočet
5 338 374 Kč
Termín
září 2024
Financování
rozpočet města
Priority
Společnost a volnočasové aktivity
Popis

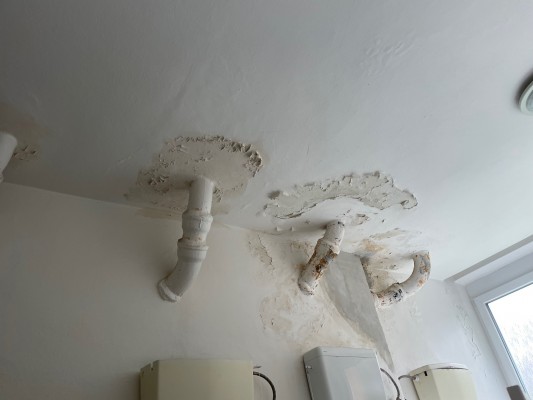

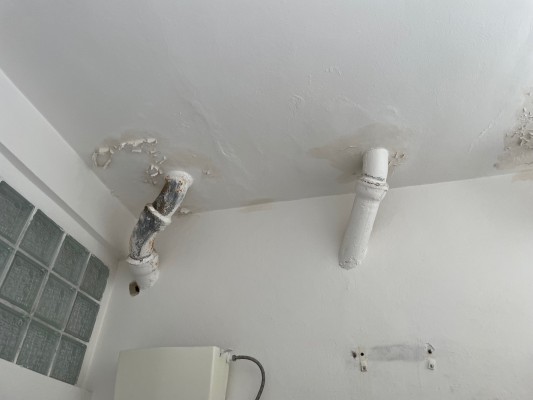

Na základě provedené kontroly krajské hygienické stanice město Prostějov přistoupilo k rekonstrukci sociálních zařízení na Základní škole Dr. Horáka v učebním pavilonu F v 1.NP, 2.NP a 3.NP.

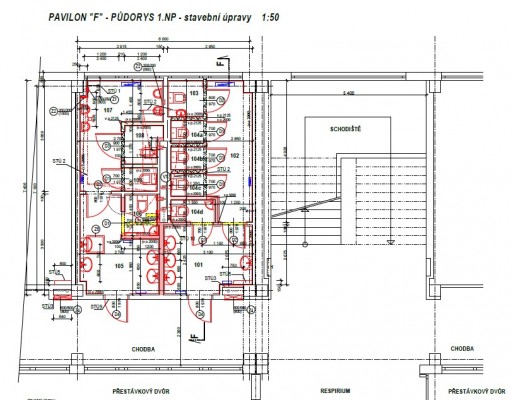

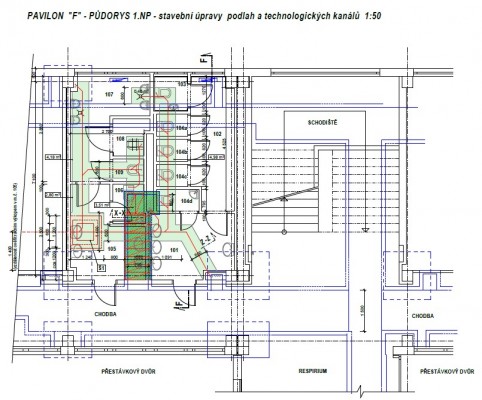

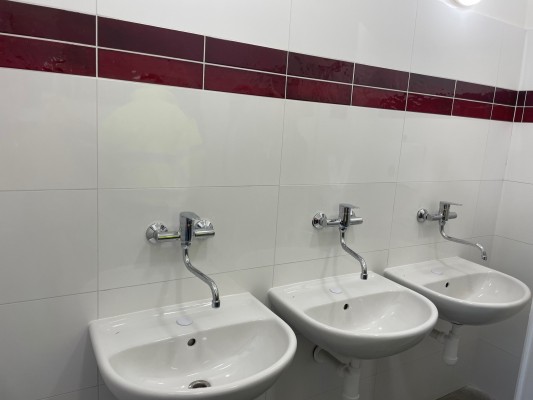

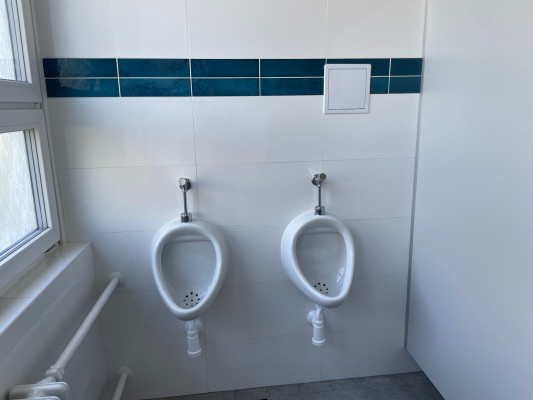

Ve všech podlažích došlo u stávajících toalet k dispozičním změnám. V rámci akce byly demontovány všechny zařizovací předměty, potrubí ZTI, dveřní křídla, veškeré stávající vybavení. Stávající keramické obklady byly osekány, vybourány byly i vrchní vrstvy podlah. Provedeny byly nové keramické obklady, osazeny byly nové zařizovací předměty, toalety mají nové vybavení a dveře.
Součástí akce byla nová kanalizace, vodoinstalace a elektroinstalace.
Projektová dokumentace byla zpracována v roce 2016 od společnosti STAVTES stavebně-technická spol. s r.o. z Prostějova a v roce 2024 byla PD doplněna.
Celkové náklady dle PD byly 5,6 mil. Kč.
V květnu 2024 bylo vyhlášeno výběrové řízení na dodavatele stavby,
Nejvýhodnější nabídku podala společnost STAVBROS s.r.o. z Brodku u Prostějova s cenou 5 103 289 Kč vč. DPH. Na dozor projektanta je nutné vyčlenit ještě další finanční prostředky ve výši cca 195.000 Kč. Celkové náklady na realizaci akce tak činí 5 298 289 Kč.
V rozpočtu města byly pro rok 2024 vyčleněny finanční prostředky pouze na zpracování projektové dokumentace. Na chybějící finanční prostředky bylo nutné schválit rozpočtové opatření v orgánech města v červnu 2024, následně byla uzavřena smlouva
Realizace – do 90 dnů ode dne zahájení, nejpozději však 30. září 2024. Dne 1.7.2024 byla stavba zahájena.

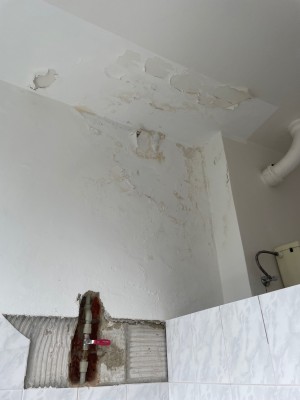

Při realizaci po odkrytí vrstev podlahy bylo zjištěno, že stávající ležatá kanalizace byla v havarijním stavu a bylo nutné provést nové rozvody ležaté kanalizace včetně příslušných zemních prací. Po odkrytí vrstev stropních konstrunkcí bylo zjištěno, že ve stávající stropní konstrukci byly již realizované prostupy a ze statistického hlediska nebylo možné dále narušovat stropní konstrukci. Byla tedy navržena instalace automatických elektrických ventilátorů. Po započetí prací se stávající příčky zbortily, jelikož nebyly ukotveny do nosných konstrukcí a bylo navrženo v těchto prostorech osazení toalet sanitárními příčkami. Tyto vícepráce si vyžádaly náklady ve výši 235 085 Kč (po odečtu méněprací - omítky a keramické obklady, rozvody vzduchotechnického potrubí atd.). Celkové náklady na realizaci se zvýšily na 5 338 374 Kč.
Příprava - zpracování projektové dokumentace
2016, aktualizace 2024

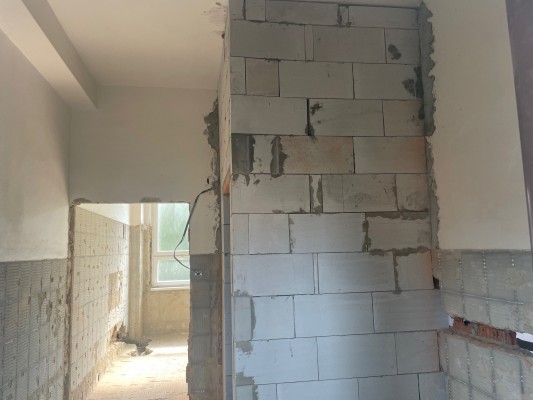

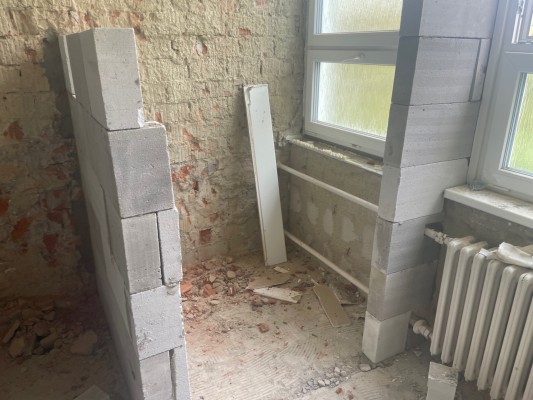

Výběrové řízení na dodavatele stavby
květen 2024
Vyčlenění finančních prostředků v orgánech města
červen 2024

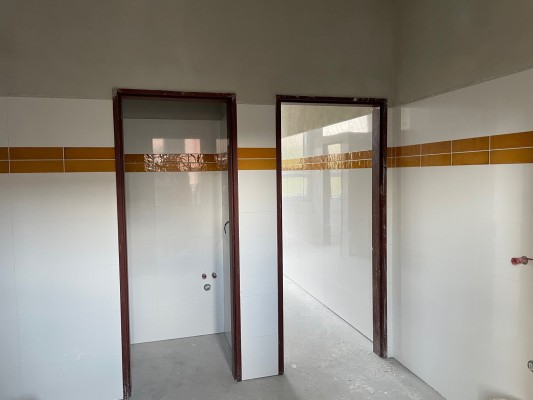

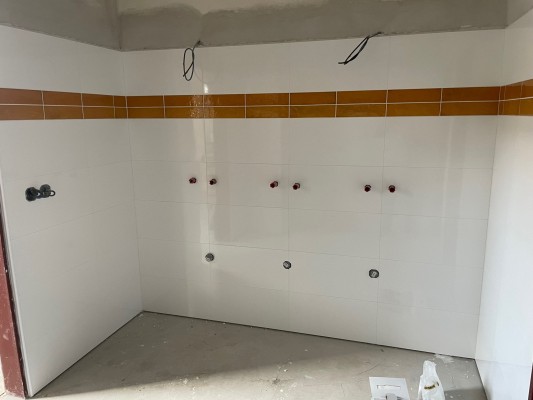

Realizace rekonstrukce
červenec - září 2024
