Rekonstrukce hřiště ZŠ Melantrichova - 2. etapa
Realizátor
statutární město Prostějov
Rozpočet
15 579 131 Kč
Termín
duben 2025
Financování
rozpočet města + dotace (Olomoucký kraj)
Priority
Společnost a volnočasové aktivity
Popis
Město Prostějov pokračuje v rekonstrukci hřiště v areálu ZŠ Melantrichova v Prostějově. V rámci 1. etapy se místo původního hokejbalového hřiště vybudovalo multifunkční hřiště s hrazením, došlo k rekonstrukci sportoviště pro stolní tenis a dále navazujících zpevněných ploch, dochází i k revitalizaci přilehlé zeleně.
Nejprve bylo nutné v letech 2022-2023 zpracovat projektovou dokumentaci pro obě etapy, kterou vyhotovila na základě výběrového řízení společnost Sportovní projekty, s.r.o. z Prahy nákladem 395 670 Kč.
2. etapa rekonstrukce hřiště ZŠ Melantrichova bude řešit provedení nového atletického oválu, jehož součástí bude vnitřní hřiště a sportoviště pro skok do dálky, hod míčkem a vrh koulí. Dále bude provedena výměna oplocení, včetně provedení nových vstupních branek, a vjezdové brány na stávající místech a doplnění záchytných sítí ve vymezených úsecích.
Informace z projektové dokumentace:

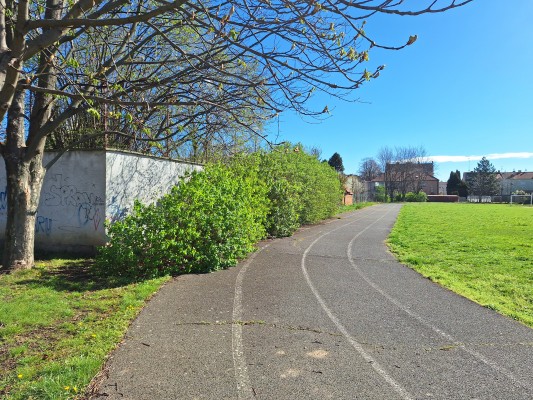

Řešené plochy se nacházejí ve školním areálu ZŠ Melantrichova. V rámci stavby bude provedena obnova zastaralých sportovních ploch, vybavení sportovišť a nahrazení stávajícího oplocení. Stavba bude probíhat na pozemcích p.č. 6056/1 a p.č. 6055/116 v k.ú. Prostějov.
PD pro 2.. etapu řeší tyto stavební objekty:

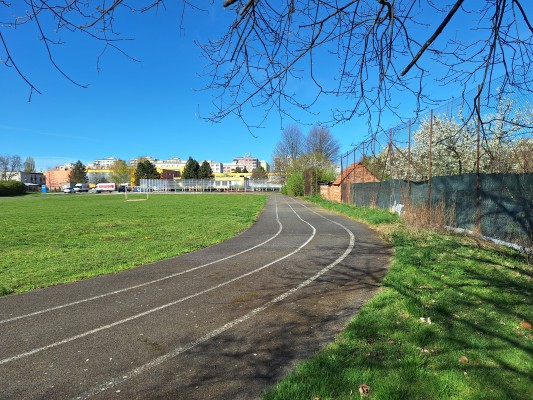

SO 01 – atletický ovál – nový atletický ovál bude proveden na místě stávajícího, nevyhovujícího atletického oválu (250 m). Jeho součástí bude hřiště pro malou kopanou uvnitř nového oválu, sportoviště pro skok do dálky, hodu míčem a vrh koulí. Dále bude provedena úprava a výsadba nové zeleně.
SO 04 – oplocení – stávající oplocení bude nahrazeno novým ve stejném rozsahu a doplněno o záchytné sítě ve vymezených úsecích. Součástí tohoto objektu je i realizace vybraných vstupních branek a vjezdové brány na stávajících místech.
V rozpočtu města na rok 2024 jsou vyčleněny finanční prostředky na zahájení 2. etapy a dokončení 1. etapy ve výši 20 mil. Kč.
Odhadované náklady na realizaci 2. etapy byly dle PD ve výši až 36 241 722 Kč.
Koncem dubna 2024 byla podána žádost o dotaci na rekonstrukci 2. etapy hřiště na Olomoucký kraj (požadavek na 1 000 000 Kč). Rada Olomouckého kraje v červenci 2024 schválila poskytnutí dotace ve výši 602 400 Kč.
V červnu bylo vyhlášeno výběrové řízení na dodavatele stavby 2. etapy, předpoklad délky stavby – 150 dnů od zahájení stavby.
Nejvýhodnější nabídku předložila společnost Sportovní hřiště s.r.o. ze Zlína s částkou 15 579 131 Kč.

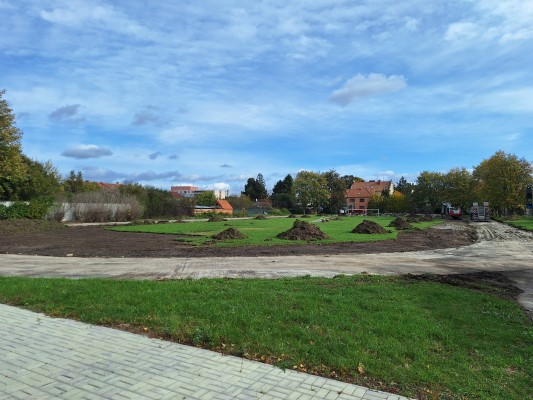

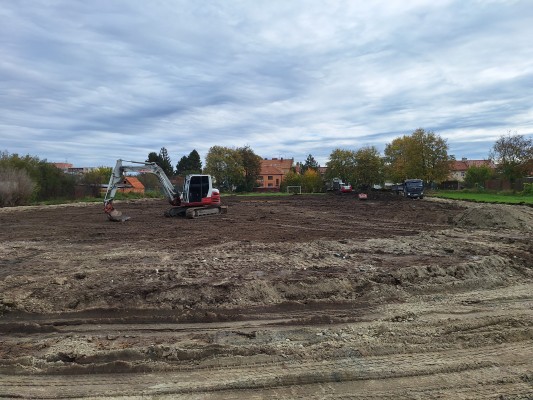

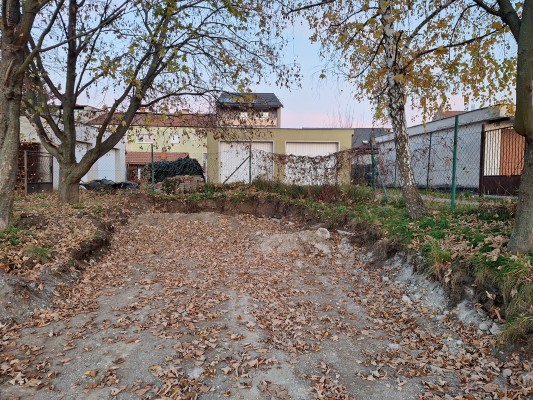

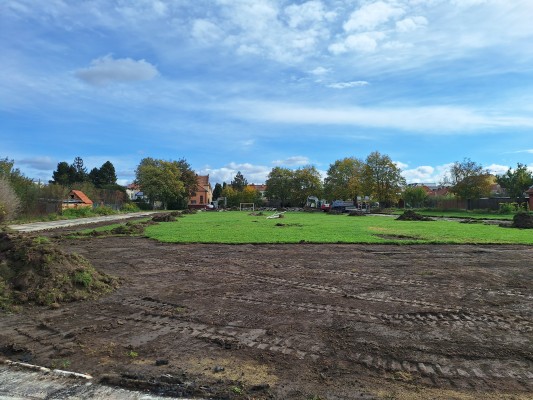

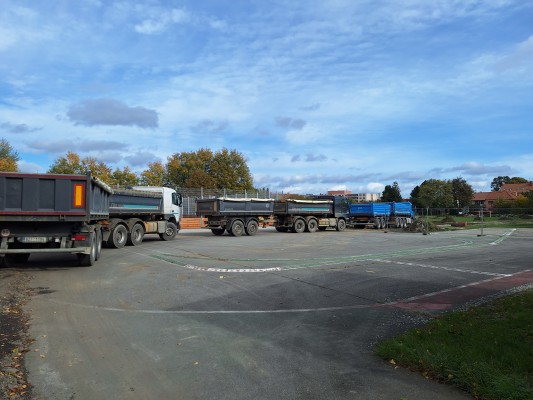

Začátkem září byla podepsána smlouva o dílo. Stavba byla zahájena dne 30.09.2024.
Příprava - zpracování projektové dokumentace
2022-2023
Vyčlenění finančních prostředků v rozpočtu města na rok 2024
prosinec 2023
Výběrové řízení na dodavatele stavby 2. etapy
červen - červenec 2024
Realizace stavby 2. etapy

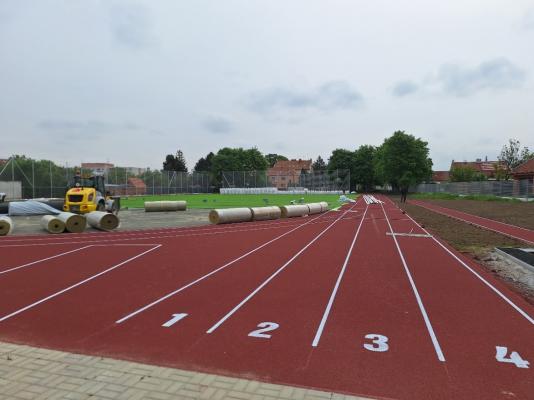

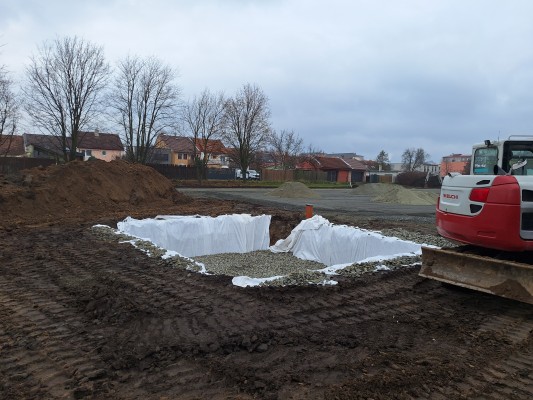

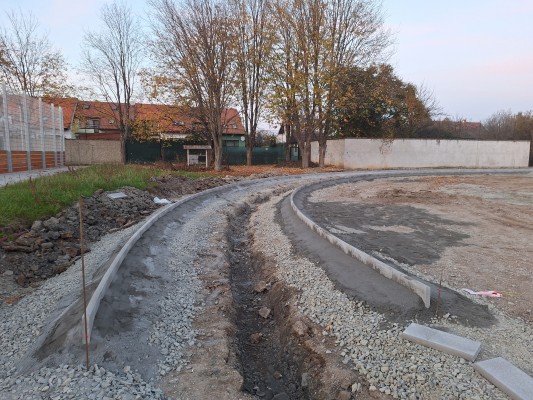

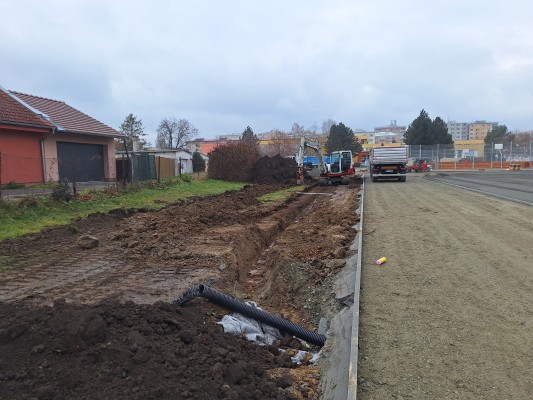

září 2024 - jaro 2025
zahájení 30.09.2024
