Rekonstrukce a rozšíření MŠ Čechovice
Realizátor
statutární město Prostějov
Rozpočet
64 856 003 Kč
Termín
listopad 2025
Financování
rozpočet města
Priority
Společnost a volnočasové aktivity
Popis
Již delší dobu se hovoří o špatném stavu části objektu mateřské školy v Čechovicích a to i ze strany rodičů. Projekt opravy MŠ Čechovice předpokládá demolici dvou nevyhovujících pavilonů, které by měl nahradit jeden nový a moderní pavilon pro 3 oddělení s kapacitou 70 dětí. Nový pavilon bude přízemní, se společným vstupem a plochou střechou, v plánu je provedení zastřešení pergolami a úpravy by se měla dočkat i zahrada.
Město se pokusí na tento záměr získat dotační prostředky.
V roce 2018 byla zpracována projektová dokumentace pro společné povolení Rekonstrukce učebnových pavilonů v MŠ Čechovice od společnosti JǀM Dynamic Project s.r.o. z Plumlova.
PD řeší odstranění samostatných pavilonů s vytvořením volného prostoru pro navrhovanou kompaktní přístavbu. Ta je prostorově koncipována jako stávající objekt – jednopodlažní budova s plochou střechou s přisazenými pergolami a dvěma velkorysými střešními světlíky, které zajišťují dodávku denního osvětlení v centrálních částech prostor budovy.
Materiálově přístavba nepřímo navazuje na stávající centrální objekt. Dominantní prvky budou tvořit fasáda s množstvím prosklených ploch v kontrastu s pergolou s přiznanými dřevěnými prvky a zastřešením světlíků z plechové falcované krytiny.
Každý dílčí provozní celek zahrnuje otevřený prostor jídelny a herny s lehárnou, která bude variabilně dělitelná mobilními posuvnými stěnami. Provoz doplňuje samostatně WC se sprchou, výdejna jídla (bez vaření), sklad pomůcek, zázemí pro zaměstnance, kancelář. Z herny je umožněn pro každý soubor samostatně vstup do zahrady přes dveře prosklené fasády. Zajištění potřeb provozu v prostorách na zahradě je pomoci oddělených skladů a samostatných WC, přístupných odděleným vstupem v místě vedlejšího vstupu z prostor zahrady, které jsou navíc po obvodu budovy přístupné krytým bezúrovňovým ochozem.
Stavba bude obsahovat tyto stavební objekty:
SO 01, 02, 03 – stávající pavilony
Stávající 2 z těchto pavilonů jsou navrženy k odstranění, jsou provedeny jako skeletové dřevostavby s pláštěm z dřevovláknitých desek, založené na ŽB monolitických základech a zastřešeny dřevěnou vazníkovou konstrukcí. Spojovací krček je řešen jako zděná stavba na ŽB monolitických základech, zastřešená pravděpodobně dřevěnou krokevní soustavou. Pod objekty jsou situovány energokanály s rozvody inženýrských sítí, které budou rovněž z větší části odstraněny.
SO 04 – novostavba pavilonu
Přístavba nového pavilonu je řešena jako jednopodlažní zděná stavba z keramických bloků s dodatečným kontaktním zateplením, založena na ŽB monolitických pasech a patkách, primárně je uvažováno s mikropilotáží. Střešní konstrukce bude provedena jako plochá s ozeleněním ze stropních prefa panelů. Nosná konstrukce světlíků je celoocelová z navzájem svařovaných jekl profilů. Po severní straně objektu je navržen krytý vstup, jako ocelová nosná konstrukce z profilů jekl se zastřešením z trapézového plechu.
SO 05 – Venkovní úpravy plochy
Zpevněné plochy teras, ramp a části chodníků budou provedeny z betonové dlažby, část chodníků bude provedena jako mlatová, stávající zpevněná asfaltová plocha bude ponechána a bude realizována nová zpevněná plocha.
V rozsahu dokončovacích prací kolem objektu budou provedeny sadové úpravy spočívající v rekultivaci stávající zeleně, jejím kácení, rekultivaci a nové výsadbě. Součástí je i realizace herních prvků v zahradě a ploch z EPDM.
V lednu 2022 bylo vydáno společné povolení na stavebním úřadě, které bylo v březnu 2024 rozhodnutím prodlouženo.
V březnu 2023 rada města na své schůzi schválila potřebné finanční prostředky na pořízení dalšího stupně projektové dokumentace, tj. PD pro provádění stavby s tím, že tuto dokumentaci bude zpracovávat opět společnost JǀM Dynamic Project s.r.o. z Plumlova. Náklady na její zpracování byly ve výši 1 723 040 Kč. Projektová dokumentace byla dokončena v prosinci 2023.
V rozpočtu města na rok 2024 byly vyčleněny finanční prostředky ve výši 20 mil. Kč.
Výběrové řízení administruje externí společnost – MT Legal s.r.o., advokátní kancelář z Brna, v měsících červen – červenec 2024 probíhalo výběrové řízení na dodavatele stavby.
Předpokládaná cena za realizaci dle PD je 82 mil. Kč.
Nejvýhodnější nabídku předložila společnost POZIMOS, a.s. ze Zlína s částkou 64 856 003 Kč.

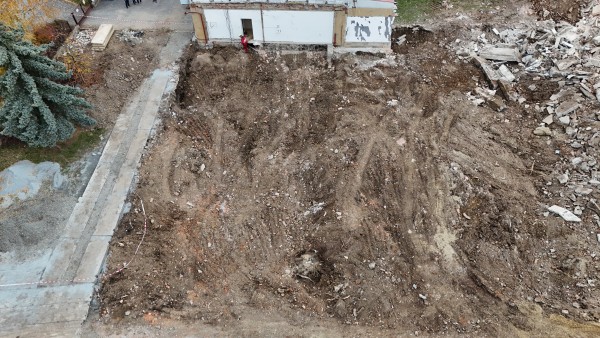

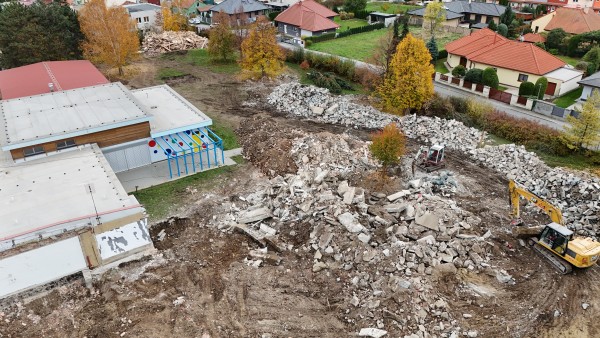

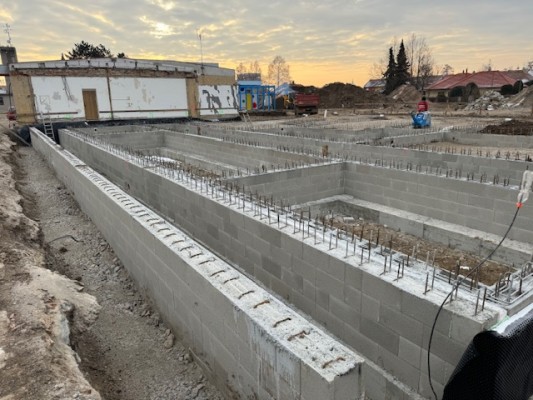

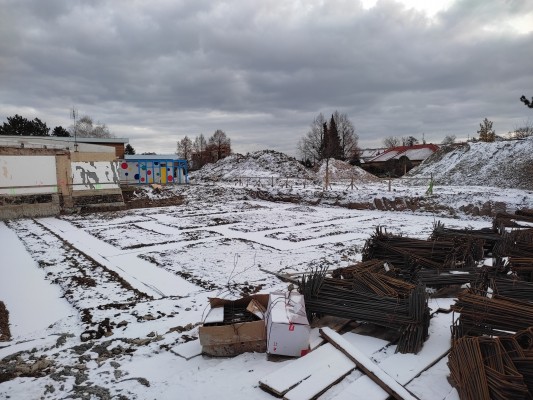

Odhad realizace – září 2024 – listopad 2025 (do konce srpna 2025 by měla být dokončena stavební část, do konce listopadu úprava zelených ploch). Dne 19.8.2024 byla smlouva o dílo uzavřena.

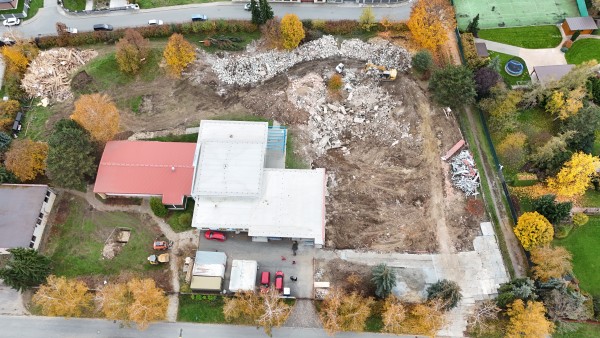

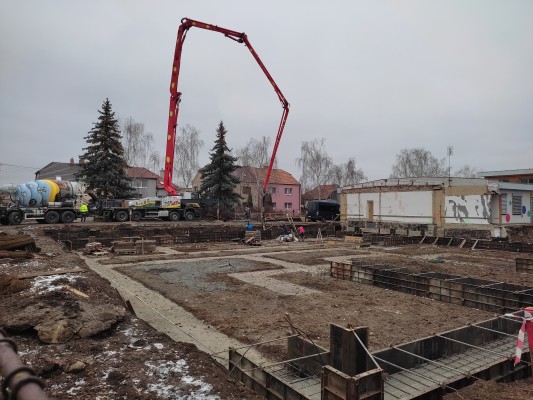

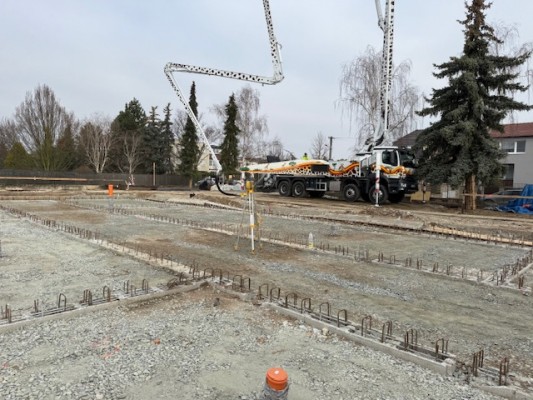

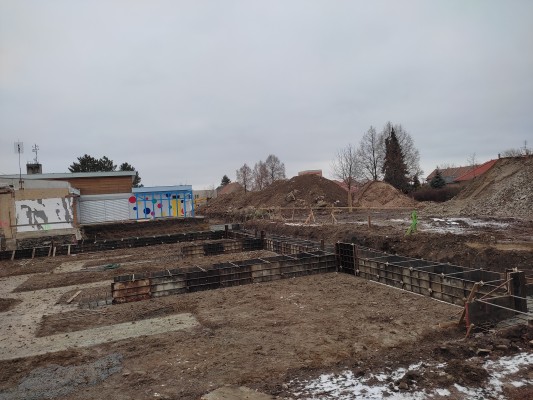

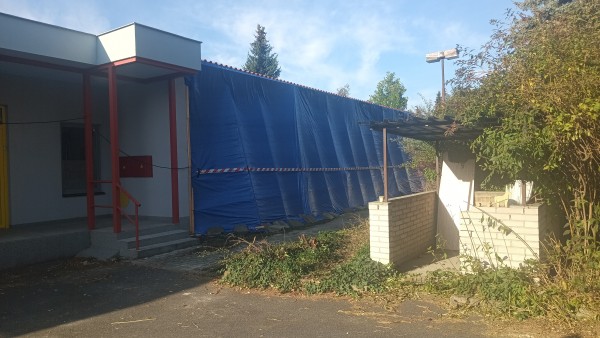

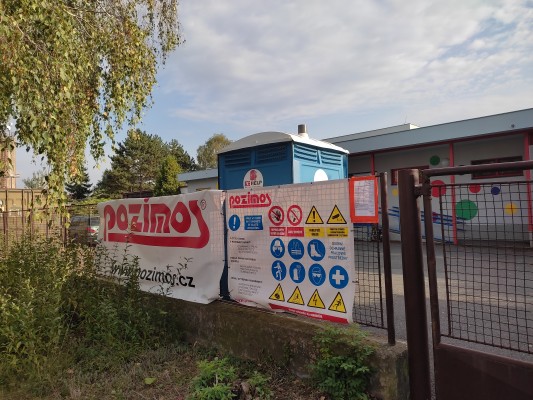

Zahájení stavby bylo plánováno od poloviny září 2024. Dne 11.09.2024 došlo k předání staveniště. Stavba byla zahájena dne 18.09.2024
Příprava - zpracování projektové dokumentace
2018
Vydání společného povolení
leden 2022
Schválení zadání PD pro provádění stavby společností J|M Dynamic Project s.r.o. a uvolnění financí na PD
březen 2023
|
Zpracování projektové dokumentace pro provádění stavby
duben - září 2023
Rozhodnutí o prodloužení platnosti společného povolení
březen 2024
Výběrové řízení na dodavatele stavby
červen - červenec 2024
Realizace stavby
září 2024 - listopad 2025
zahájeno 18.09.2024
Kolaudace stavby
???
