Realizátor
statutární město Prostějov
Rozpočet
1 731 554 Kč
Termín
prosinec 2024
Financování
rozpočet města
Priority
Životní prostředí
Popis
Odbahnění Mlýnského náhonu je nezbytné z ekologických, estetických a praktických aspektů.

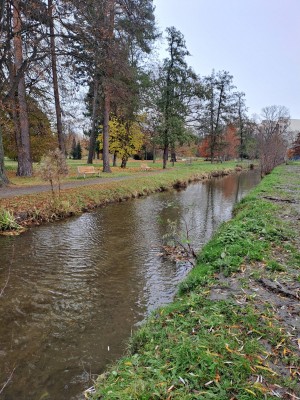

Po realizaci dojde k zlepšení kvality vody, funkčnosti náhonu a také k estetickému vzhledu.
Bahno a sedimenty mohou obsahovat škodlivé látky, které negativně ovlivňují kvalitu vody. Prostřednictvím odbahnění se látky odstraní a voda bude čistší a zdravější pro místní ekosystémy.
Bahno také obsahuje dusík a fosfor, které mohou způsobit nadměrný růst řas a sinic. To může vést k nedostatku kyslíku ve vodě a úhynu vodních organismů.
Sedimentace může snižovat kapacitu náhodu, což může vést k problémům s průtokem vody, zejména během období silných srážek. Odbahnění obnoví původní kapacitu a zlepší odtokové poměry.

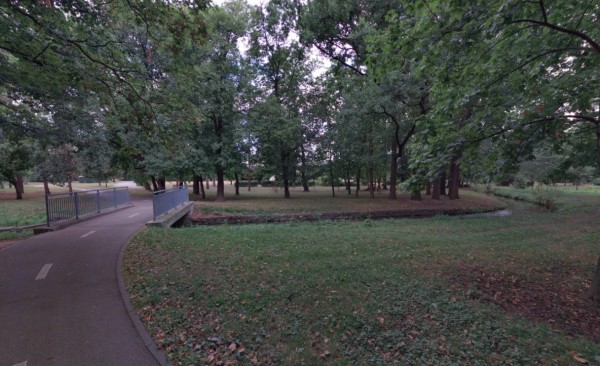

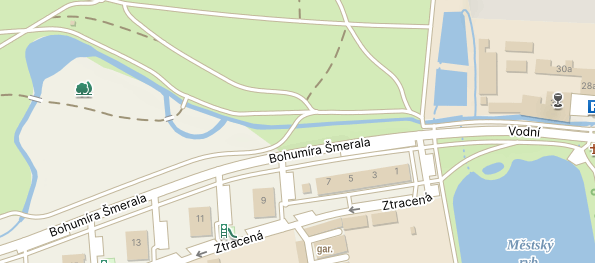

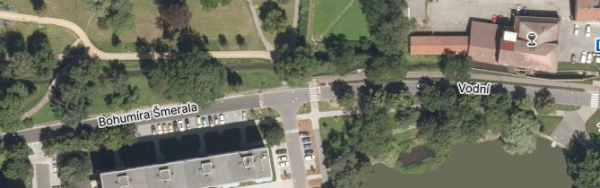

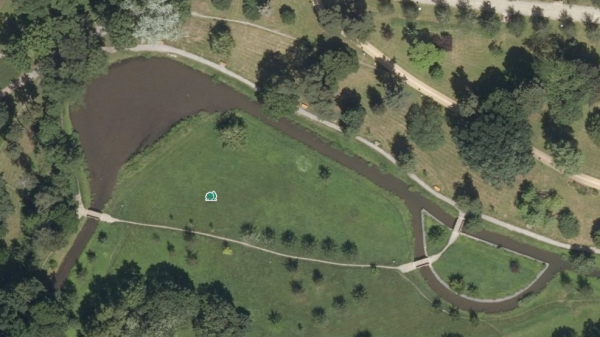

Odbahnění nezatrubněného koryta Mlýnského náhonu bude provedeno od sedimentačních kaskád v Kolářových sadech po vtok s česlemi do spadiště Roháčkova mlýna v ulici Vodní. Celková délka odbahnění koryta Mlýnského náhonu je 480 m.
Sedimenty budou dočasně uloženy na břehových hranách k odvodnění a následně odvezeny. Kvůli těmto pracím bude nutné snížit hladinu vody v náhonu, což bude provedeno v souladu s Manipulačním řádem. Práce budou rozděleny do dvou etap:

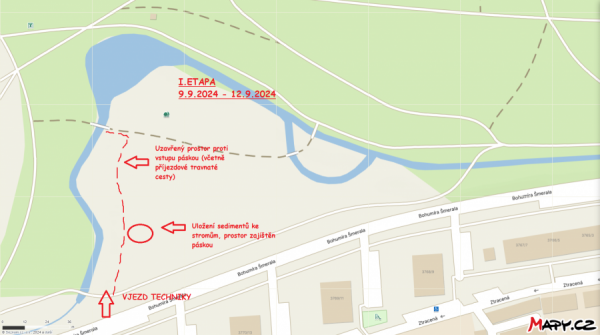

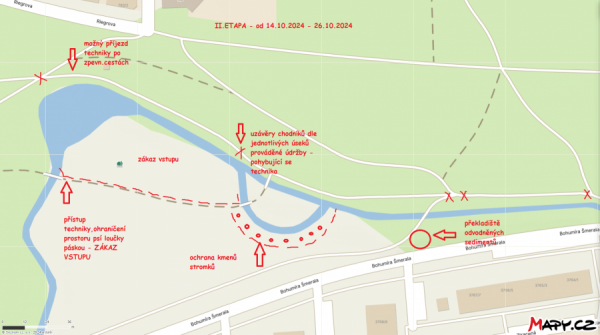

I. etapa: 9. 9. 2024 – 12. 9. 2024

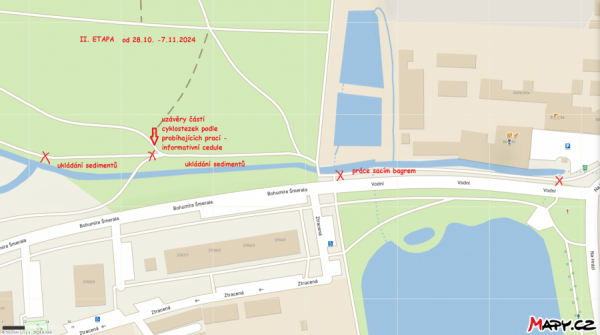

II. etapa: 14. 10. 2024 – 8. 11. 2024
V období od 9. 9. 2024 do 8. 11. 2024 budou v Kolářových sadech probíhat udržovací práce v korytě Mlýnského náhonu, které si vyžádají určitá omezení. Na psí loučce a v okolí bude částečně omezen pohyb kvůli přítomnosti vozidel a ukládání sedimentů na březích náhonu. Majitelé psů by měli být opatrní a zvážit, zda je vhodné nechat psy na ploše volně pobíhat. Sedimenty budou uloženy na březích náhonu za účelem jejich odvodnění a následného odvozu. Lokality, kde budou sedimenty uloženy, budou vyznačeny informativními tabulkami a ohrazeny bezpečnostní páskou, aby byla zajištěna bezpečnost osob a zvířat.
Kromě toho dojde k dočasnému uzavření části cyklostezky v úseku od Roháčkova mlýna po most do parku. Uzavření bude trvat po dobu nezbytně nutnou pro údržbu koryta, což by mělo být přibližně 3–4 pracovní dny.
Proběhlo opakované výběrové řízení v červenci 2024, kde nejvýhodnější nabídku předložila společnost SEZAKO Prostějov s.r.o. s částkou 1 731 554 Kč.
V rozpočtu města byla vyčleněna částka ve výši 1 mil. Kč, aby mohla být realizace provedena, bylo nutné schválit rozpočtové opatření, které bylo předloženo radě města v červenci 2024.
Koncem července byla uzavřena smlouva o dílo.
Termín realizace – září – max. začátek prosince 2024.
Výběrové řízení na dodavatele stavby
červenec 2024
opakované
Vyčlenění chybějících finančních prostředků
konec července 2024

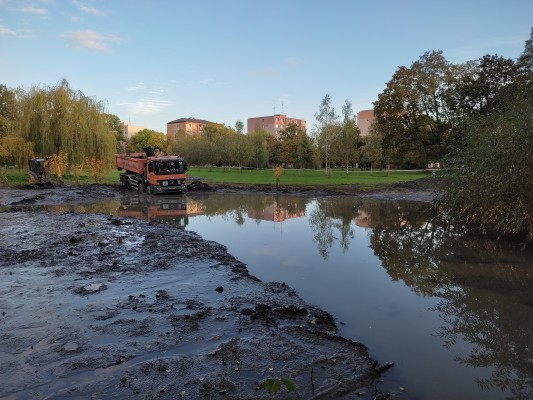

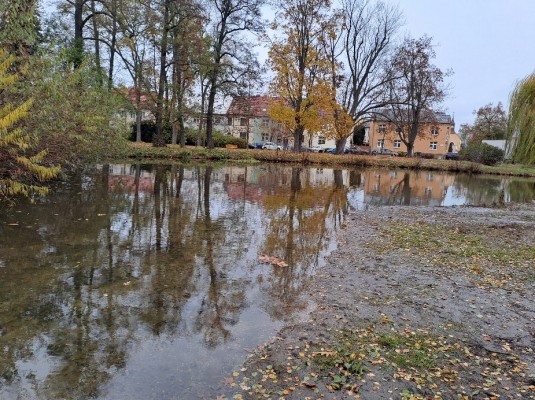

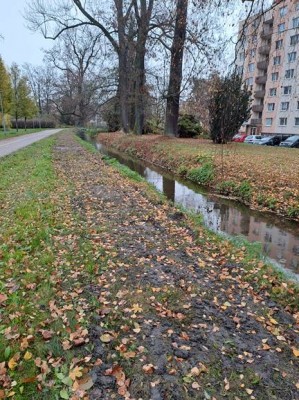

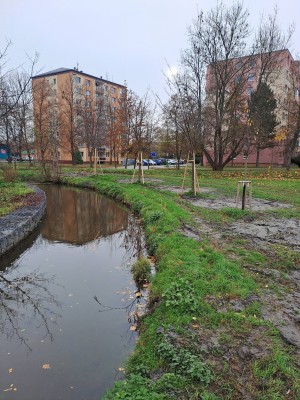

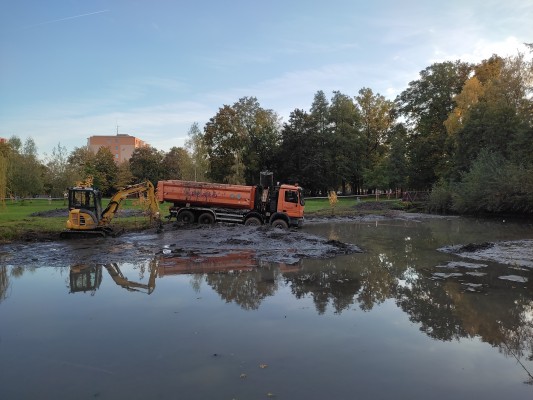

Realizace odbahnění
září - prosinec 2024
