Oprava povrchu vozovky komunikace na ul. Janáčkova
Realizátor
statutární město Prostějov
Rozpočet
7 738 401 Kč
Termín
srpen 2025
Financování
rozpočet města
Priority
Mobilita
Popis

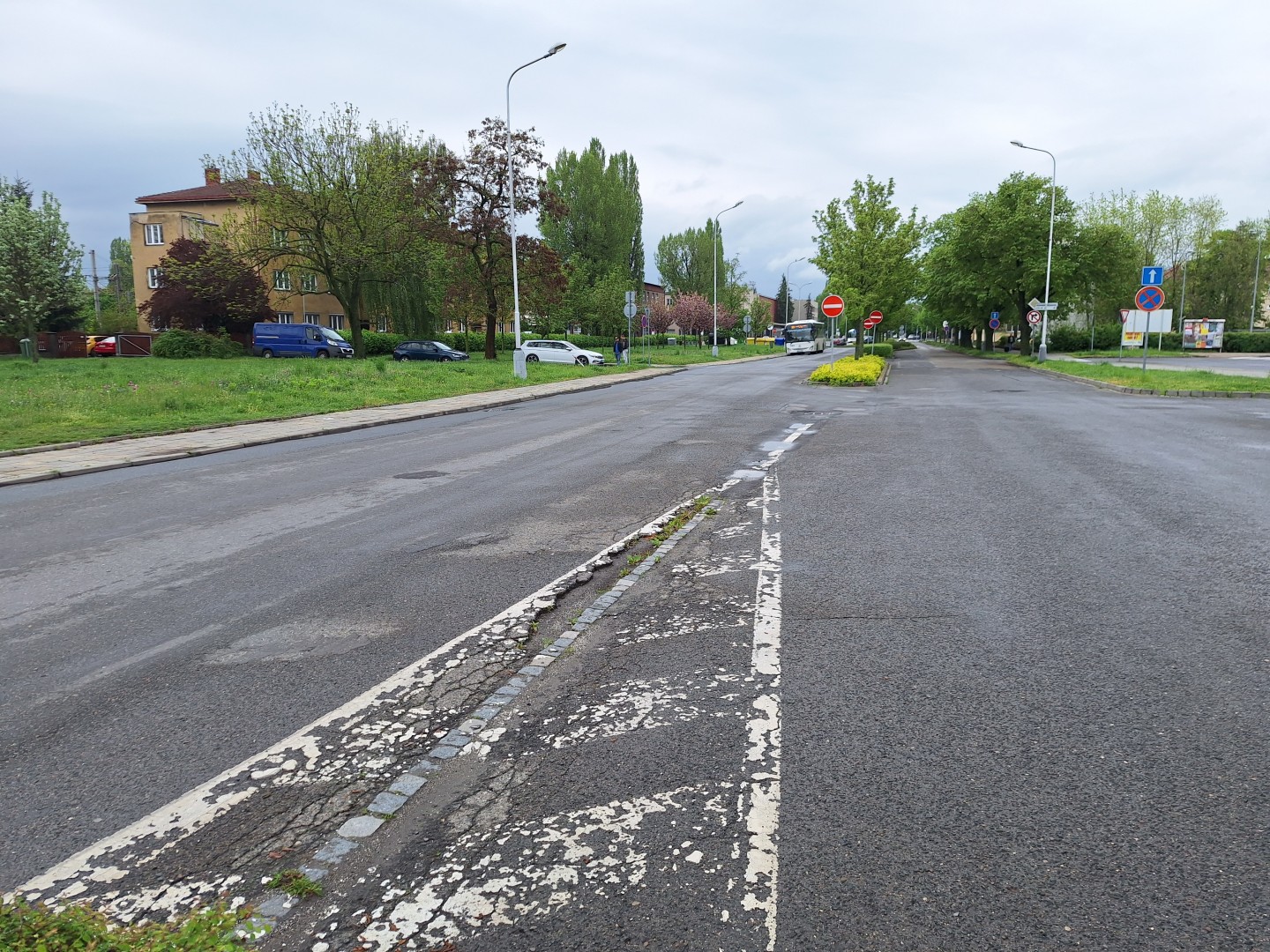

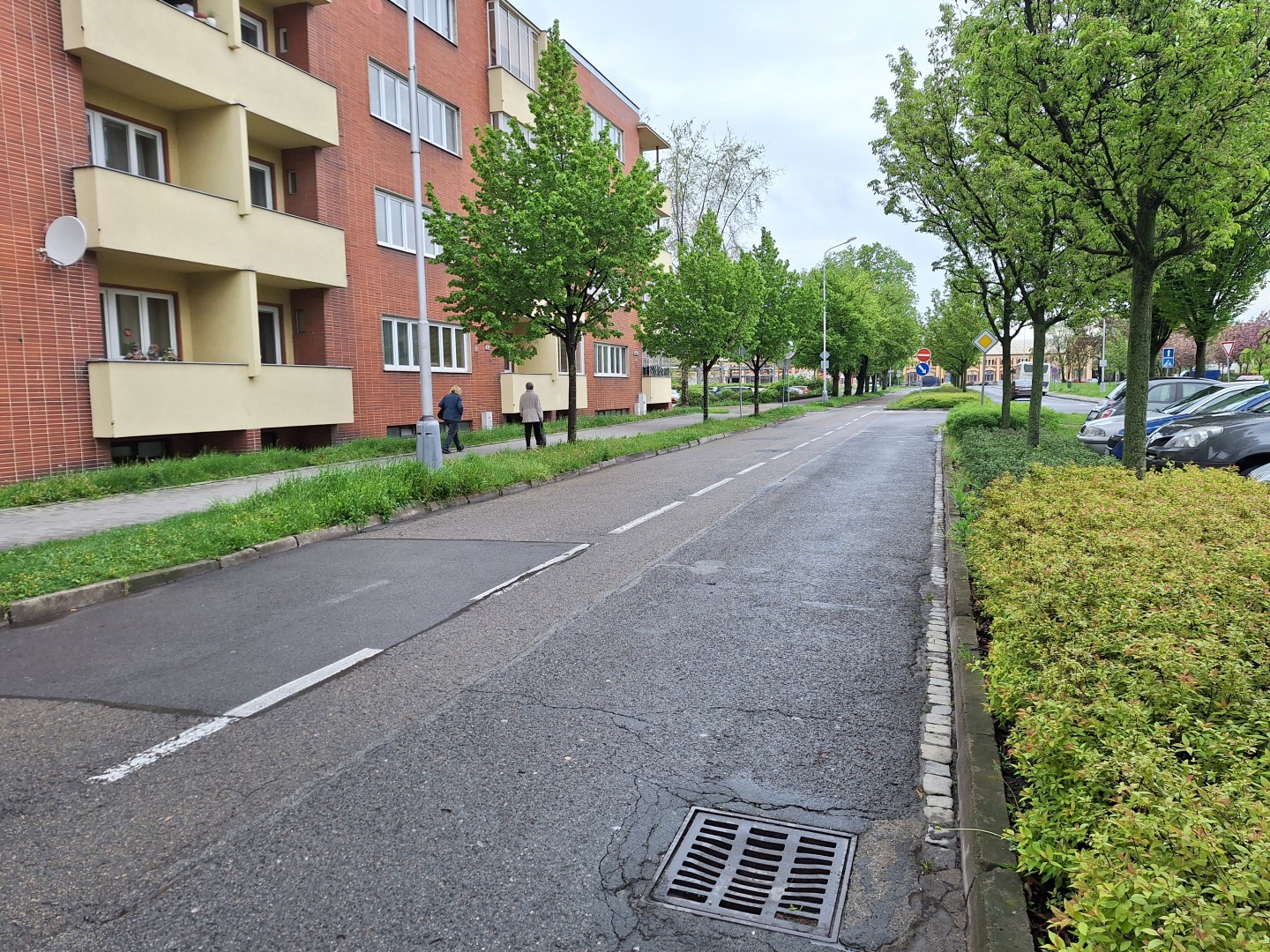

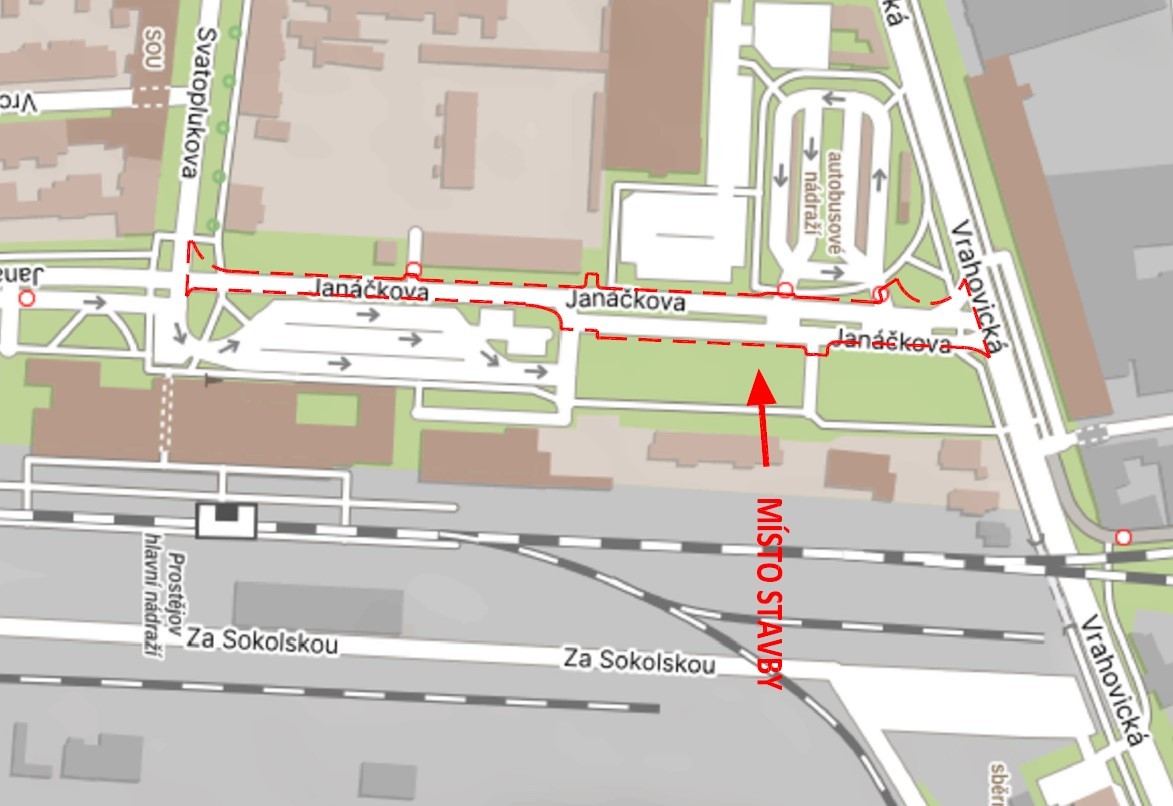

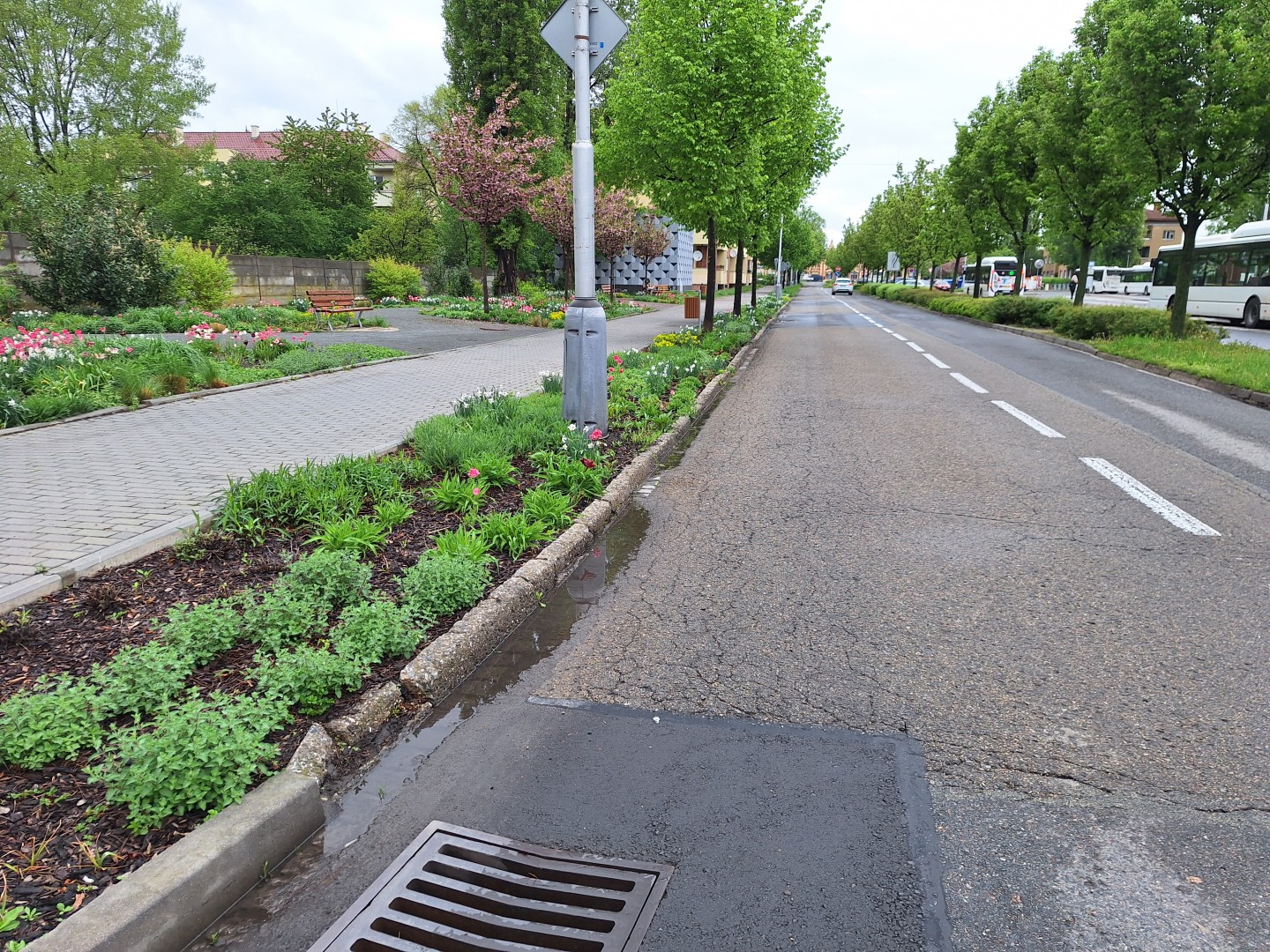

Současnou úpravu povrchu tvoří stávající asfaltobetonová komunikace, zatravněné plochy a chodníky. Tato komunikace vykazuje značné poruchy a nerovnosti, hlavně plošné praskliny, propady, rozpadání vozovky.
Záměrem je opravit úsek od křižovatky s ulicí Vrahovickou až po křižovatku s ulicí Svatoplukova. Na začátku úseku je komunikace rozdělena do dvou jednosměrných dvoupruhových větví a to v délce 162,3 m. Zbytek úseku je obousměrná dvoupruhová komunikace. Jízdní pruh je šířky 3 m, délka celého opravovaného úseku je 304,14 m.

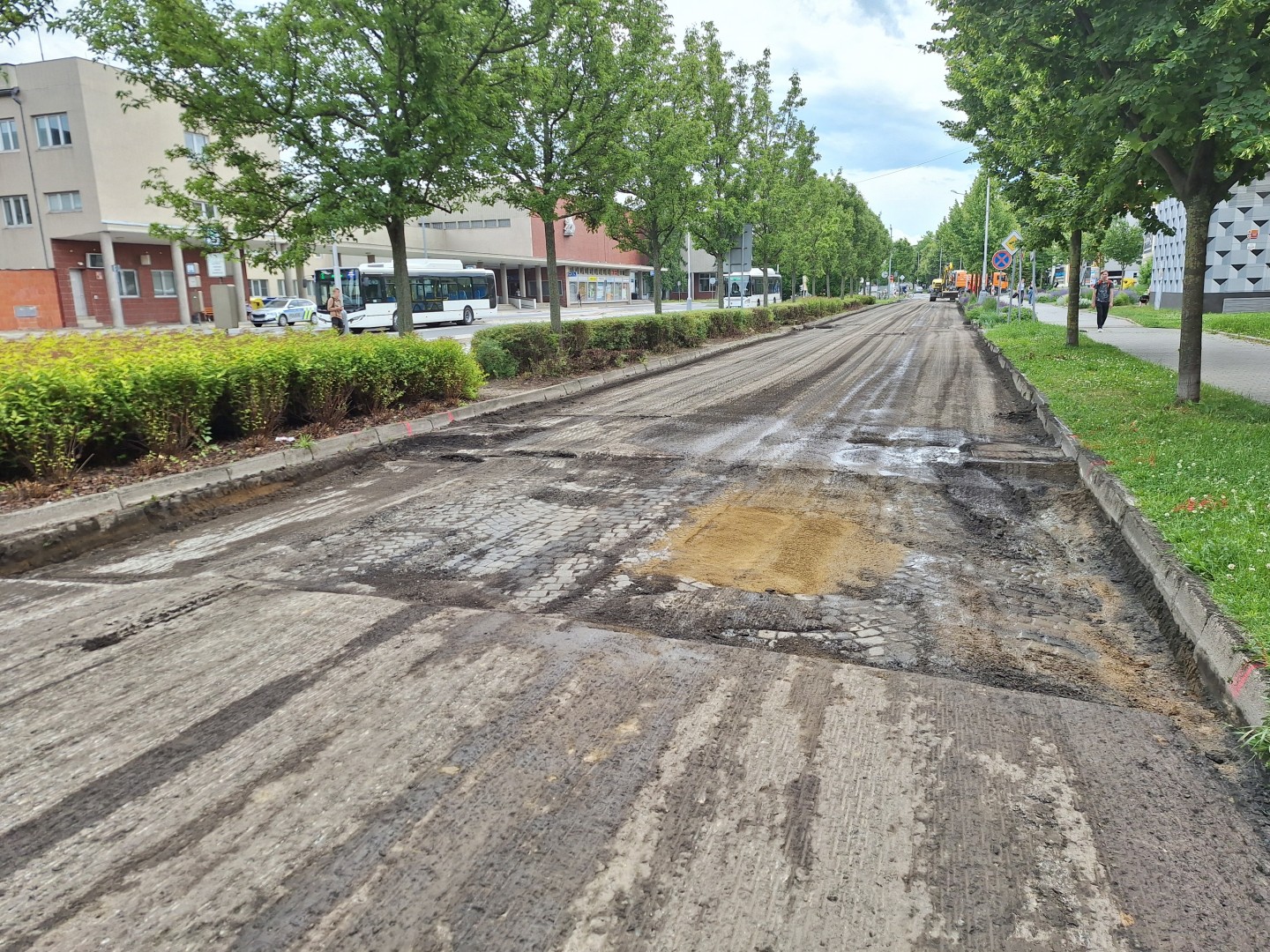

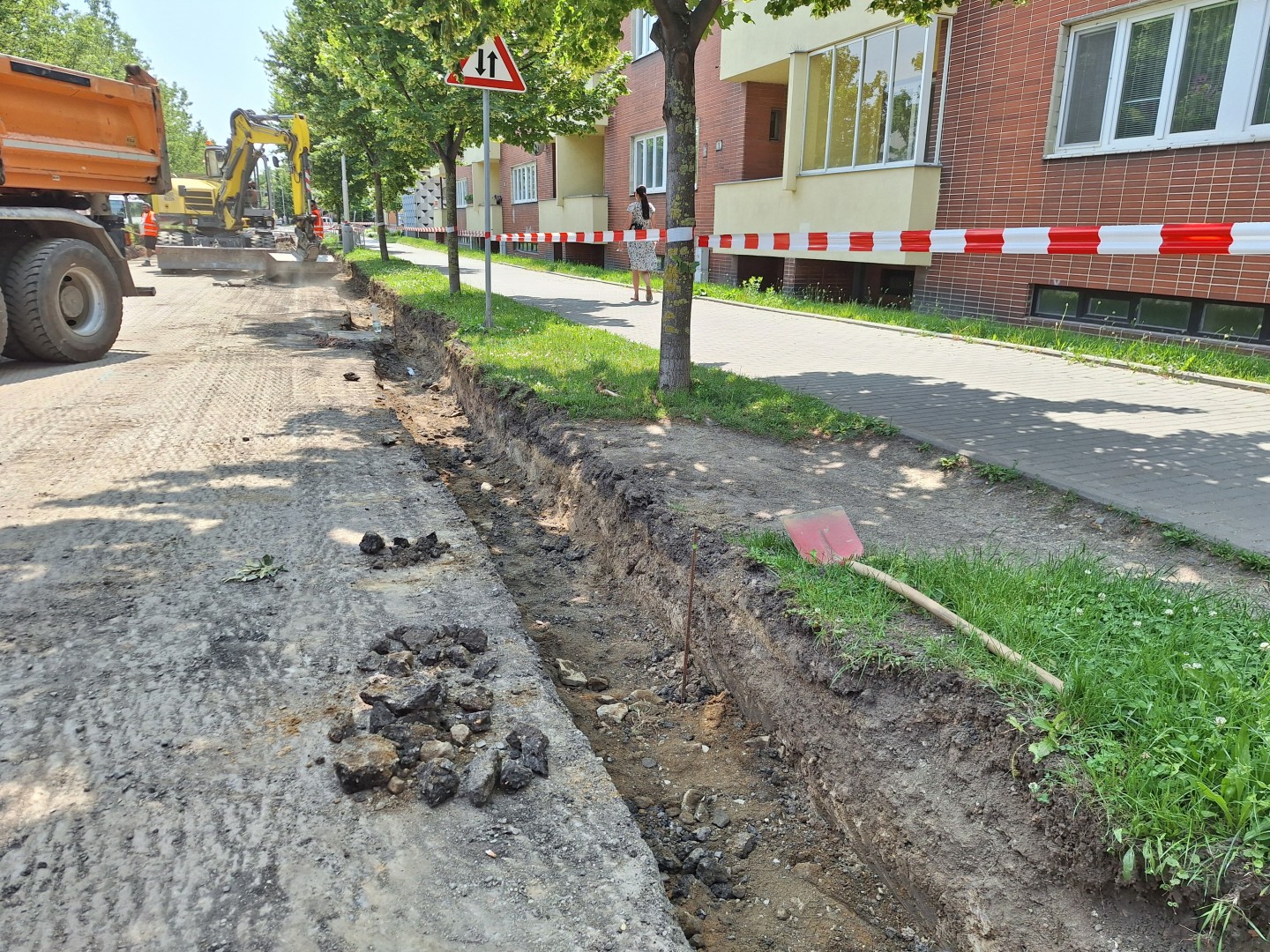

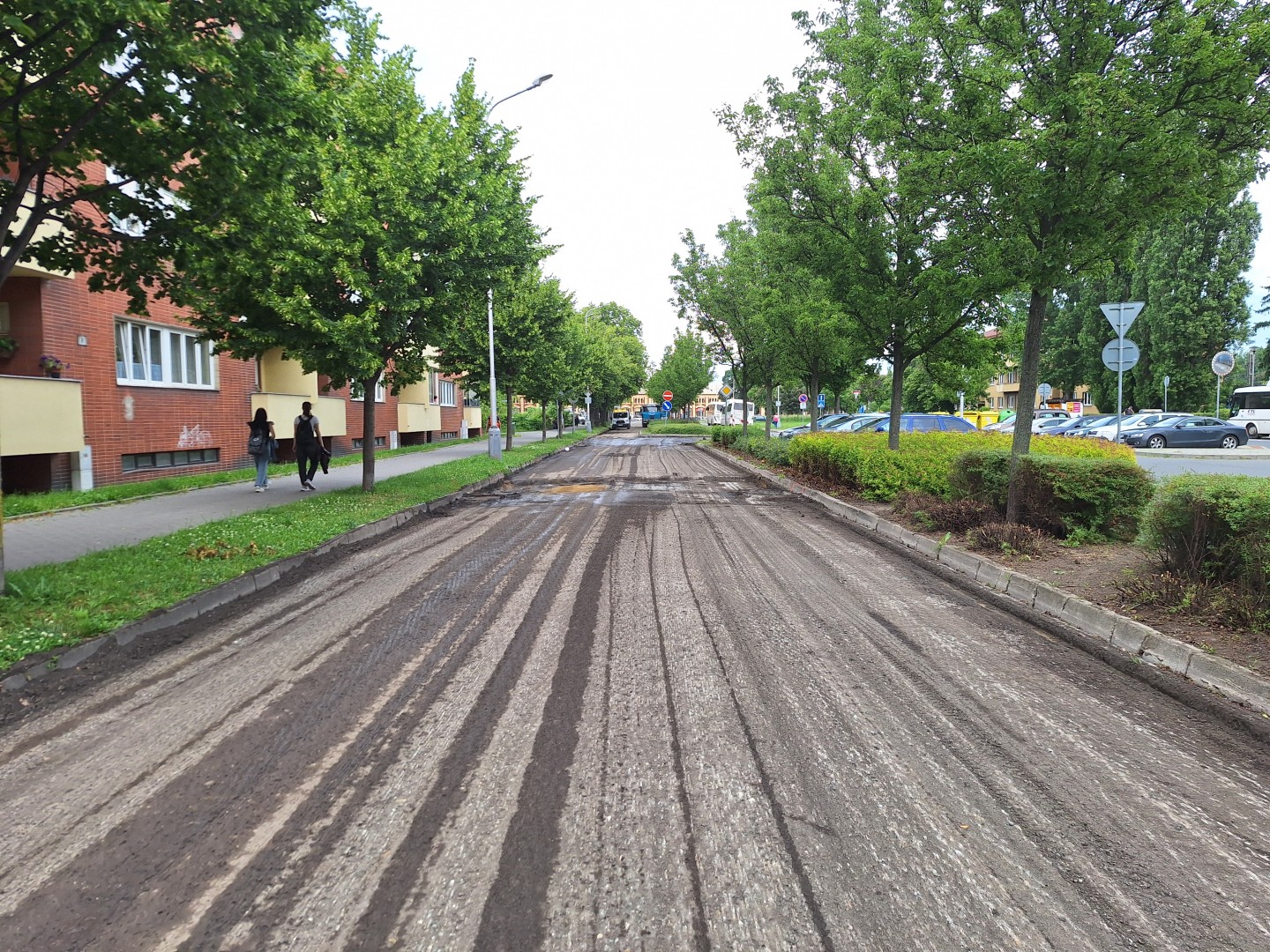

Oprava bude spočívat v odfrézování asfaltové vrstvy v tl. 10 cm a jejího nového položení. Po odfrézování bude provedena vizuální prohlídka povrchu, předpokládá se oprava 30% podkladu. V místě překopů IS a propadů vozovky se počítá i se sanací zemní pláně. Část stávajících betonových obrub je propadnuta a poškozena, obruby budou rozebrány a nahrazeny novými.

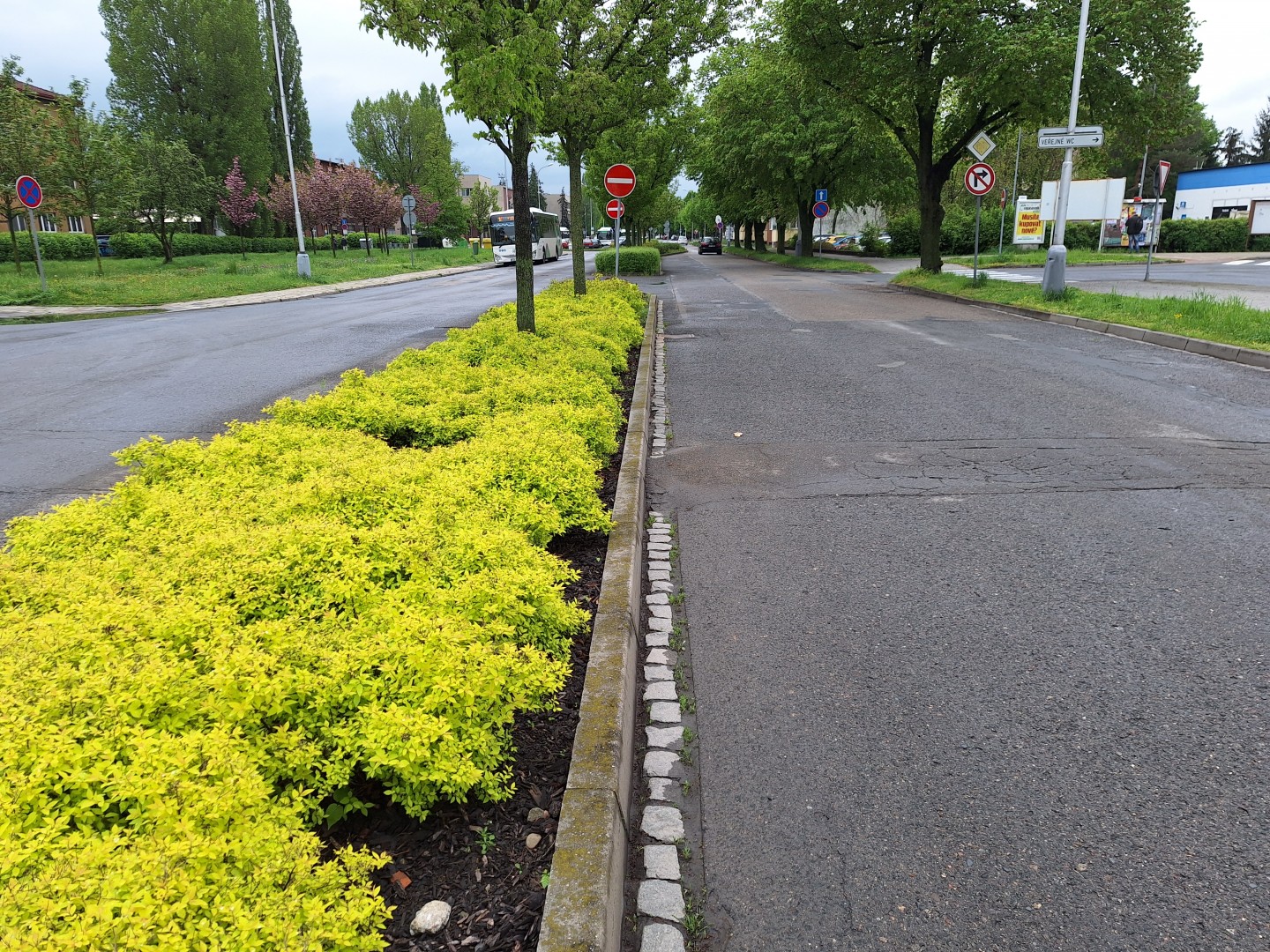

V místě odstavné plochy pro autobusy bude proveden nový kryt z cementobetonu. Jedná se o plochu o šířce 3 m a délky 48,11 m. Chodník podél této plochy bude opraven v celé délce. Vozovka je lemována betonovou silniční obrubou a dvouřádkem z drobné žulové kostky, dvouřádek bude proveden znovu.
V roce 2024 byla zpracována projektová dokumentace pro provádění stavby Ing. Tomášem Ruthem ze Zlína.
V roce 2025 bylo v rozpočtu města na tuto akci vyčleněno 9,5 mil. Kč.
Od března 2025 probíhalo výběrové řízení na dodavatele stavby, vítězným uchazečem se stala společnost STRABAG a.s. z Prahy s částkou 7 738 401 Kč, v květnu byla podepsána smlouva o dílo.

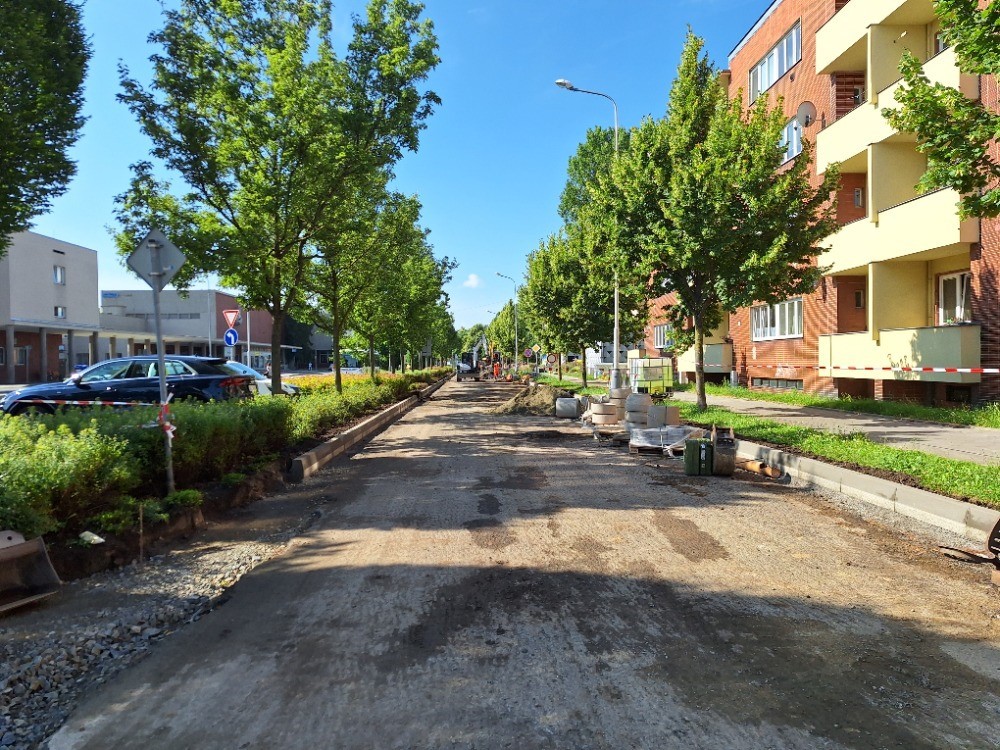

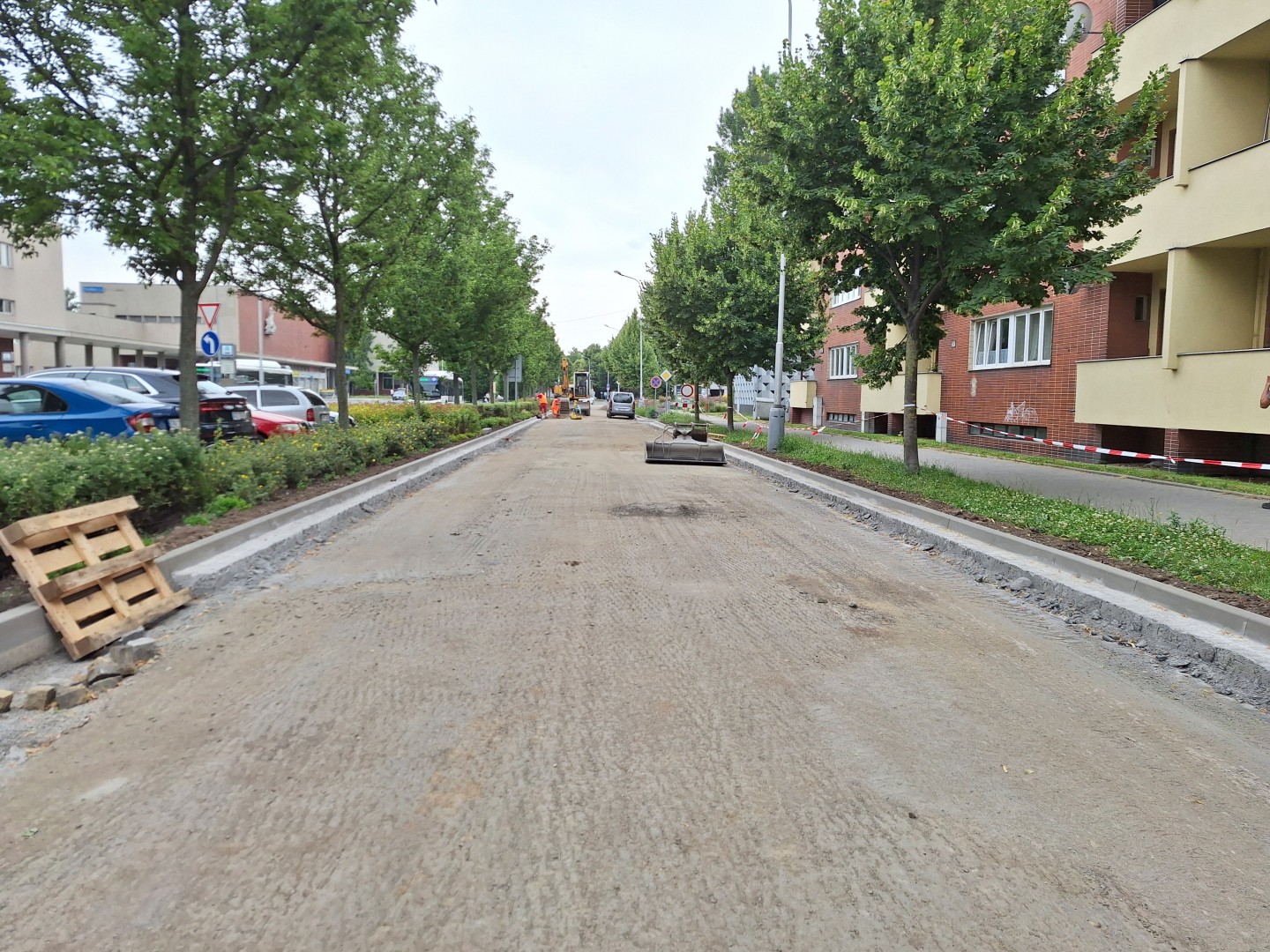

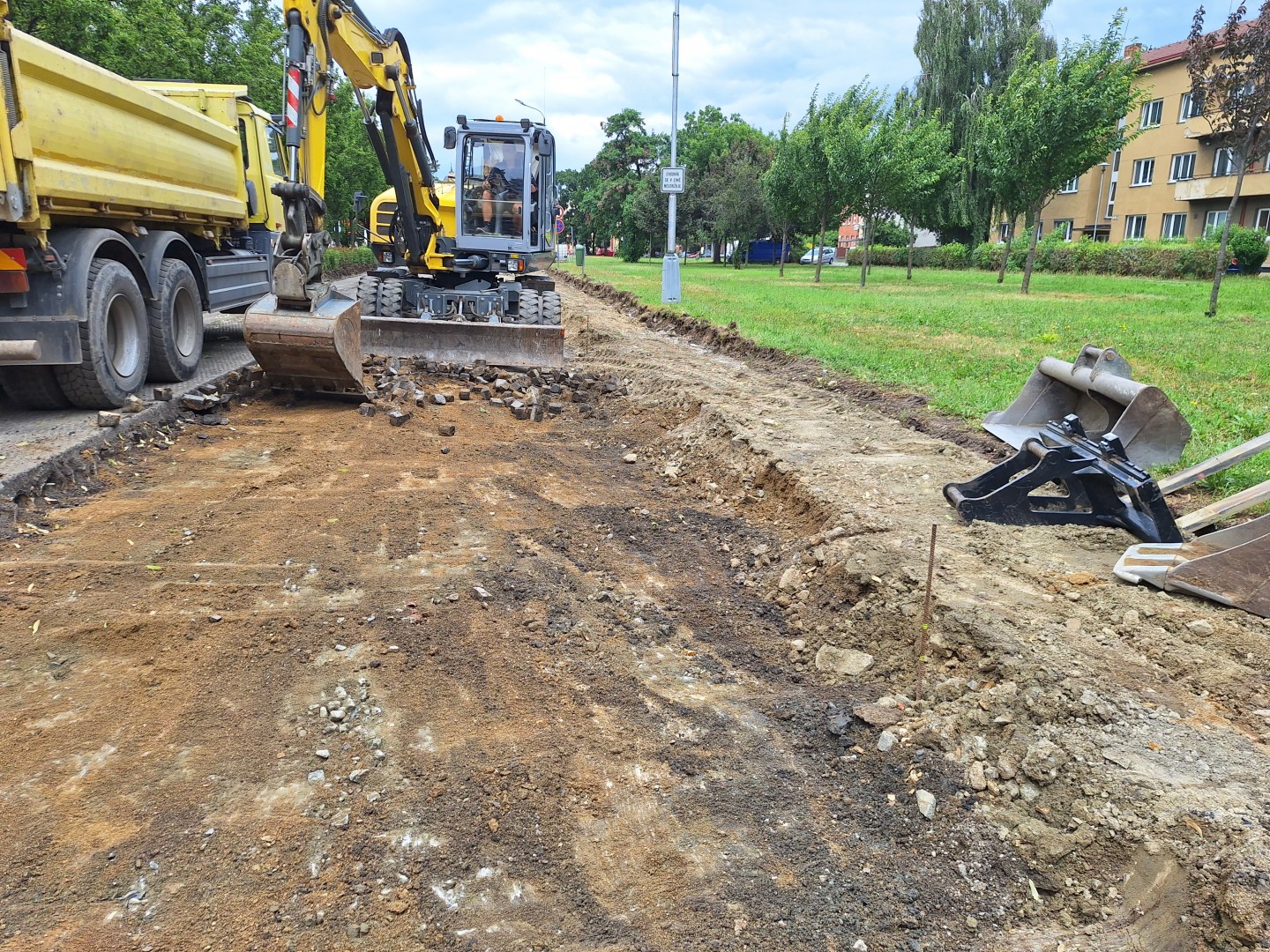

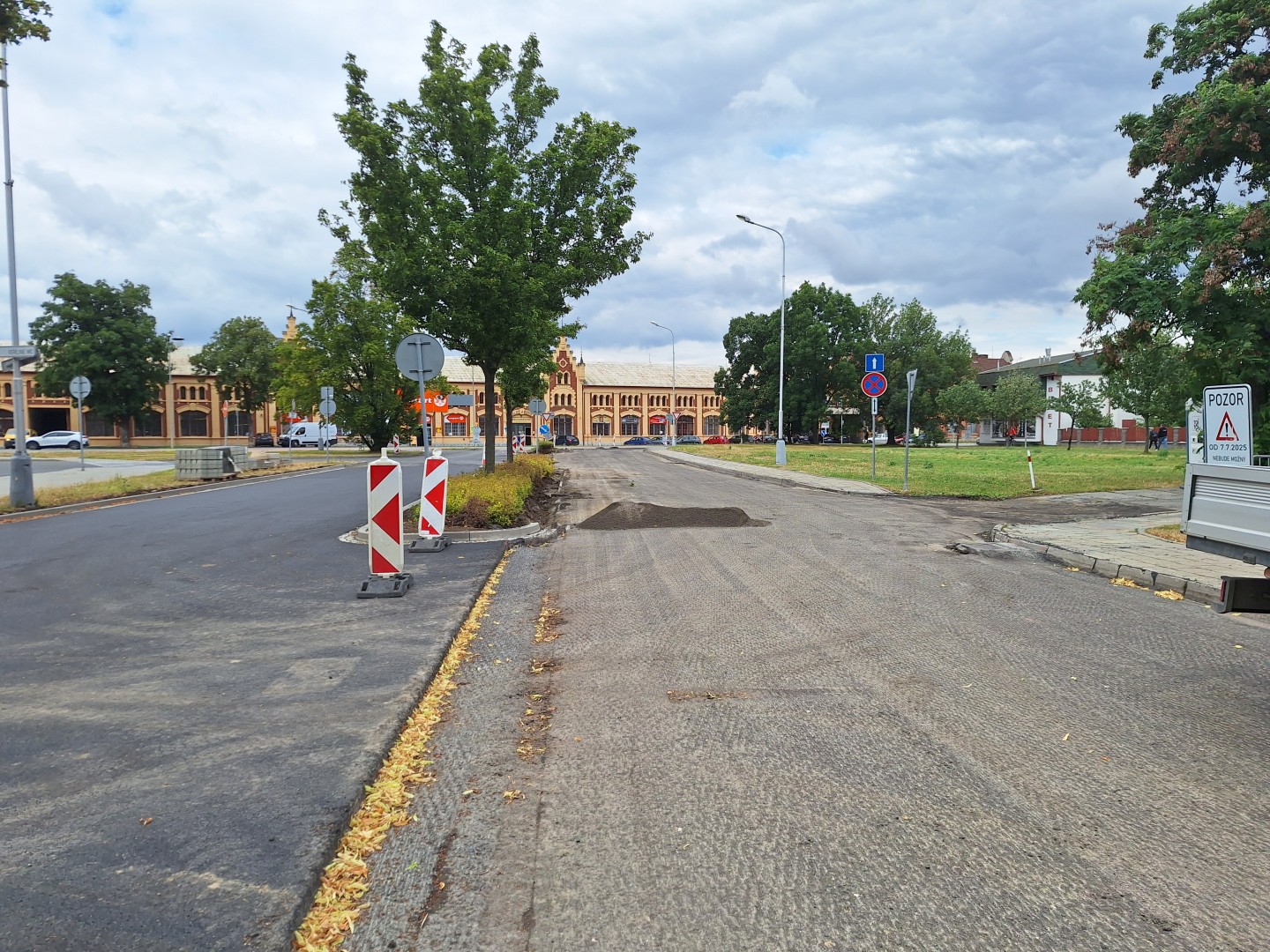

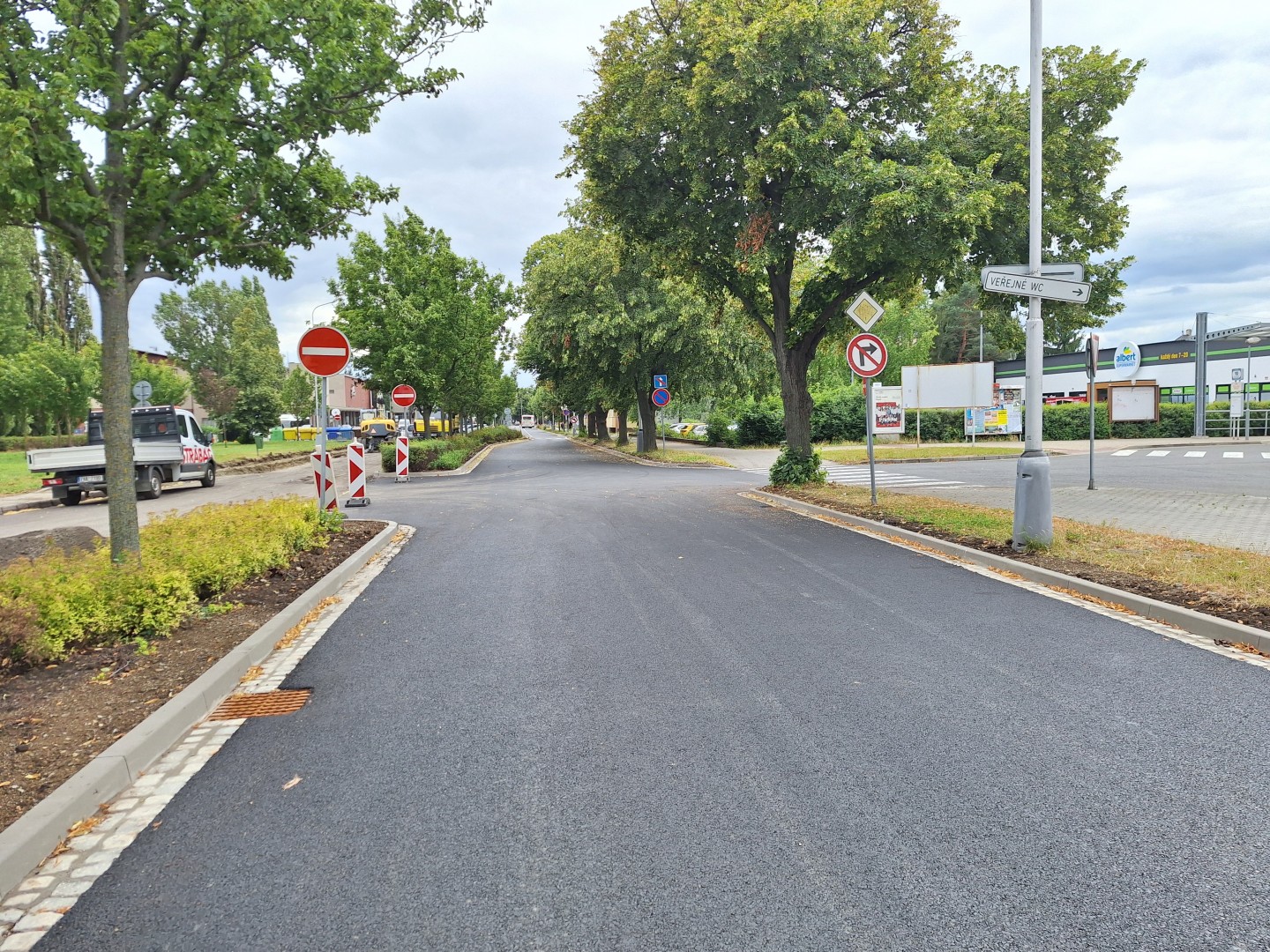

Stavba je realizována od 2. června do 31. srpna 2025, občané bydlící v této lokalitě byli s předstihem o zahájení stavebních prací informováni.
Dojde k úplné uzavírce místní komunikace ulice Janáčkova v Prostějově z důvodu realizace opravy povrchu komunikace. Z důvodu zachování obslužnosti autobusové dopravy je akce rozdělena do tří etap, během kterých bude provedena úplná uzavírka jednotlivých částí místní komunikace ulice Janáčkova v úseku od křižovatky se silnicí II/150 ulice Vrahovická ke křižovatce s místní komunikací ulice Svatoplukova. V rámci uzavírky místní komunikace ulice Janáčkova bude přesunuta autobusová zastávka do podélného parkovacího zálivu ulice Janáčkova v úseku od křižovatky s místní komunikací ulice Svatoplukova ke křižovatce s místní komunikací ulice Hvězda.
Během realizace 1. a 2. etapy bude vedena autobusová doprava po místní komunikaci ulice Přemyslovka, kdy během 1. etapy bude v úseku s jednosměrným provozem tento směr obrácen, tzn. provoz bude veden směrem od ulice Vrahovická k ulici Svatoplukova.
Na dobu: od 2. 6. 2025 do 31. 8. 2025

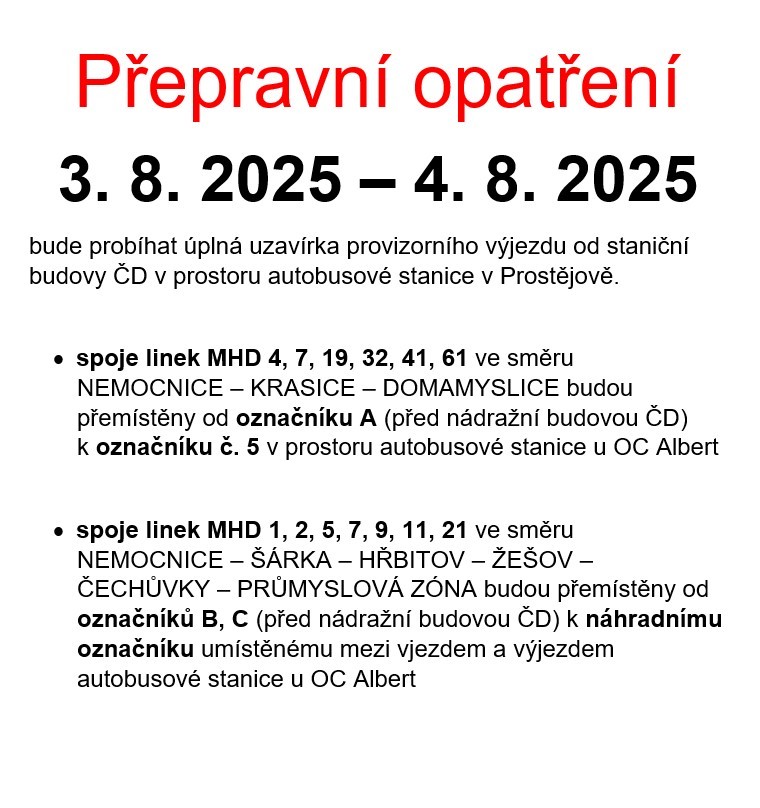

Termín uzavírky:

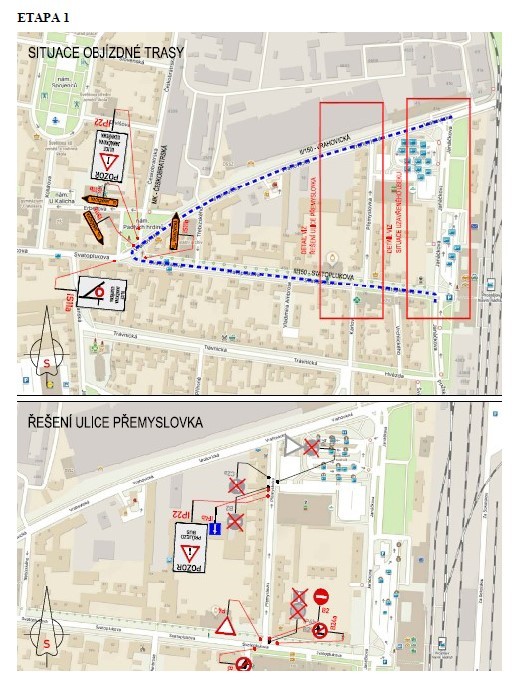

ETAPA 1 2. 6. – 6. 7. 2025 úplná uzavírka ul. Janáčkova v úseku od prvního vjezdu na AS po ul. Svatoplukova

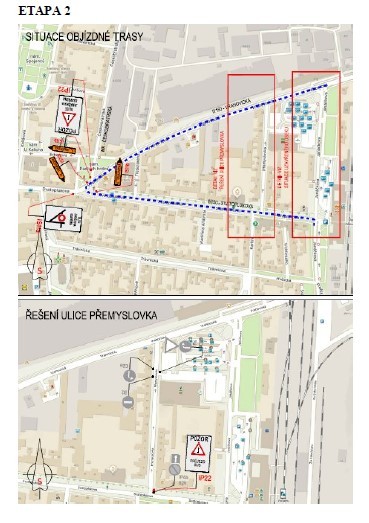

ETAPA 2 7. 7. – 10. 8. 2025 úplná uzavírka ul. Janáčkova v úseku od ul. Vrahovická po průjezd ke staniční budově ČD – větev odlehlá od AS

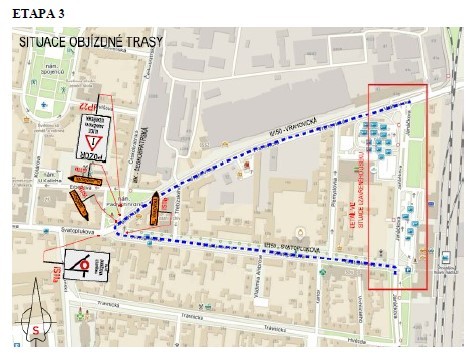

ETAPA 3 11. 8. – 31. 8. 2025 úplná uzavírka ul. Janáčkova v úseku od ul. Vrahovická po první vjezd na AS – větev přilehlá k AS
Délka uzavírky: 280 m
Objížďka: po silnici II/150 ulice Vrahovická a místní komunikaci ulice Svatoplukova
Příprava
2024
Zpracování projektové dokumentace
Výběrové řízení na dodavatele stavby
březen - duben 2025
Realizace oprav
červen - srpen 2025
