Realizátor
Statutární město Prostějov
Rozpočet
2 943 764 Kč
Termín
červenec 2022
Financování
Rozpočet města
Priority
Mobilita
Popis
Projekt řeší výstavbu nové dělené stezky pro pěší a cyklisty podél ulice Anenské na sídlišti Svobody. Stezka je navržena v místě stávajících chodníků a bude propojovat stávající cyklostezky. V intravilánu je umístěna v zástavbě bytových domů.
Projektovou dokumentaci pro společné povolení zpracoval Ing. Tomáš Ruth, Zlín v letech 2018-2019.
Délka CS je cca 197 metrů, dělená stezka je šíře 4,5 m. Odhadované náklady byly 3,8 mil. Kč dle projektu.
V roce 2020 byla akce stavebně povolena. V roce 2021 nebyly v rozpočtu města vyčleněny finanční prostředky na realizaci.
V lednu 2022 byla podána žádost o dotaci z Olomouckého kraje, nebyla však získána
V únoru 2022 bylo vyhlášeno výběrové řízení na dodavatele stavby s předpokladem zahájení akce koncem dubna a dokončení do konce července 2022. Vítězným uchazečem se stala společnost Skanska a.s. s částkou 2 943 764 Kč.

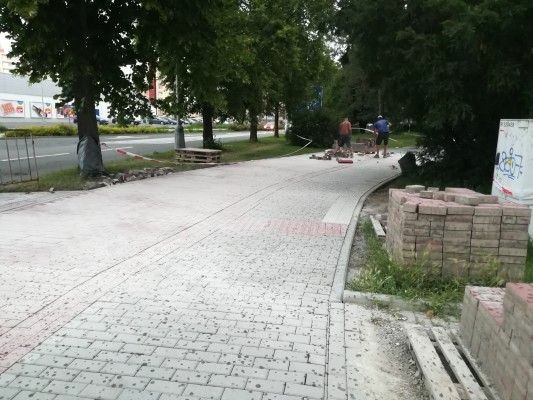

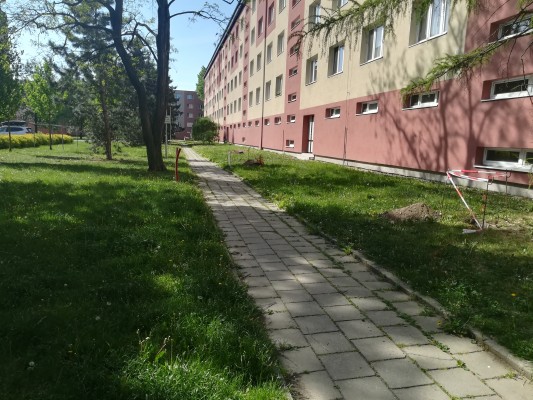

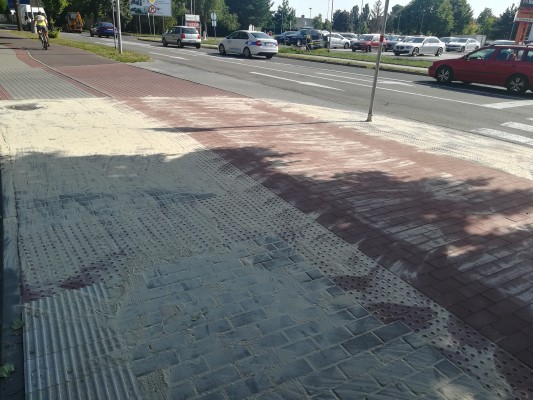

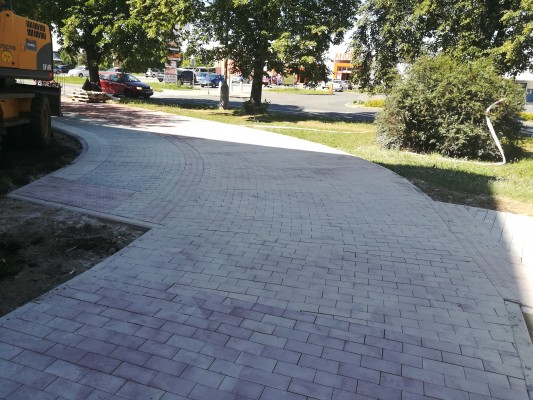

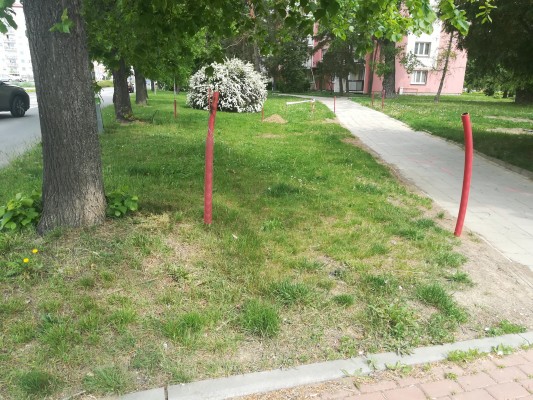

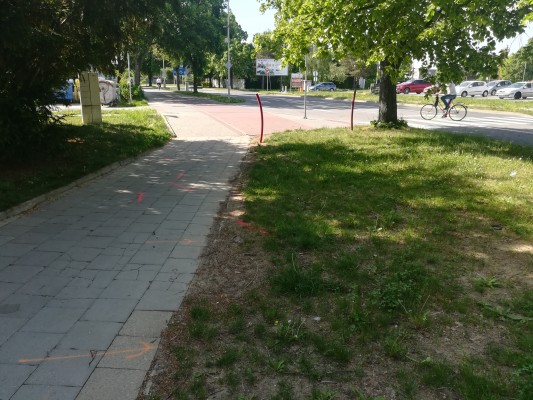

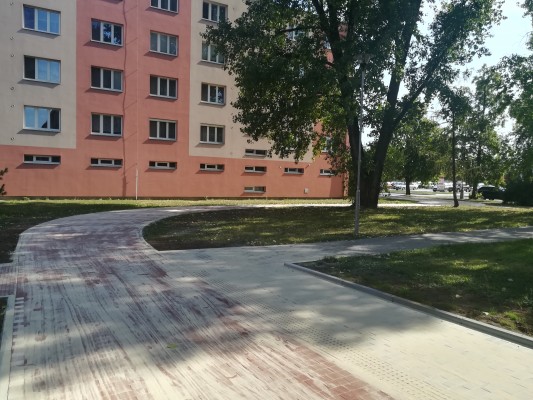

Stavba byla zahájena začátkem května a dokončena v červenci 2022. Na podzim byla zrealizována výsadba zeleně.
Příprava
2018-2019
zpracována projektová dokumentace
Stavební povolení
2020
Výběrové řízení na dodavatele stavby
únor 2022
Zahájení realizace stavby

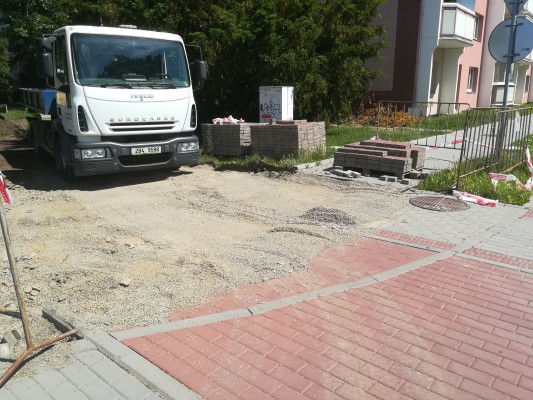

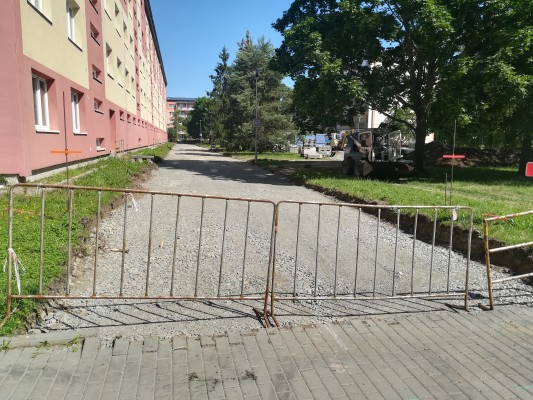

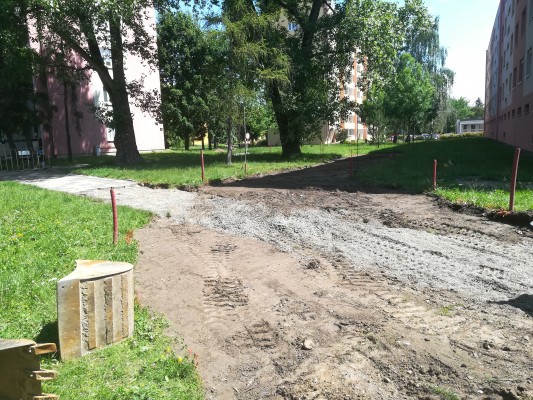

květen 2022

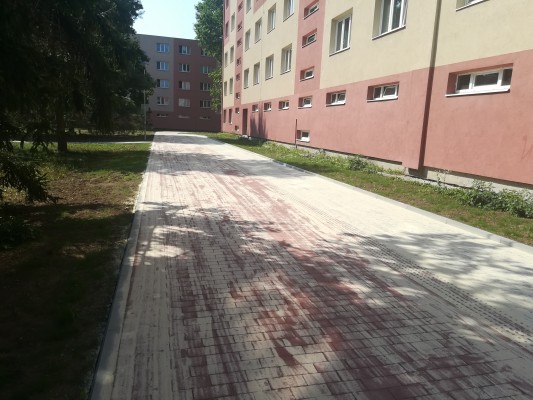

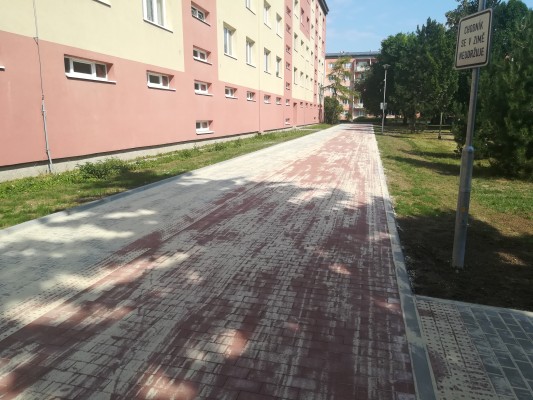

Dokončení realizace stavby
červenec 2022
