Realizátor
Statutární město Prostějov
Rozpočet
727 881 Kč
Termín
listopad 2021
Financování
Rozpočet města a dotace
Priority
Mobilita
Popis
Jedná o úpravu stávajícího přechodu v ulici Kojetínská spočívající ve stavebních úpravách včetně nového ochranného ostrůvku a nasvětlení přechodu. Komunikace zde bude rozšířena o 0,70 m tak, aby bylo možno umístit do navrženého přechodu ochranný ostrůvek šířky 2,0 m. Komunikace bude ostrůvkem rozdělena na dva jízdní pruhy o šířce 4,5 m a 4,77 m. Bude upravena nástupní plocha po pravé straně ve směru do Prostějova, na levé straně dojde pouze k předláždění. Zároveň s těmito úpravami budou osazeny dva sloupy pro nasvětlení přechodu. V trase přechodu budou osazeny nájezdové obrubníky s převýšením 20 mm nad přilehlou komunikaci. V nástupních plochách a na ostrůvku bude zřízen varovný pás z dlažby s reliéfním povrchem v červené barvě v šířce 400 mm a signální pás šířky 800 mm ze stejné dlažby.
Projektovou dokumentaci zpracoval Jaromír Vláčil, Dobromilice v červnu 2020.
Vydání stavebního povolení - únor 2021
Výběrové řízení na dodavatele stavby: duben 2021, vítězný uchazeč FCC Prostějov s.r.o.
Náklady celkem včetně projektu: 727 881 Kč.

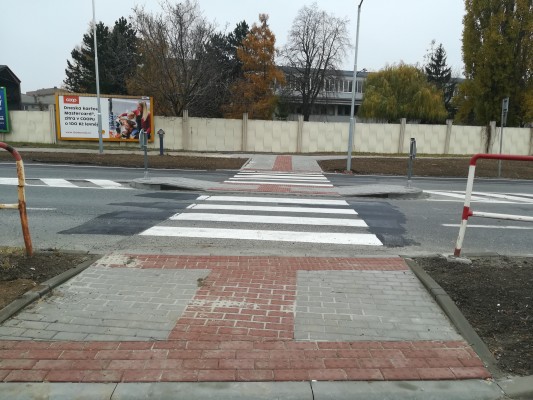

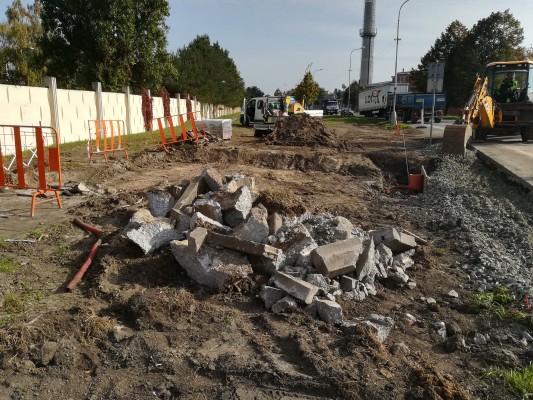

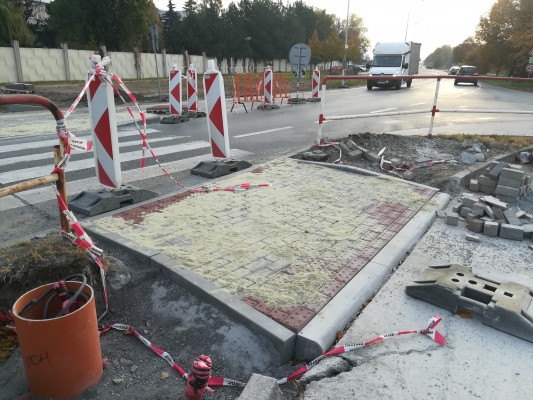

Výstavba byla realizována od července do listopadu 2021.
Ve dnech 8. 10. 2021 – 30. 10. 2021 byla částečně uzavřena silnice III/367 v ul. Kojetínská z důvodu realizace této akce.
Délka uzavírky: 30 m
Fáze 1 - při jízdě od centra Prostějova byla uzavřena levá část komunikace.
Fáze 2 - při jízdě od centra Prostějova byla uzavřena pravá část komunikace.
V říjnu 202 byla podána žádost o dotaci z Integrovaného regionálního operačního programu na tuto akci a v prosinci bylo vydáno rozhodnutí o poskytnutí dotace ve výši 366 tis. Kč.
Příprava
červen 2020
zpracování projektové dokumentace
Vydání stavebního povolení
únor 2021
Výběrové řízení na dodavatele stavby
duben 2021
Zahájení realizace stavby
červenec 2021
Uzavírka komunikace - částečná
8.10. - 30.10. 2021
Dokončení realizace stavby
listopad 2021
