Realizátor
Statutární město Prostějov + ostatní obce
Rozpočet
6 860 700 Kč
Termín
leden 2024
Financování
rozpočet města + dotace
Priority
Mobilita
Popis
Území stavby cyklistické komunikace Romže se nachází západně od města Kostelec na Hané (okr. Prostějov) a má umožnit propojení města Konice a „Bělecký mlýn“ v k.ú. Zdětín na Moravě.
Statutární město Prostějov uzavřelo v minulém roce „Smlouvu o partnerství a spolupráci v rámci přípravy a realizace projektu Cyklistická komunikace Romže“. Město Prostějov se v této smlouvě zavazuje k vypracování projektové dokumentace v úseku J (lesní úsek podél železniční tratě mezi Ptenským Dvorkem a Stražiskem, který je v majetku města – nájemce Lesy města Prostějova s.r.o.).

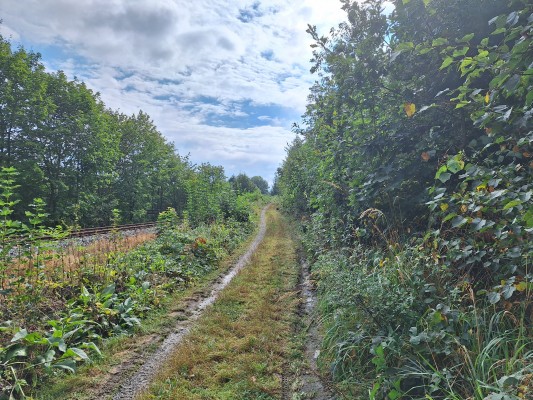

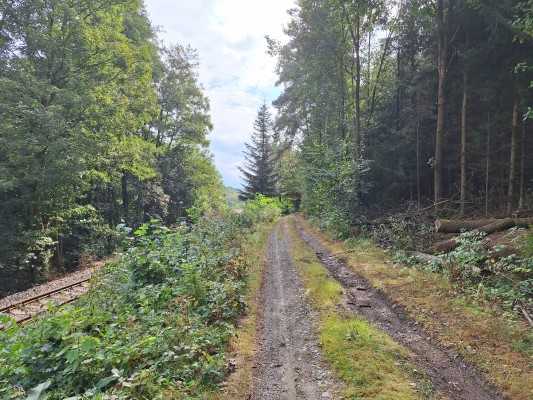

Převážná část úseku je trasována v zalesněném úbočí svahu v trase stávající lesní cesty podél železniční tratě mezi obcemi Stražisko a Ptenský Dvorek . Niveleta úseku je mírně zvlněná, v počátku úseku je niveleta pod úrovní železniční trati ke dvěma propustkům, dále je několik metrů nad tratí. V posledním úseku (cca 215 m) je cyklostezka trasována na okraji lesa a louky pod svahem. Celková délka trasy je 1175 m a šíře cyklostezky je třímetrová.
Projektové práce byly zahájeny v březnu 2021 a byly ukončeny do konce roku 2021.
Zpracovatelem projektu je firma Projekce DS s.r.o. Ing. Peter Štefančík, Na Výhoně 69 501 Hodonín.
Odhad nákladů dle rozpočtu je cca 12 mil. Kč na realizaci úseku J. V říjnu 2022 byla podána žádost o stavební povolení na Odbor dopravy Městského úřadu v Konici. Další úseky řeší město Konice.

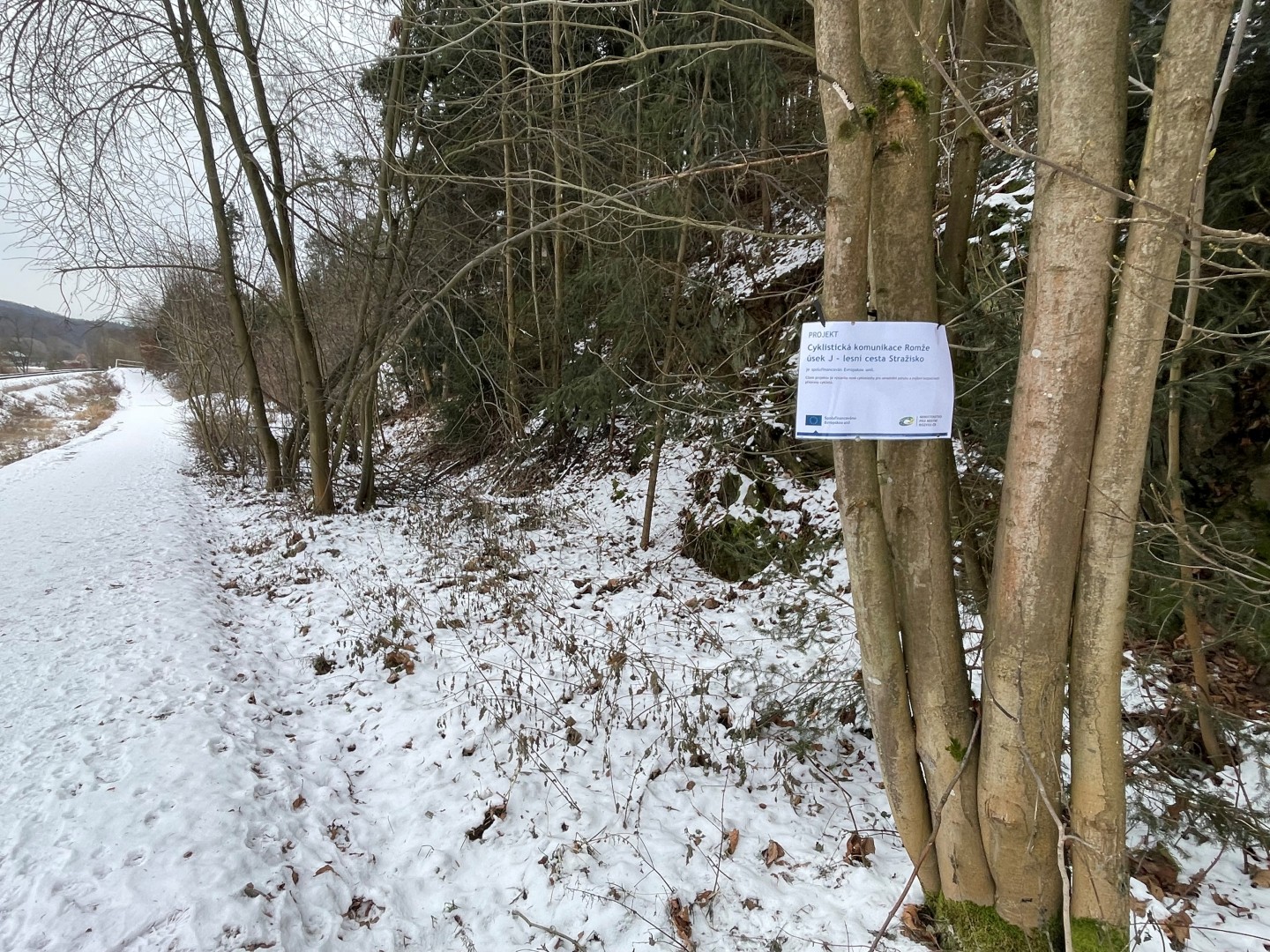

V květnu 2023 bylo vydáno stavební povolení na celou trasu CS Romže.
Rok 2024:
V rozpočtu města na rok 2024 je vyčleněna částka ve výši 4 mil. Kč.
Byla schválena dotace z IROP (35.výzva: Infrastruktura pro cyklistickou dopravu - SC 6.1) ve výši cca 10,837 mil. Kč.
Rada města dne 21.05.2024 schválila zadávací řízení veřejné zakázky na stavební práce, výběrové řízení bylo vyhlášeno v červnu 2024. Nejvýhodnější nabídku předložila společnost SWIETELSKY stavební s.r.o. z Českých Budějovic s částkou 6 860 700 Kč.

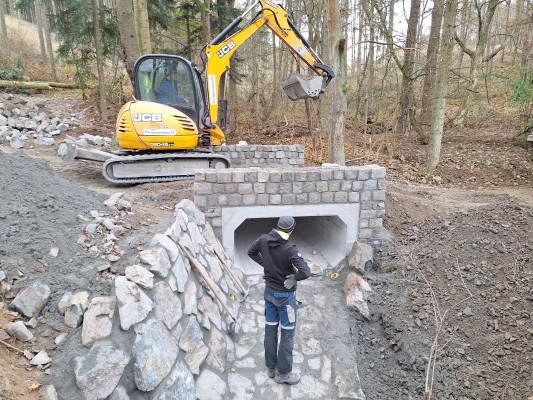

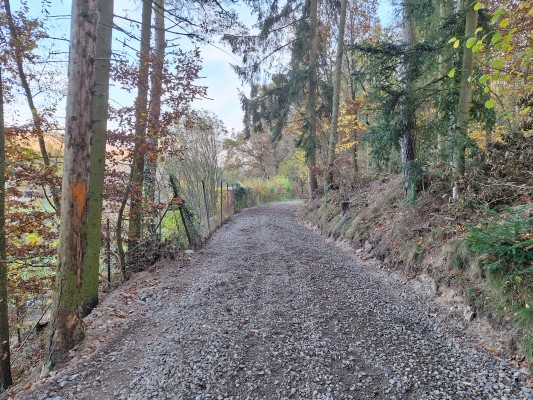

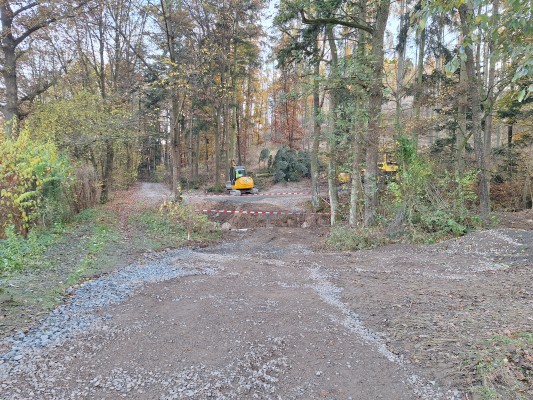

Předpoklad doby realizace stavby: září - prosinec 2024. Chybějící finanční prostředky budou zajištění formou rozpočtového opatření, které bude předloženo do orgánů města a schváleno (září 2024).

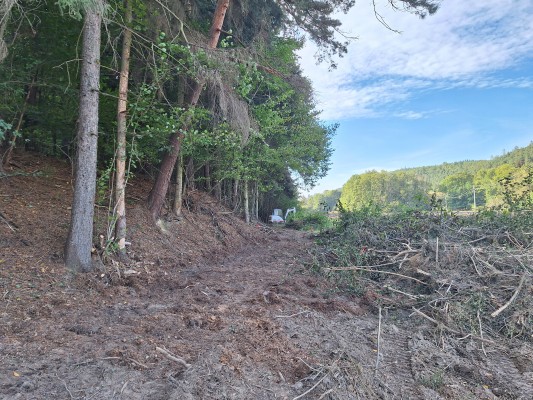

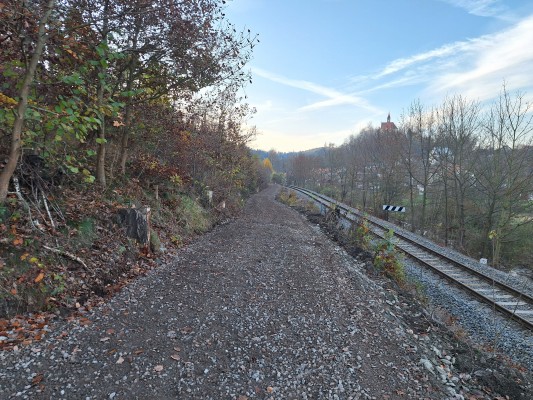

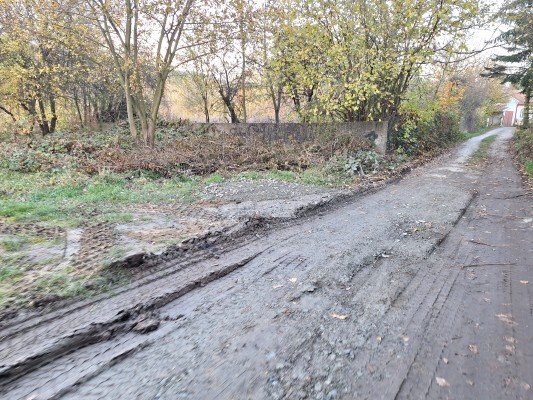

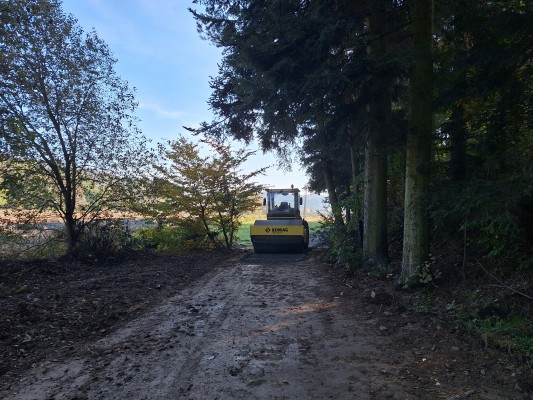

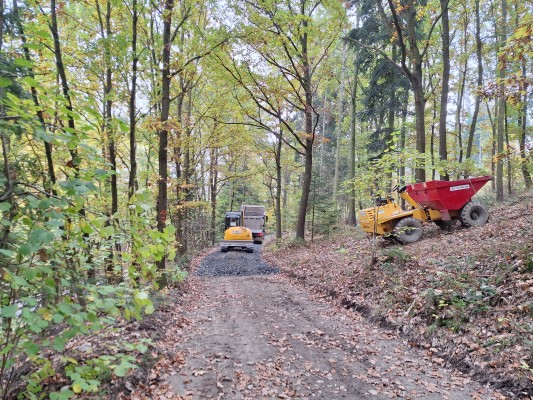

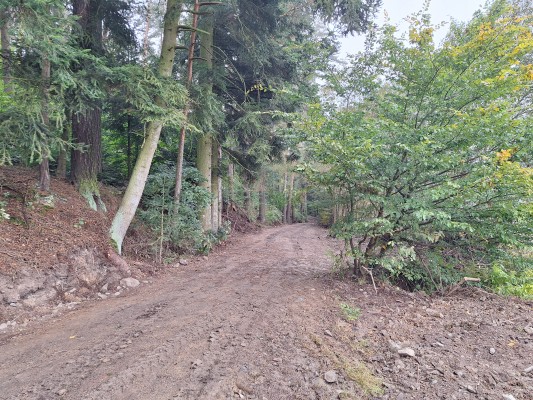

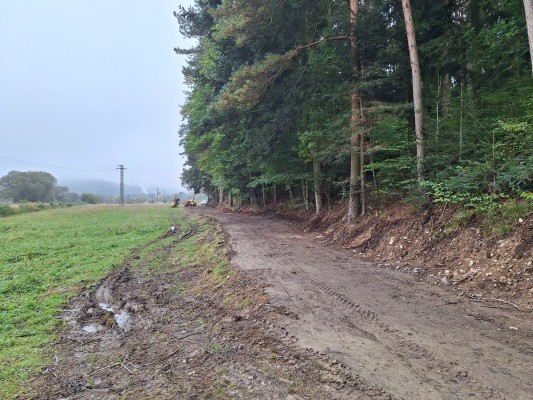

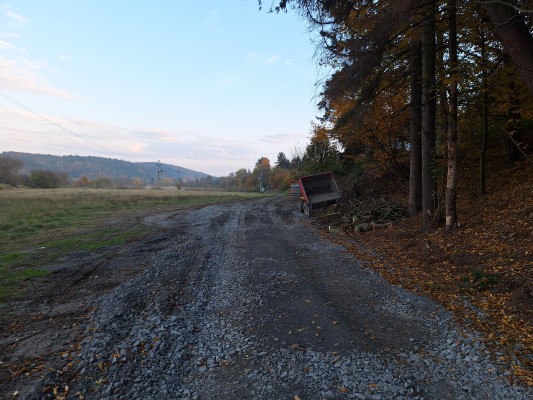

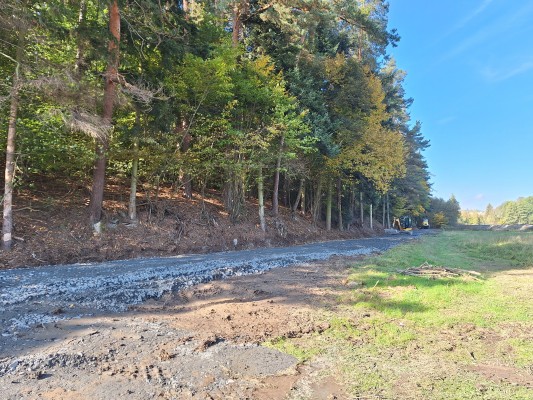

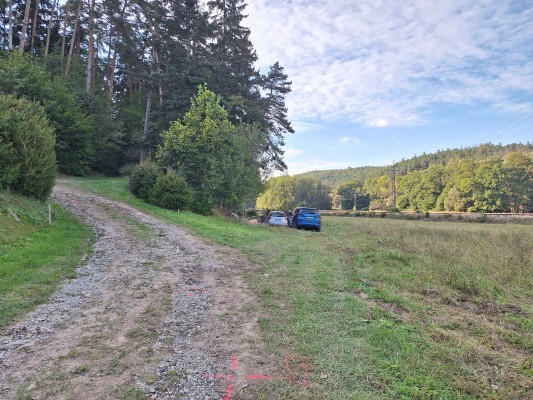

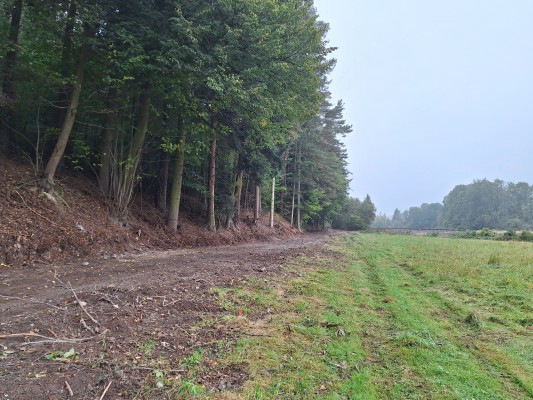

Začátkem září byla podepsána smlouva o dílo. Zahájení prací je plánováno od 16.9.2024.
Idea
2020
uzavření partnerské smlouvy
Příprava
březen - prosinec 2021
zpracování projektové dokumentace
Vydání stavebního povolení
květen 2023
Výběrové řízení na dodavatele stavby
červen 2024 - červenec 2024
Vyčlenění chybějících finančních prostředků - schválení v orgánech města
září 2024
Realizace stavby
září - leden 2024
Kolaudace stavby
2025
