Navýšení kapacity Jeslí na sídlišti Svobody
Realizátor
Statutární město Prostějov
Rozpočet
33 830 663 Kč
Termín
duben 2025
Financování
Rozpočet města a dotace
Priority
Společnost a volnočasové aktivity
Popis
V listopadu 2021 byla uzavřena smlouva na zpracování projektové dokumentace pro společné povolení a pro provedení stavby se společností CAD PROJEKT PLUS, s.r.o. s termínem dokončení do konce srpna 2022.
Předmětem zakázky bylo zpracování projektové dokumentace včetně vizualizace. PD řeší vybudování nového samostatného jednopodlažního pavilonu v areálu stávající MŠ. Měla by zde vzniknout herna a ložnice pro 22 dětí, šatny pro děti a zaměstnance, kancelář s kuchyňkou, sociální zázemí, úklidová místnost a skladovací prostory.
PD řeší i venkovní prostory pro hraní dětí. Součástí nového pavilonu bude i systém pro zachytávání dešťové vody (vsakování + akumulace) a její následné použití pro závlahu a pro splachování WC. Součástí projektu je i úprava stávající zeleně včetně nové výsadby.
Dodavatel navrhl co nejoptimálnější materiálové a dispoziční řešení a také propojení se stávající budovou areálu.
Náklady na zpracování kompletní PD byly 887 535 Kč.
V září 2022 byla uzavřena veřejnoprávní smlouva o umístění stavby a provedení této stavby.
Předpokládá se, že na realizaci bude využit dotační titul na podporu budování kapacit předškolního zařízení v rámci Národního plánu obnovy. Náklady jsou odhadnuty na částku 33,3 mil. Kč, vybavení cca 1,023 mil. Kč. Celkové náklady včetně projekčních prací jsou cca 35,2 mil. Kč. Žádost o dotaci byla podána. V říjnu 2023 bylo vydáno rozhodnutí o poskytnutí dotace ve výši cca 11,4 mil. Kč.

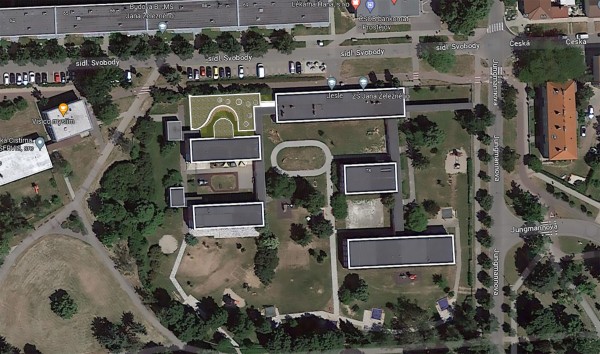

Projektová dokumentace stavbu rozdělila na tyto stavební objekty: Nový pavilon, stavební úpravy stávajícího pavilonu B (vč. přístavby), stavební úpravy stávajícího pavilonu C, oplocení, zpevněné plochy, dětské hřiště, sadové úpravy.
SO 01 Nový pavilon – nově navržený pavilon je určen pro dětskou skupinu s počtem do 22 dětí v batolecím věku do 3 let. Vstup do objektu je navržen naproti vstupu do stávající budovy B. Na zádveří navazuje šatna, která je propojená dveřmi s umývárnou a toaletami. Umývárna je s hernou propojena také kontrolním oknem nad pracovním stolem pro pečovatelky. Herna je taktéž plně prosklenou jižní částí fasády s průchody do venkovního atria opticky maximálně propojena s exteriérem. Pobytová plocha herny je dělena na několik zón, podle výukové, pobytové a relaxační náplně. Ve východní části pavilonu je situována odpočívárna – ložnice. Na styku se stávajícím propojovacím krčkem do stávajícího provozního pavilonu C stěny je umístěno výdejní okno z přípravny pro expedici obědů a svačinek. Tento objekt je navržen jako přízemní, nepodsklepený objekt s plochou střechou.
SO 02 Stavební úpravy stávajícího pavilonu B – Dostavba odpočívárny – ložnice ke stávajícímu pavilonu B navazuje provozně na umývárnu stávajícího provozu. Obě dětské skupiny v době, kdy jsou v kontaktu přes atrium, jdou odpočívat a nebudou se vzájemně oba provozy rušit.
SO 03 Stavební úpravy stávajícího pavilonu C – navrhované změny v pavilonu C souvisí se stavbou nového pavilonu. Stávající lehárna je upravena pro sportovní využití dětí v zimním období nebo za špatného počasí jako místnost pro pohybové aktivity. Strava pro nový pavilon bude zajištěna v rámci režimu celého areálu, jehož součástí je i kuchyň v provozním pavilonu, odkud je strava předávána do jednotlivých pavilonů.
SO 05 Oplocení – původní oplocení bude odstraněno a nové bude provedeno z ocelových sloupků a výplně ze svařovaných panelů 3D.
SO 06 Zpevněné plochy – původní přístupová plocha od vstupní brány k pavilonu B bude odstraněna a nová zpevněná plocha – chodník je navržen ve skladbě pro občasný pojezd autem do 3,5 t, plocha bude ze zámkové dlažby.
SO 07 Dětské hřiště – Na stávající zelené ploše za kočárkárnou a skladem na pomůcky je navržena plocha pro venkovní vyžití dětí. Pískoviště bude mimo pobytovou dobu dětí chráněno prodyšnou plachtou. Plocha nezastavěné části pozemku pro pobyt dětí činí 200 m2. Hřiště bude doplněno mobiliářem – herní prvky (houpačky), lavice, stůl, odpadkové koše.
SO 08 Sadové úpravy – v pásu podél cyklostezky u nového pavilonu bude vysazen kvetoucí trvalkový záhon. Trvalkový pás lemuje i vnitřní část nové navržené budovy.
Rok 2024:
V rozpočtu města na rok 2024 jsou vyčleněny finanční prostředky ve výši 17 mil. Kč.
Květnová rada města schválila zahájení zadávacího řízení veřejné zakázky na stavební práce Navýšení kapacity jeslí na sídlišti Svobody v Prostějově. Administraci veřejné zakázky bude zajišťovat externí společnost ROWAN LEGAL, advokátní kancelář, s.r.o.
Výběrové řízení probíhalo v měsících květen - červen 2024. Předpokládaný termín dokončení stavby je duben 2025.
Ke konci června probíhalo hodnocení nabídek. Rada města konaná dne 9.7.2024 rozhodla o výběru dodavatele - společnost INSTA CZ s.r.o, z Olomouce. Byla uzavřena smlouva o dílo s náklady 33 830 663 Kč.

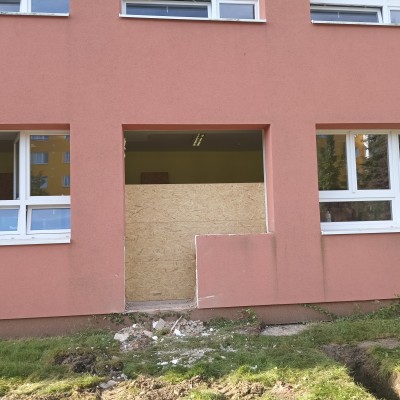

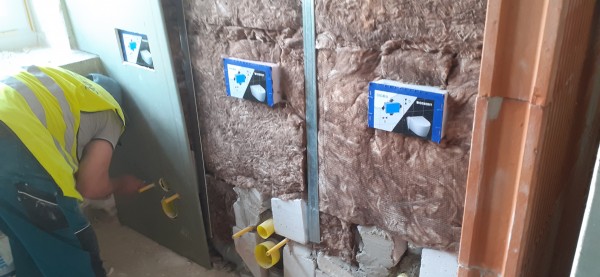

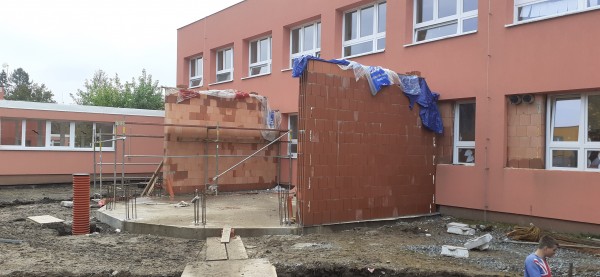

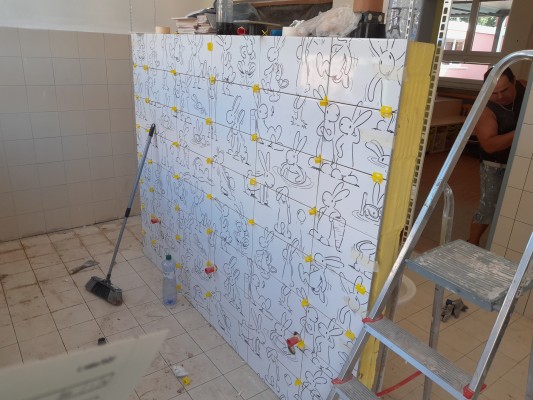

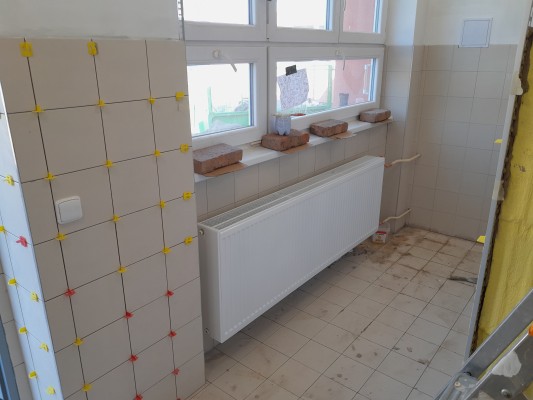

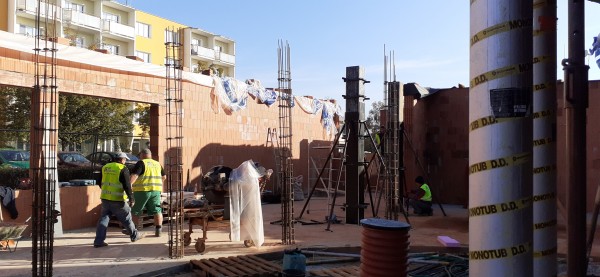

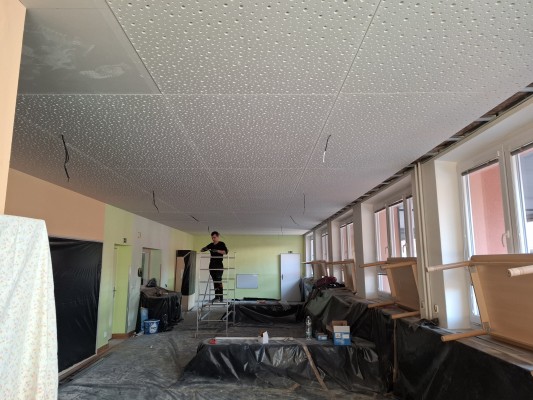

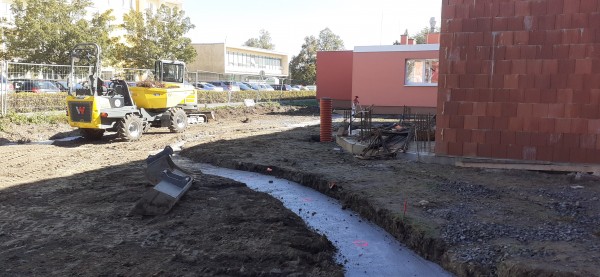

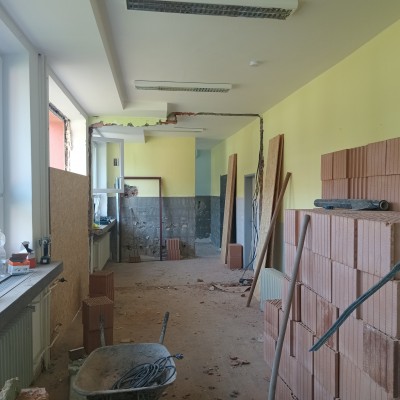

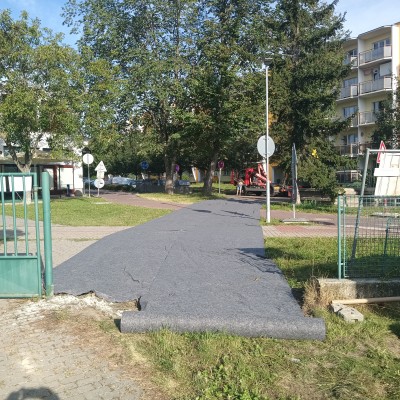

Stavba byla zahájena 5.8.2024.
Výběrové řízení na zpracovatele projektové dokumentace
říjen 2021
Příprava
listopad 2021 - srpen 2022
zpracování projektové dokumentace
Vydání povolení
září 2022
vydáno veřejno-právní smlouvou
Rozhodnutí o poskytnutí dotace
říjen 2023
z Národního plánu obnovy
Výběrové řízení na dodavatele stavby
květen - červen 2024
zajišťuje externí společnost
Realizace stavby

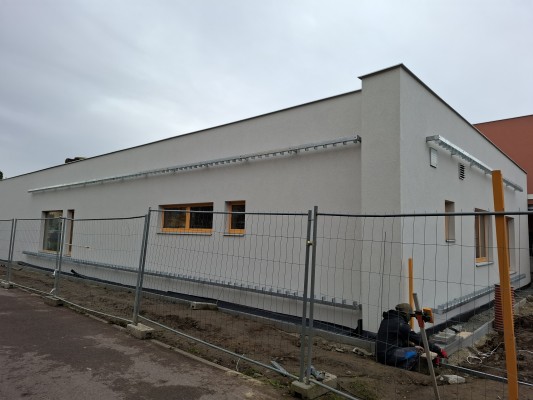

srpen 2024 - duben 2025
Kolaudace stavby
červen 2025
předpoklad
